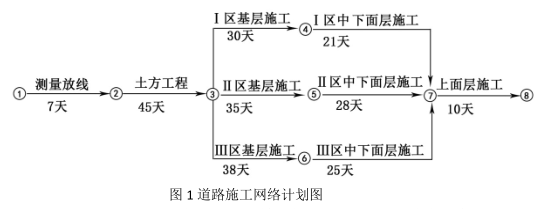

某施工单位承建一条新建城市道路工程,全长 2.5km。该路段为双向四车道,路面结构从上到下依次为:4cm 厚改性沥青 SMA-13 上面层、6cm 厚 AC-20 中面层、8cm 厚 AC-25 下面层、45cm 二灰稳定碎石基层。项目部为提高施工进度,将道路基层施工和中下面层施工分成了三个施工段,上面层一次施工完成,施工进度安排如图 1 所示。

一建市政公用工程实务,模拟考试,2022年一级建造师《市政实务》模拟试卷

项目部进行了现况调查:新建道路位于城市繁华老城区,两侧密布的企事业单位和民居多处位于道路红线内;地下雨水、污水、给水等老旧管线多,待拆改移。在现场调查基础上,项目部分析了工程施工特点及存在的风险,对项目施工进行了综合部署。

项目部施工过程中,发生如下事件:

事件一:路基施工前,项目部技术人员开展现场调查和测量复测工作,发现部分路段原地面横向坡度陡于 1:5。在路基填筑施工时,项目部按规范要求对地表进行相应处理后,开始路基填筑施工。

事件二:施工段Ⅰ区基层施工时,遭遇了百年不遇的局部地质灾害,导致工程停工 10天,项目部自有机械损失 2 万元,清理现场花费 3 万元,项目部拟向建设单位提出索赔。

事件三:上面层采用多台摊铺机梯队方式作业,相邻两台摊铺机前后错开 5~10m,两幅之间留有 15~30mm 左右宽度的搭接,摊铺速度控制在 2~6km/h。项目部对上面层施工过程中产生的横 向冷接缝做了充分的处理。

问题:

1.本工程施工部署中应考虑哪些特点?

2.事件一中,路基填筑前,项目部应如何对地表进行处理?

3.事件二中,计算本工程总工期,写出施工单位能索赔的工期及费用并说明理由。

4.指出事件三中的不妥之处,并写出正确做法。

5.写出事件三中沥青路面上面层施工冷接缝的处理方法。

正确答案及解析

正确答案
解析

1.(1)城市道路工程施工处于露天作业,受自然条件影响大(1 分)。

(2)地处城市繁华老城区,道路两侧企事业单位和居民多,交通拥挤,施工导行难度大;安全环保文明施工保障措施要求高(1 分)。

(3)施工用地紧张、用地狭小,施工流动性大(1 分)。

(4)旧管线拆改移沟通协调工作量大(1 分)。

2.路基填筑前,项目部应对地表进行如下处理:

(1)排除原地面积水,清除树根、杂草等杂质(1 分)。

(2)应妥善处理坟坑、井穴、树根坑的坑槽,并分层填实至原地面高(1 分)。

(3)填方段内应事先找平,当地面横向坡度陡于 1:5 时,需修成台阶形式,每层台阶高度不宜大于 300mm,宽度不应小于 1.0m(1 分)。

3.(1)总工期:125 天(1 分)。

(2)不能索赔工期,理由:施工段Ⅰ区基层有 12 天的总时差,工程停工时间 10 天在总时差之内。(2 分)

(3)可以索赔费用 3 万,理由:百年不遇的局部地质灾害属于不可抗力,施工单位自有机械损失不能索赔,清理现场花费可以索赔。(1 分)

4.不妥之处一:相邻两台摊铺机前后错开 5~10m(1 分),

正确做法一:通常采用 2 台或多台摊铺机前后错开 10~20m 呈梯队方式同步摊铺(1 分);

不妥之处二:两幅之间留有 15~30mm 左右宽度的搭接(1 分),

正确做法二:两幅之间应有 30~60mm 左右宽度的搭接(1 分);

不妥之处三:摊铺速度控制在 2~6km/h(1 分),

正确做法三:摊铺速度控制在 1~3m/min(1 分)。

5.应在当天上面层施工完成后,在其冷却之前垂直切割端部不平整及厚度不符合要求的部分(先用 3m 直尺进行检查),并冲净、干燥,第二天,涂刷粘层油,再铺新料,接槎软化后,先横向碾压,再纵向充分压实,连接平顺。(3 分)1.(1)城市道路工程施工处于露天作业,受自然条件影响大(1 分)。

(2)地处城市繁华老城区,道路两侧企事业单位和居民多,交通拥挤,施工导行难度大;安全环保文明施工保障措施要求高(1 分)。

(3)施工用地紧张、用地狭小,施工流动性大(1 分)。

(4)旧管线拆改移沟通协调工作量大(1 分)。

2.路基填筑前,项目部应对地表进行如下处理:

(1)排除原地面积水,清除树根、杂草等杂质(1 分)。

(2)应妥善处理坟坑、井穴、树根坑的坑槽,并分层填实至原地面高(1 分)。

(3)填方段内应事先找平,当地面横向坡度陡于 1:5 时,需修成台阶形式,每层台阶高度不宜大于 300mm,宽度不应小于 1.0m(1 分)。

3.(1)总工期:125 天(1 分)。

(2)不能索赔工期,理由:施工段Ⅰ区基层有 12 天的总时差,工程停工时间 10 天在总时差之内。(2 分)

(3)可以索赔费用 3 万,理由:百年不遇的局部地质灾害属于不可抗力,施工单位自有机械损失不能索赔,清理现场花费可以索赔。(1 分)

4.不妥之处一:相邻两台摊铺机前后错开 5~10m(1 分),

正确做法一:通常采用 2 台或多台摊铺机前后错开 10~20m 呈梯队方式同步摊铺(1 分);

不妥之处二:两幅之间留有 15~30mm 左右宽度的搭接(1 分),

正确做法二:两幅之间应有 30~60mm 左右宽度的搭接(1 分);

不妥之处三:摊铺速度控制在 2~6km/h(1 分),

正确做法三:摊铺速度控制在 1~3m/min(1 分)。

5.应在当天上面层施工完成后,在其冷却之前垂直切割端部不平整及厚度不符合要求的部分(先用 3m 直尺进行检查),并冲净、干燥,第二天,涂刷粘层油,再铺新料,接槎软化后,先横向碾压,再纵向充分压实,连接平顺。(3 分)

包含此试题的试卷

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案

相关题库更多 +
