题目详情

某项目的钢筋混凝土工程施工网络计划图如下图所示:

一建建筑工程实务,预测试卷,2022年一级建造师《建筑实务》预测试卷

其中:工作 A、B、D 是支模工程; C、E、G 是钢筋工程; F、H、I 是浇筑混凝土工程.箭线之下是持续时间 (周),箭线之上是预算费用,并列入了下表中.计划工期为 12 周.工程进行到第 9 周时,工作 D 完成了 2 周,工作 E 完成了 1 周,工作 F 已经完成,工作 H 尚未开始?

网络计划的工作时间和预算造价表

一建建筑工程实务,预测试卷,2022年一级建造师《建筑实务》预测试卷

【问题】

1.请绘制本案例的实际进度前锋线。

2.第 9 周结束时累计完成造价多少?

3.按挣值法计算其进度偏差是多少?

4.如果后续工作按计划进行,试分析上述实际进度情况对计划工期产生了什么影响?

5.重新绘制第 9 周至完工的时标网络计划?

正确答案及解析

正确答案
解析

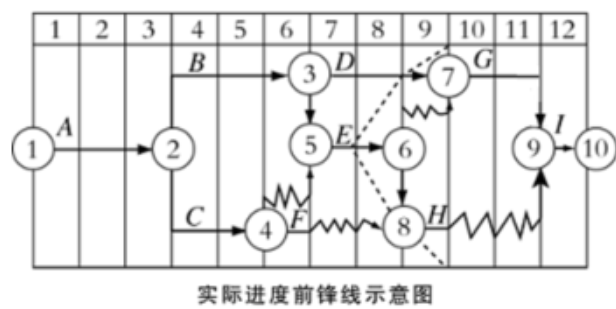

1.根据第 9 周的进度检查情况,绘制的实际进度前锋线如下图所示:

一建建筑工程实务,预测试卷,2022年一级建造师《建筑实务》预测试卷

2.根据第 9 周检查结果和表中所列数字,已完成工程预算造价是= A+B+2/3D+1/2E+C+F=12+10+2/3×12+1/2×22+25+9=75(万元);到第 9 周应完成的预算造价可从上图中分析,应完成 A、B、D、E、C、F、H,故: A+B+D+E+C+F+H=12+10+12+22+25+9+8=98(万元)

3.根据挣值法计算公式,进度偏差为: SV = BCWP - BCWS =75-98=-23(万元),即进度延误23 万元;进度绩效指数为: SPI= BCWP ÷ BCWS =75÷98≈0.765=76.5%,即完成计划的 76.5%

4.从图中可以看出,工作 D、E 均未完成计划。工作 D 延误 1 周,这 1 周是在关键路上,故将使项目工期延长 1 周?工作 E 不在关键线路上,它延误了 2 周,但该工作有 1 周总时差,故也会导致工期拖延 1 周 工作 H 延误一周,但是它有 2 周总时差,对工期没有影响工作 D、 E是平行工作,工期总的拖延时间是 1 周

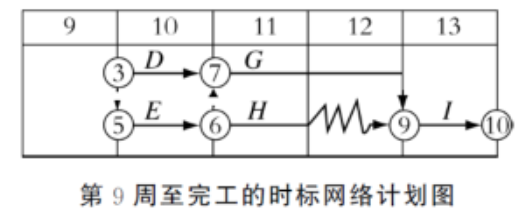

5.第 9 周至完工的时标网络计划图如下图所示:

一建建筑工程实务,预测试卷,2022年一级建造师《建筑实务》预测试卷

包含此试题的试卷

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案

相关题库更多 +
