某施工单位通过公开招标中标某工程,与业主签订的承包合同部分内容有:
(1)工程合同总价 2100万元,工程价款采用调值公式动态结算;该工程的人工费可调,占工程价款的 35%;材料有 4 种可调∶材料 1 占 5%,材料 2 占 15%,材料 3 占 15%,材料 4 占 10%;不调值费用占工程价款的 20%。价格指数如下:
开工前业主向承包商支付合同价的 15%作为预付备料款,主要材料及构配件金额占合同总额的 65%。竣工前全部结清
(2)工程进度款逐月结算。
(3)本工程采用固定单价合同计价模式,当实际工程量增加或减少超过清单工程量的 5%时,合同单价予以调整,调整系数为 0.95 或 1.05。合同履行过程中,施工单位对清单工程量进行了复核。其中:钢筋实际工程呈为 9600t,钢筋清单工程量为 10176t(清单报价为5800 元/t);土方实际工程量为 30240m3,土方清单工程量为 28000m3(清单报价为32 元/m3)。施工单位向建设单位提出钢筋与土方工程的价款调整报告。
【问题】
1.该工程预付备料款和起扣点是多少?
2.列出动态结算公式,并计算该工程调价后的实际结算价。
3.施工单位提出的钢筋和土方工程价款是否应予以调整?分别说明理由,并列式计算调整后的价款是多少万元(保留两位小数)。
正确答案及解析
正确答案
解析
1.(1)工程预付款:2100×15%=315 万元;
(2)预付款起扣点:2100-315/65%=1615.38 万元

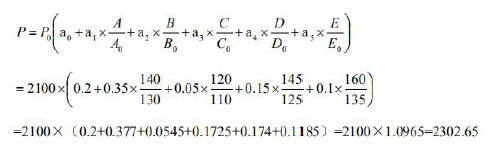

2.动态结构调值公式及计算如下:
3.(1)钢筋价款应予以调整。
理由:钢筋实际工程量与清单量昰差:(10176-9600)/10176=5.7%>5%,应予以调整;调整后钢筋价款:9600×5800×1.05=5846.40 万元。
(2)土方价款应予以调整。
理由:土方实际工程量与清单量量差:(30240-28000)28000=8%>5%,应予以调整;
其中,不调整部分工程量为:28000×(1+5%)=29400;
调整后土方价款为:29400×32+(30240-29400)×32×0.95=96.63 万元。
包含此试题的试卷
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
-
- A.就同一招标项目向潜在投标人提供有差别的项目信息
- B.委托两家招标代理机构,设置两处报名点接受投标人报名
- C.以特定行业的业绩、奖项作为加分条件
- D.限定或者指定特定的品牌
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
建筑安装工程费用项目组成中,暂列金额主要用于( )。
-
- A.施工合同签订时尚未确定的材料设备采购费用
- B.施工图纸以外的零星项目所需的费用
- C.隐藏工程二次检验的费用
- D.施工中可能发生的工程变更价款调整的费用
- E.项目施工现场签证确认的费用
- 查看答案
