引水隧洞工程通风机械调整及出渣运距计算某省有一项大型水资源配置工程,其中一段引水隧洞的设计资料,该段隧洞总长3910m,隧洞采用城门洞形断面。考虑工期要求,设置有一条施工支洞,长350m,隧洞开挖设计采用风钻钻孔爆破的施工方法,隧洞施工布置示意见图1。
图1隧洞施工布置示意根据设计确定的出渣方案,将隧洞分为四段:进口控制段860m,施工支洞上游控制段1020m,施工支洞下游控制段1150m,以及出口控制段880m。
隧洞开挖设计采用液压凿岩台车施工,根据《水利建筑工程概算定额》规定,洞井石方开挖定额中通风机台时量是按一个工作面长度400m拟订的,如工作面长度超过400m,应按表1调整通风机台时定额量。
表1通风机调整系数
【问题】
1.用内插法计算各控制段的通风机调整系数,并加权平均计算整段隧洞的通风机综合调整系数。
2.用加权平均法计算该段隧洞出渣的综合运距。
以上计算结果均保留两位小数。
正确答案及解析
正确答案
解析
1.答案:(1)计算各段通风机工作面所占权重。
设进口控制段860m为A段,施工支洞上游控制段1020m为B段,考虑350m长的施工支洞,该段工作面长度为1370m,施工支洞下游控制段1150m为C段,考虑350m长的施工支洞,该段工作面长度为1500m,出口控制段880m为D段,各段工作面长度之和为860+1370+1500+880=4610(m)。则各段通风机工作面所占权重为:
A段:860÷4610=18.65%;
B段:(1020+350)÷4610=29.72%;
C段:(1150+350)÷4610=32.54%;
D段:880÷4610=19.09%。
(2)计算通风机定额综合调整系数。
A段的长度860m在800~900m的区间内,用内插法计算该段通风机调整系数:
1.50+(1.67-1.50)×(860-800)÷(900-800)=1.60
B段的长度为1020m,加上350m的施工支洞,通风机工作面长度为1020+350=1370(m),在1300~1400m的区间内,用内插法计算该段通风机调整系数:
2.15+(2.29-2.15)×(1370-1300)÷(1400-1300)=2.25
C段的长度为1150rn,加上350m的施工支洞,通风机工作面长度1150+350=1500(m),该段通风机调整系数为2.40。
D段的长度880m在800~900m的区间内,用内插法计算该段通风机调整系数:
1.50+(1.67-1.50)×(880-800)÷(900-800)=1.64
用加权平均计算整段隧洞3910m的综合调整系数:

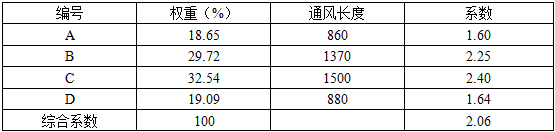

18.65%×1.60+29.72%×2.25+32.54%×2.40+19.09%×1.64=2.06
综合调整系数
由计算可知,整段隧洞的通风机综合调整系数为2.06。
2.答案:由图5-2可知,A段从隧洞进口出渣,B段和C段由施工支洞出渣,D段由隧洞出口出渣,计算原理同问题1,计算权重采用隧洞各段长度,不含施工支洞长度。

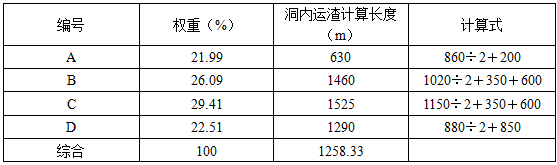

洞内综合运距
计算洞内综合运渣距离:21.99%×630+26.09%×1460+29.41%×1525+22.51%×1290=1258.33(m)。
你可能感兴趣的试题
根据《国务院关于投资体制改革的决定》实行备案制的项目是()。
-
- A.政府直接投资的项目
- B.采用资金注入方式的政府投资项目
- C.政府核准的投资项目目录外的企业投资项目
- D.政府核准的投资项目目录内的企业投资项目
- 查看答案
根据《建筑工程施工质量验收统一标准》 , 下列工程中, 属于分项工程的是( ) 。
-
- A.计算机机房工程
- B.轻钢结构工程
- C.土方开挖工程
- D.外墙防水工程
- 查看答案
根据《国务院关于投资体制改革的决定》,对于采用直接投资和资本金注入方式的政府投资项目,除特殊情况外,政府部门不再审批()。
-
- A.开工报告
- B.初步设计
- C.工程概算
- D.可行性研究报告
- 查看答案
根据《建筑工程施工质量验收统一验收标准》,下列工程中,属于分项工程的是()。
-
- A.电气工程
- B.钢筋工程
- C.屋面工程
- D.外墙防水工程
- 查看答案
在下列情形中,不构成缔约过失责任的是()。
-
- A.假借订立合同,恶意进行磋商
- B.故意隐瞒与订立合同有关的重要事实或者提供虚假情况
- C.有其他违背诚实信用原则的行为
- D.当事人在履行合同中没有全面地履行合同的内容
- 查看答案
