水利建筑工程单价分析和投资计算某水利枢纽地下厂房,根据初步设计方案,需修建斜井与外面连接。斜井设计开挖断面15m2,井深100m,岩石级别为Ⅸ,斜井水平夹角为40°。施工采用风钻钻孔爆破自上而下的开挖方法,卷扬机提升出渣。
初步设计概算部分资料如下:
(1)该工程所在地区为一类区,人工预算单价见表1。
表1人工预算单价计算标准(单位:元/工时)
(2)材料预算价格见表2。
表2材料预算价格(不含增值税进项税额)
其中,炸药按5150元/t取基价,当预算价格高于基价时,按基价进入工程单价并取费,预算价格超过基价的部分计算材料补差并计取税金。
(3)施工机械台时费见表3,本案例不考虑汽、柴油限价。
表3施工机械台时费
(4)其他直接费费率7.5%。
(5)间接费费率12.5%。
(6)利润率7%。
(7)税率9%。
【问题】
1.根据工程类别,选择合适的人工单价,并根据设计方案,运输出渣选用编号为20446的《水利建筑工程概算定额》,计算运输出渣的基本直接费,完成表4。

表4运输出渣建筑工程单价
2.根据设计方案,斜井石方开挖选用编号为20262的《水利建筑工程概算定额》,计算石方开挖单价,完成表5,并计算该段斜井开挖的建筑工程投资。

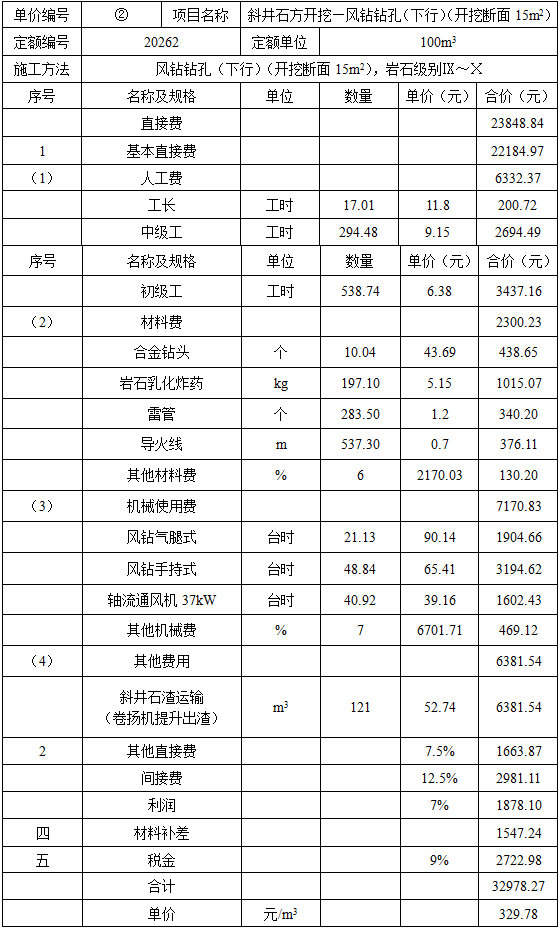

表5石方开挖建筑工程单价
注:本定额适用于水平夹角45°~75°的井挖工程。水平夹角6°~45°的斜井,定额乘以0.9的系数计算。
以上计算结果均保留两位小数。
正确答案及解析
正确答案
解析
1.答案:本工程斜井倾角为40°,运输出渣定额需乘以1.2的系数再计算。
(1)选择人工单价。
本工程为枢纽工程,所在地为一类区,根据表5-3确定人工单价为:
工长:11.80元/工时;
高级工:10.92元/工时;
中级工:9.15元/工时;
初级工:6.38元/工时;
计算定额人工费:人工费=定额劳动量(工时)×人工预算单价(元/工时);
中级工:(1.2×57.7)×9.15=69.24×9.15=633.55(元);
初级工:(1.2×288.4)×6.38=346.08×6.38=2207.99(元);
人工费合计:633.55+2207.99=2841.54(元)。
(2)根据表5-5中机械台时费,计算定额机械使用费。
机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时);
卷扬机双筒快速5t:(1.2×43.26)×43.09=51.91×43.09=2236.80(元);
V型斗车窄轨1.0m3:(1.2×50.88)×0.77=61.06×0.77=47.02(元)。
其他机械费=其他机械费费率×主要机械费之和;
因此,计算其他机械费:2%×(2236.80+47.02)=45.68(元);
机械使用费合计:2236.80+47.02+45.68=2329.50(元)。
(3)计算定额材料费。
零星材料费=零星材料费费率×(人工费+机械使用费);
零星材料费:2%×(2841.54+2329.50)=103.42(元)。
(4)基本直接费。
2841.54+2329.50+103.42=5274.46(元)。
运输出渣建筑工程单价计算结果见表 。
运输出渣建筑工程单价
2.答案:本工程斜井倾角为40°,石方开挖定额需乘以0.9的系数再计算。
(1)根据表5-3中人工预算单价,计算定额人工费。
人工费=定额劳动量(工时)×人工预算单价(元/工时);
工长:(0.9×18.90)×11.80=17.01×11.80=200.72(元);
中级工:(0.9×327.20)×9.15=294.48×9.15=2694.49(元);
初级工:(0.9×598.60)×6.38=538.74×6.38=3437.16(元);
人工费合计:200.72+2694.49+3437.16=6332.37(元)。
(2)根据表5-4中材料预算价格,计算定额材料费。
材料费=定额材料用量×材料预算单价
合金钻头:(0.9×11.15)×43.69=10.04×43.69=438.65(元);
岩石乳化炸药:(0.9×219.00)×5.15=197.10×5.15=1015.07(元);
雷管:(0.9×315.00)×1.2=283.50×1.2=340.20(元);
导火线:(0.9×597.00)×0.7=537.30×0.7=376.11(元);
其他材料费=其他材料费费率×主要材料费之和。因此,计算其他材料费:6%×(438.65+1015.07+340.20+376.11)=130.20(元);
材料费合计:438.65+1015.07+340.20+376.11+130.20=2300.23(元)。
(3)根据表5-5中机械台时费,计算定额机械使用费。
机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时);
风钻气腿式:(0.9×23.48)×90.14=21.13×90.14=1904.66(元);
风钻手持式:(0.9×54.27)×65.41=48.84×65.41=3194.62(元);
轴流通风机37kW:(0.9×45.47)×39.16=40.92×39.16=1602.43(元)。
其他机械费=其他机械费费率×主要机械费之和
因此,计算其他机械费:7%×(1904.66+3194.62+1602.43)=469.12(元);
机械使用费合计:1904.66+3194.62+1602.43+469.12=7170.83(元)。
(4)根据问题1中计算得到的运输出渣单价,计算其他费用。
斜井石渣运输:121×(5274.46÷100)=121×52.74=6381.54(元)。
(5)基本直接费:6332.37+2300.23+7170.83+6381.54=22184.97(元)。
(6)其他直接费。其他直接费=基本直接费×其他直接费费率之和=7.5%×22184.97=1663.87(元)。
(7)直接费。直接费=基本直接费+其他直接费=22184.97+1663.87=23848.84(元)。
(8)间接费。间接费=直接费×间接费费率=23848.84×12.5%=2981.11(元)
(9)利润。
利润=(直接费+间接费)×利润率=(23848.84+2981.11)×7%=1878.10(元)
(10)根据表5-4中材料预算价格,计算材料补差。
材料补差=(材料预算价格一材料基价)×材料消耗量
岩石乳化炸药:(13000-5150)÷1000×(0.9×219)=1547.24(元)。
(11)税金。
税金=(直接费+间接费+利润+材料补差)×税率=(23848.84+2981.11+1878.10+1547.24)×9%=2722.98(元)。
(12)费用合计。
费用合计=直接费+间接费+利润+材料补差+税金=23848.84+2981.11+1878.10+1547.24+2722.98=32978.27(元)。
(13)石方开挖单价。32978.27÷100=329.78(元/m3)。
石方开挖建筑工程单价计算结果见表 。
石方开挖建筑工程单价
(14)计算该段斜井开挖的建筑工程造价。
建筑工程造价=工程量×开挖单价=(15×100)×329.78=494670.00(元)
你可能感兴趣的试题
根据《国务院关于投资体制改革的决定》实行备案制的项目是()。
-
- A.政府直接投资的项目
- B.采用资金注入方式的政府投资项目
- C.政府核准的投资项目目录外的企业投资项目
- D.政府核准的投资项目目录内的企业投资项目
- 查看答案
根据《建筑工程施工质量验收统一标准》 , 下列工程中, 属于分项工程的是( ) 。
-
- A.计算机机房工程
- B.轻钢结构工程
- C.土方开挖工程
- D.外墙防水工程
- 查看答案
根据《国务院关于投资体制改革的决定》,对于采用直接投资和资本金注入方式的政府投资项目,除特殊情况外,政府部门不再审批()。
-
- A.开工报告
- B.初步设计
- C.工程概算
- D.可行性研究报告
- 查看答案
根据《建筑工程施工质量验收统一验收标准》,下列工程中,属于分项工程的是()。
-
- A.电气工程
- B.钢筋工程
- C.屋面工程
- D.外墙防水工程
- 查看答案
在下列情形中,不构成缔约过失责任的是()。
-
- A.假借订立合同,恶意进行磋商
- B.故意隐瞒与订立合同有关的重要事实或者提供虚假情况
- C.有其他违背诚实信用原则的行为
- D.当事人在履行合同中没有全面地履行合同的内容
- 查看答案
