某工程工期是2019年9月1日~2019年12月31日,合同价1000万元,暂列金额100万元(不含税),税率为9%,合同为固定总价合同,预付款按合同价减暂列金额(含税)的10%计取。工程质保金从每月的进度款中扣3%,钢筋价格浮动±6%的,超出±6%部分可调价,钢筋市场价按加权平均算,基期价格为4400元/吨,浮动率=(钢筋市场价-基期价格)/基期价格×100%。
1.结算时,暂列金额如何处理
2.该工程的工程预付款是多少
3.计算9、10、11月进度款
4.计算钢筋价格调整金额。应付工程结算款为多少
正确答案及解析
正确答案
解析
1.暂列金额虽然包含在投标总价中(所以也将包含在中标人的合同总价中),但并不属于承包人所有和支配,是否属于承包人所有则受合同约定的开支程序的制约。
暂列金额施工过程中由建设单位掌握使用、扣除合同价款调整后如有余额,归建设单位。
2.预付款=(合同价-含税暂列金额)×10%=[1000-100×(1+9%)]×10%=89.1(万元)
3.(1)9月份进度款为300×(1-3%)=291(万元)
(2)10月份进度款420×(1-3%)=407.4(万元)
(3)11月份进度款180×(1-3%)=174.6(万元)

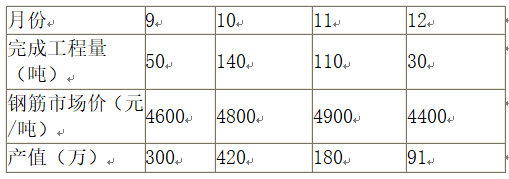

4.钢筋市场价为(4600×50+4800×140+4900×110+4400×30)/(50+140+110+30)=4766.67(元/吨)
(4766.67-4400)/4400=8.3%>6%,所以需要调价
调整金额为:(50+140+110+30)×(4766.67-4400×(1+6%))=33 881.1(元)=3.39(万元)。
应付工程结算款为91×(1-3%)+3.39-89.1=2.56(万元)。
你可能感兴趣的试题
根据《国务院关于投资体制改革的决定》实行备案制的项目是()。
-
- A.政府直接投资的项目
- B.采用资金注入方式的政府投资项目
- C.政府核准的投资项目目录外的企业投资项目
- D.政府核准的投资项目目录内的企业投资项目
- 查看答案
根据《建筑工程施工质量验收统一标准》 , 下列工程中, 属于分项工程的是( ) 。
-
- A.计算机机房工程
- B.轻钢结构工程
- C.土方开挖工程
- D.外墙防水工程
- 查看答案
根据《建筑工程施工质量验收统一验收标准》,下列工程中,属于分项工程的是()。
-
- A.电气工程
- B.钢筋工程
- C.屋面工程
- D.外墙防水工程
- 查看答案
根据《国务院关于投资体制改革的决定》,对于采用直接投资和资本金注入方式的政府投资项目,除特殊情况外,政府部门不再审批()。
-
- A.开工报告
- B.初步设计
- C.工程概算
- D.可行性研究报告
- 查看答案
在下列情形中,不构成缔约过失责任的是()。
-
- A.假借订立合同,恶意进行磋商
- B.故意隐瞒与订立合同有关的重要事实或者提供虚假情况
- C.有其他违背诚实信用原则的行为
- D.当事人在履行合同中没有全面地履行合同的内容
- 查看答案
