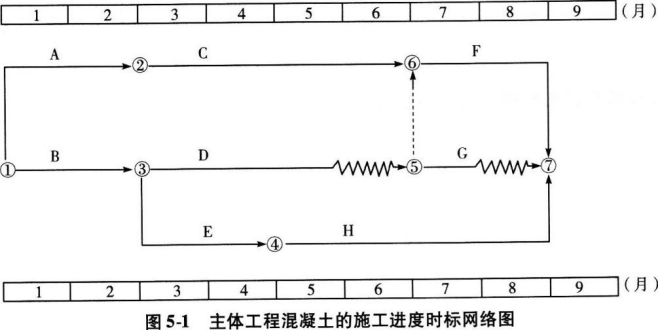

某工程2018年1月正式开工,进场后施工单位按照合同要求编制了主体工程混凝土的施工进度时标网络图(如图5-1所示)。

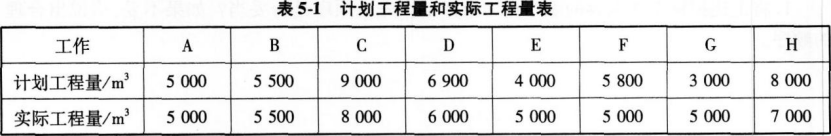

该项目的各项工作均按最早开始时间安排且各工作每月所完成的工程量相等。各工作的计划工程量和实际工程量如表5-1所示。
混凝土合同价为1 000元/m3,由于材料价格上涨,实际结算价为1 200元/m3。施工期间,由于建设单位原因使工作G的实际开始时间比计划开始时间推迟1个月,而且由于G工程量的增加使其工作的持续时间延长了1个月。
【问题】
1.常用的偏差分析方法有哪几种,并简述其特点。
2.请按施工进度计划计算混凝土工程的每月已完工程计划投资和已完工程实际投资,以及累计已完工程计划投资和已完工程实际投资,填入表5-2中。
3.列式计算8月末投资偏差和进度偏差。
正确答案及解析
正确答案
解析
1.常用的偏差分析方法有横道图法、时标网络图法、表格法和曲线法。
(1)横道图法的优点是简单直观,便于了解项目的投资概况,但这种方法的信息量较少,主要反映累计偏差和局部偏差。
(2)时标网络图法具有简单、直观的特点,主要反映累计偏差和局部偏差。
(3)表格法适用性较强、信息量大,可以反映各种偏差变量和指标,对全面深入了解项目投资的实际情况非常有益。
(4)曲线法具有形象直观的优点,但不能直接用于定量分析。

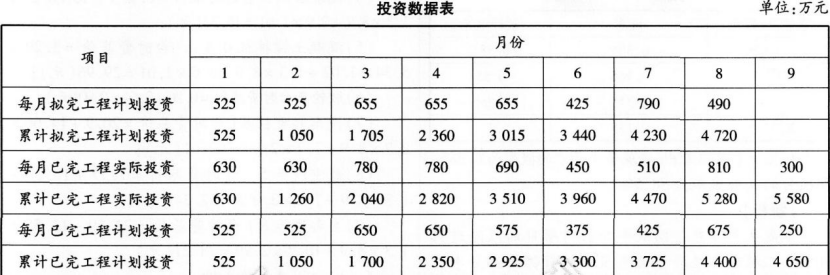

2.投资数据的计算结果见下表。
3.8月末进度偏差=已完工程计划投资-拟完工程计划投资=4 400-4 720=-320(万元),进度滞后320万元。8月末投资偏差=已完工程计划投资-已完工程实际投资=4 400-5 280=-880(万元),投资超支880万元。
【解析】
本案例第1问主要考查常用的偏差分析方法及各自的特点。
本案例第2问主要考查用时标网络图法进行投资偏差分析。各工作每月所完成的工程量相等,说明各工作每月计划进度与实际进度均为匀速进行,即同一工作各月的投资额相等。由于工作G的开始时间比计划推迟了1个月,再加上由于其工程量的增加使G工作延长了1个月。这就是说,在计算已完工程实际投资与已完工程计划投资时应以6~9月为准。将各工作计划工程量与合同单价相乘后,除以该工作的持续时间,得到各工作每月拟完工程计划投资额,再将时标网络计划中各工作分别按月纵向汇总得到每月拟完工程计划投资额,然后逐月累加得到各月累计拟完工程计划投资额。已完工程计划投资和已完工程实际投资同理计算。
本案例第3问主要考查进度偏差和投资偏差的计算。进度偏差=已完工程计划投资一拟完工程计划投资,结果为负,表示工期拖延;结果为正,表示工期提前;授资偏差=已完工程计划投资-已完工程实际投资,结果为负,表示投资增加;结果为正,表示投资节约。
你可能感兴趣的试题
根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
-
- A.受自然环境限制只有少量潜在投标人
- B.需要采用不可替代的专利或者专有技术
- C.招标费用占项目合同金额的比例过大
- D.因技术复杂只有少量潜在投标人
- 查看答案
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
-
- A.跨地区承接业务不备案的
- B.出租.出借资质证书的
- C.设立分支机构未备案的
- D.提供虚假材料申请资质的
- 查看答案
建设工程项目采用Partnering模式的特点有( )。
-
- A.Partnering协议是工程建设参与各方共同签署的协议
- B.Partnering协议是工程合同文件的组成部分
- C.Partnering模式需要工程建设参与各方高层管理者的参与
- D.Partnering模式强调资源共享和风险分担
- E.Partnering模式可以独立于其他承包模式而存在
- 查看答案
下列工程中,属于分部工程的是( )
-
- A.既有工厂的车间扩建工程
- B.工业车间的设备安装工程
- C.房屋建筑的装饰装修工程
- D.基础工程中的土方开挖工程
- 查看答案
关于Partnering模式的说法,正确的是( )。
-
- A.Partnering协议是业主与承包商之间的协议
- B.Partnering模式是一种独立存在的承发包模式
- C.Partnering模式特别强调工程参建各方基层人员的参与
- D.Partnering协议不是法律意义上的合同
- 查看答案
