题目详情

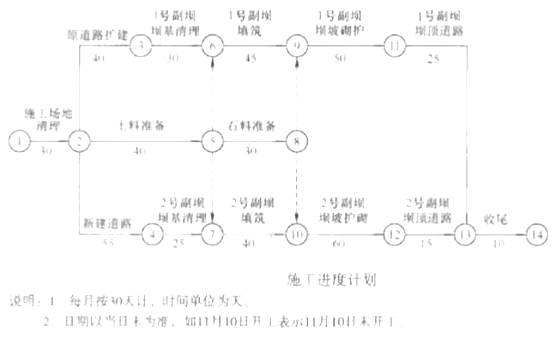

南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1号和2号)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构形式为黏土心墙土石坝。承包人拟定的施工进度计划如进度计划图所示。

工程造价案例分析(水利),章节练习,工程造价案例分析高分

实施过程中发生了如下事件:

事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。

事件2:根据防洪要求,坝坡护砌迎水面施工最迟应在次年5月10日完成。坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。

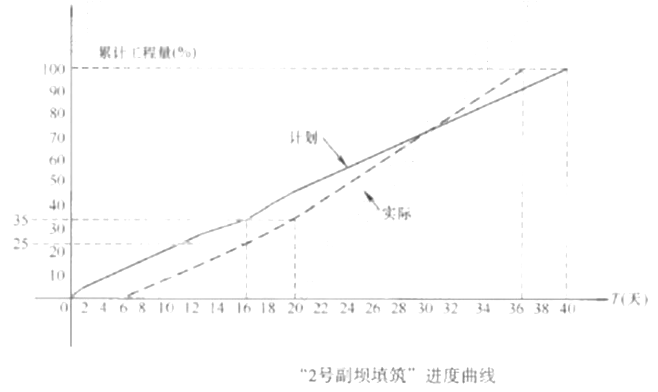

事件3:“2号副坝填筑”的进度曲线如进度曲线图所示。

工程造价案例分析(水利),章节练习,工程造价案例分析高分

事件4:次年6月20日检查工程进度,1号、2号副坝坝顶道路已完成的工程量分别为3/5、2/5。

[1]、确定计划工期;根据水库调度方案和施工进度安排,分别指出1号、2号副坝坝基清理最早何时开始?

[2]、根据防洪要求,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足5月10日完成的要求?

[3]、依据事件3中2号副坝填筑进度曲线,分析在第16天末的计划进度与实际进度,并确定2号副坝填筑实际用工天数。

[4]、根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。

正确答案及解析

正确答案
解析

【1】 计划工期为 235 天。根据施工进度安排:1 号副坝坝基清理可在 1 月 20 日开始、2 号副坝坝基清理只能在 2 月 5 日开始,综合考虑水库调度方案,1 号、2 号副坝坝基清理最早分别于 1 月25 日、2 月 5 日开始。

【2】 按计划 1 号、2 号副坝坝坡护砌迎水面施工可于 5 月 5 日、5 月 10 日完成,可满足要求。

【3】 2 号副坝填筑第 16 天末计划进度为 35%,实际进度为 25%,累计工程量拖延 10%,进度滞后 4 天,实际用工 30 天。

【4】 6 月 20 日检查,1 号副坝坝顶道路已完成 3/5,计划应完成 4/5,推迟 5 天。2 号副坝坝顶道路已完成 2/5,计划应完成 2/3,推迟 4 天。由于计划工期比合同工期提前 5 天,而 1 号副坝推迟工期也为 5 天,故对合同工期没有影响。

你可能感兴趣的试题

单选题

根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。

  • A.受自然环境限制只有少量潜在投标人
  • B.需要采用不可替代的专利或者专有技术
  • C.招标费用占项目合同金额的比例过大
  • D.因技术复杂只有少量潜在投标人
查看答案
单选题

下列工程中,属于分部工程的是( )

  • A.既有工厂的车间扩建工程
  • B.工业车间的设备安装工程
  • C.房屋建筑的装饰装修工程
  • D.基础工程中的土方开挖工程
查看答案
多选题

建设工程项目采用Partnering模式的特点有( )。

  • A.Partnering协议是工程建设参与各方共同签署的协议
  • B.Partnering协议是工程合同文件的组成部分
  • C.Partnering模式需要工程建设参与各方高层管理者的参与
  • D.Partnering模式强调资源共享和风险分担
  • E.Partnering模式可以独立于其他承包模式而存在
查看答案
单选题

根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。

  • A.跨地区承接业务不备案的
  • B.出租、出借资质证书的
  • C.设立分支机构未备案的
  • D.提供虚假材料申请资质的
查看答案
单选题

关于《国务院关于投资体制改革的决定》,特别重大的政府投资项目应实行( )制度。

  • A.网上公示
  • B.咨询论证
  • C.专家评议
  • D.民众听证
查看答案

相关题库更多 +
