中部某省为提高当地某流域水资源利用效率,增强水资源调节能力,拟建设一座大型水库工程,该水库工程以供水利灌溉为主要任务,兼顾防洪。初步设计研究阶段征地实物调查报告部分成果如下:
移民人口8900人,其中农村人口5000人,城(集)镇人口3900人。计算得到的相关项目投资见表1-13。
表1-13 相关项目投资

《水利工程设计概(估)算编制规定(建设征地移民补偿)》中的相关内容如下:?
(1)前期工作费的计算公式为:
前期工作费=[农村部分+城(集)镇部分+工业企业+专业项目+防护工程+库底清理]×A
式中A为取费费率,取1.5%-2.5%。 (2)综合勘测设计科研费的计算公式为:
综合勘测设计科研费=[农村部分+城(集)镇部分+库底清理]×B1 +(工业企业+专业项目+防护工程)×B2
式中B1、B2为取费费率,B1为3%~4%,B2为1%。
(3)实施管理费包括地方政府实施管理费和建设单位实施管理费。
地方政府实施管理费计算公式为:
地方政府实施管理费=[农村部分+城(集)镇部分+库底清理]×C1+(工业企业+专业项目+防护工程)×C2
式中C1、C2为取费费率,C1为4%,C2为2%。
建设单位实施管理费计算公式为:
建设单位实施管理费=[农村部分+城(集)镇部分+工业企业+专业项目+防护工程+库底清理]×D
式中D为取费费率,取0.6%-1.2%。
(4)实施机构开办费计算方法见表1-14,采用内插值法计算。
表1-14 实施机构开办费
?
(5)技术培训费计算公式为:
技术培训费=农村部分×E
式中,E为取费费率,取0.5%。
(6)监督评估费计算公式为:
监督评估费=[农村部分+城(集)镇部分+库底清理]×G1 +(工业企业+专业项目+防护工程)×G2
式中G1、G2为取费费率,G1为1.5%~2%,G2为0.5%~1%。
(7)初步设计概算的基本预备费的计算公式为:
基本预备费=[农村部分+城(集)镇部分+库底清理+其他费用]×H1 +(工业企业+专业项目+防护工程)×H2
式中H1为10%, H2为6%。
本工程不计价差预备费,上述所有存在取值区间的费率,均取最小值。
问题: 1.计算前期工作费。
2.计算综合勘测设计科研费。
3.计算实施管理费。
4.计算实施机构开办费。
5.计算技术培训费。
6.计算监督评估费。
7.计算其他费用。
8.若有关税费为18000万元,根据上述内容,完成征地移民补偿投资概算总表(见表1-15)。金额单位为万元,计算过程和计算结果均保留两位小数。 表1-15 征地移民补偿投资概算总表

正确答案及解析
正确答案
解析
1.计算前期工作费。
前期工作费=[农村部分+城(集)镇部分+工业企业+专业项目+防护工程+库底清理]×1.5%=(68532.38+34548.58+25144.62+28189.01+67767.94+9621.07)×1.5%= 3507.05万元

2.计算综合勘测设计科研费。
综合勘测设计科研费=[农村部分+城(集)镇部分+库底清理]×3%+(工业企业+专业项目+防护工程)×1%=(68532.38+34548.58+9621.07)×3%+(25144.62+28189.01+67767.94)×1%=4592.08万元

3.计算实施管理费。
地方政府实施管理费=[农村部分+城(集)镇部分+库底清理]×4%+(工业企业+专业项目+防护工程)×2%=(68532.38+34548.58+9621.07)×4%+(25144.62+28189.01+67767.94)×2%=6930.11万元

建设单位实施管理费=[农村部分+城(集)镇部分+工业企业+专业项目+防护工程+库底清理]×0.6%=(68532.38+34548.58+25144.62+28189.01+67767.94+9621.07)×0.6%=1402.82万元

实施管理费=地方政府实施管理费+建设单位实施管理费=6930.11+1402.82=8332.93万元
4.计算实施机构开办费。
本工程移民人数为8900人,实施机构开办费采用内插法计算。
实施机构开办费=(8900-1000)/(10000-1000)×(300-200)+200=287.78万元

5.计算技术培训费。
技术培训费=农村部分×0.5%=68532.38×0.5%=342.66万元
6.计算监督评估费。
监督评估费=[农村部分+城(集)镇部分+库底清理]×1.5%+(工业企业+专业项目+防护工程)×0.5%=(68532.38+34548.58+9621.07)×1.5%+(25144.62+28189.01+67767.94)×0.5%=2296.04万元

7.计算其他费用。
其他费用=前期工作费+综合勘测设计科研费+实施管理费+实施机构开办费+ 技术培训费+监督评估费=3507.05+4592.08+8332.93+287.78+342.66+2296.04=19358.54万元
8.若有关税费为18000万元,根据上述内容,完成征地移民补偿投资概算总表(见表1-15)。
基本预备费=[农村部分+城(集)镇部分+库底清理+其他费用]×10%+(工业企业+专业项目+防护工程)×6%=20472.15万元

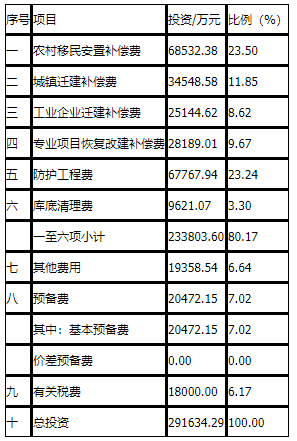

表1-15征地移民补偿投资概算总表
