清河泵站设计装机流量150m3/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸工程施工标进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~6月15日出售招标文件,6月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~7月10日评标定标。招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件:

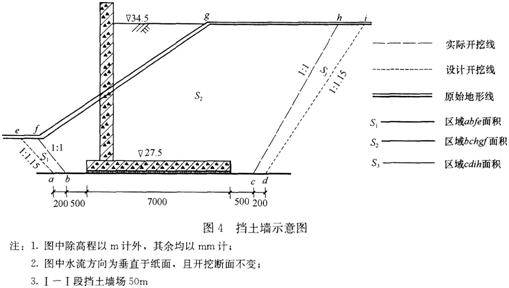

事件1:I—I段挡土墙(示意图如图4所示)开挖设计边坡1:1,由于不可避免的超挖,实际开挖边坡为1:1.15。A单位申报的结算工程量为50×(S1+S2+S3),监理单位不同意。

事件2:原定料场土料含水量不能满足要求,监理单位指示A单位改变挡土墙墙后填土料场,运距由1km增加到1.5km,填筑单价直接费相应增加2元/m3,A单位提出费用变更申请。
【问题】
1.根据《建筑业企业资质标准》有关规定,满足清河泵站出口防洪闸工程施工标要求的企业资质等级有哪些
2.上述施工标招标工作计划中,招标人可以不开展哪些工作确定中标人后,招标人还需执行的招标程序有哪些
3.为满足I—I段挡土墙土方开挖工程计量要求,A单位应进行的测量内容有哪些
4.I—I段挡土墙土方开挖工程计量中,不可避免的施工超挖产生的工程量能否申报结算为什么计算I—I段挡土墙土方开挖工程结算工程量。
5.料场变更后,A单位的费用变更申请能否批准说明理由。若直接费费率取2%,根据水利工程概(估)算编制有关规定,计算填筑单价直接费增加后相应的其他直接费、现场经费、直接工程费。
正确答案及解析
正确答案
解析
1.根据《建筑业企业资质标准》有关规定,满足清河泵站出口防洪闸工程施工标要求的企业资质等级为水利水电工程施工总承包特级、水利水电施工总承包一级。2.上述施工标招标工作计划中,招标人可以不开展的工作包括:组织现场踏勘和投标预备会。
确定中标人后,招标人还需执行的招标程序:
(1)向水行政主管部门提交招标投标情况的书面总结报告。
(2)发中标通知书,并将中标结果通知所有投标人。
(3)进行合同谈判,并与中标人订立书面合同。
3.为满足I—I段挡土墙土方开挖工程计量要求,A单位应对招标设计图示轮廓尺寸范围以内的有效自然方体积进行测量。
4.I—I工段挡土墙土方开挖工程计量中,不可避免的施工超挖产生的工程量不能申报结算。
理由:土方开挖工程工程量应按招标设计图示轮廓尺寸范围以内的有效自然方体积计量。施工过程中增加的超挖量和施工附加量所发生的费用,应摊入有效工程量的工程单价中。
I—I段挡土墙土方开挖工程结算工程量=50×S2。
5.料场变更后,A单位的费用变更申请能得到批准。
理由:料场变更,运输距离也发生了变化,单价也应作相应调整。
其他直接费=直接费×其他直接费费率=2×2%=0.04元。
直接工程费=直接费+其他直接费+现场经费=2+0.04=2.04元。
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
建筑安装工程费用项目组成中,暂列金额主要用于( )。
-
- A.施工合同签订时尚未确定的材料设备采购费用
- B.施工图纸以外的零星项目所需的费用
- C.隐藏工程二次检验的费用
- D.施工中可能发生的工程变更价款调整的费用
- E.项目施工现场签证确认的费用
- 查看答案
混凝土拌合物的和易性包括( )。
-
- A.保水性
- B.耐久性
- C.黏聚性
- D.流动性
- E.抗冻性
- 查看答案
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
-
- A.1.1m
- B.1.2m
- C.1.3m
- D.1.5m
- 查看答案
