安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备的安装和冷热水管道、电缆排管及电缆施工。分布式能源中心的三联供机组、配电柜、水泵等设备由业主采购,金属管道、电力电缆及各种材料由安装公司采购。

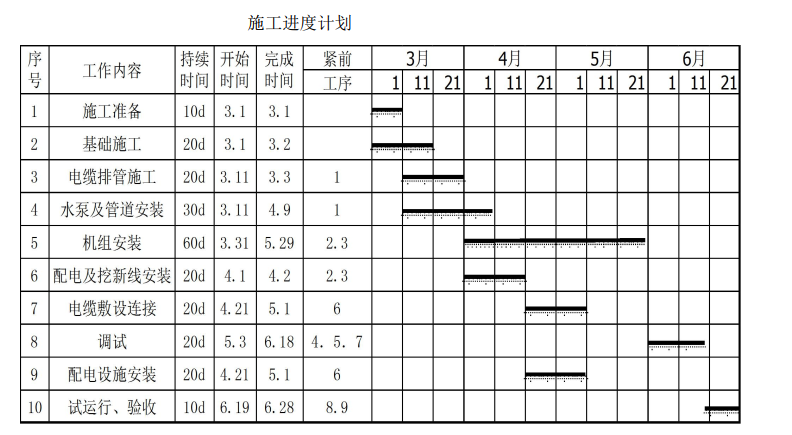

A安装公司项目部进场后,编制了施工进度计划、预算费用计划及质量预控方案。设备基础验收合格后,采用卷扬机及滚杠滑移系统将三联供机组二次搬运、吊装就位,安装中设置了质量控制点,做好施工记录,保证了安装质量,达到设计及安装说明书要求。

一建机电工程实务,章节练习,基础复习,综合练习

项目部将2000m电缆排管施工分包给B公司,预算单价为120元/m。在3月22日结束前检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达160000元,项目部对B公司提出了警告,要求加快进度。

为节约管道安装时间,项目部决定将冷热水管道采用工厂化预制方式,现场组装焊接。在热水管道施工中,按施工图设计位置碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,改变了热水管道的走向,使水泵和管道安装工作拖延到4月29日才完成。

工程投入使用2个月后,三联供机组的配电柜中一台变频器出现质量问题,造成一台。经检查发现是水泵制造质量问题,建设单位通知施工单位维修,施工单位表示水泵非施工单位采购,拒绝维修。

【问题】

1.简述冷热水管道工厂化预制流程?

2.三联供机组在吊装就位后,试运转前有哪些安装工序?

3.计算电缆排管施工的费用偏差和进度偏差。是否会影响总施工进度,项目部应采取何种控制措施对偏差进行控制?

4.在热水管道施工中,项目部应如何变更设计图纸?水泵及管道安装施工进度偏差了多少天?是否大于总时差?

5.施工单位拒绝维修的做法是否正确,应如何处理。

正确答案及解析

正确答案
解析

1.冷热水管道工厂化预制流程包括:管件制作、坡口加工、焊接、热处理、检验、标记、清理、油漆和防护等工序。(7分)

2.在三联供机组吊装就位后,试运转前的安装工序有:设备安装精度调整、设备安装精度检测、设备固定与基础二次灌浆。(6分)

3.已完工程预算费用BCWP=1000m×120元/m=120000元;(1分)

计划工程预算费用BCWS=100m×12×120元/m=144000元;(1分)

费用绩效指数CPI=BCWP/ACWP=120000/160000=0.75;(1分)

进度绩效指数SPI=BCWP/BCWS=120000/144000=0.83;(1分)

CPI和SPI都小于1,电缆排管施工进度已落后,在关键线路上,会影响总的施工进度。(1分)

工程项目应更换高效率的管理人员和施工人员对偏差进行控制。(1分)

4.在热水管道施工中,项目部应填写设计变更申请单,交建设单位和监理单位审核后送原设计单位进行设计变更。(3分)

水泵和管道安装施工进度偏差了20天,总时差有50天,进度偏差小于总时差。(3分)

5施工单位拒绝维修的做法不正确。(2分)

质量问题是由于建设单位提供设备质量不良造成的,建设单位应承担修理费用,施工单位协助修理。(3分)

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
