为了适应经济开发区规模不断扩大的需要,某市政府计划在该区内新建一座110kV 的变电站。新建变电站周边居住人口密集,站址内有地下给水管道和一幢六层废弃民宅。为加强现场文明施工管理,建设单位要求进行绿色施工评价,项目部制定了相应的现场环境保护措施。主要措施如下:
措施1:为减少六层废弃民宅拆除时产生扬尘,在拆除时计划配合洒水等。
措施2:为及时清除施工中产生的固体和液体废物,计划将有毒有害废弃物、废油等现场全部烧掉。
措施3:计划租赁的推土机和挖掘机只能夜间使用,为了防止噪声扰民,施工单位计划将噪声限值在65dB(分贝)。
由于施工单位施工资源有限,将防雷接地工程和供电干线的施工分包给具有专业资质的A 单位。A 单位编制了防雷接地装置的专项施工方案,接地体采用圆钢和扁钢搭接焊接。监理工程师在审核过程中发现接地系统施工图(如下图)存在几处错误,要求A 单位进行修改后重新报批,最终施工方案审批通过,施工方案经过逐级交底后施工。

项目部在施工过程中组织了施工批次评价和施工阶段评价,监理单位参加,单位工程绿色施工评价准备等到验收完成后进行;施工项目完成之后,向建设单位申请竣工验收。建设单位在审查绿色施工评价相关资料之后,认为本项目绿色施工评价不符合有关程序,在评价的组织上也有问题。
问题:
1. 措施1 和2 中,哪些是正确的? 哪些是不正确的? 对于不正确的请给出正确的做法。
2. 指出措施3 中存在的问题,并给出正确的做法。
3. 接地系统施工图存在哪些错误?如何改正。
4. 请说明圆钢与扁钢的搭接焊接要求,并作图表示。
5. 说明本工程在绿色施工评价程序和组织上问题有哪些?
正确答案及解析
正确答案
解析
1. 措施1 和2 中,哪些是正确的?哪些是不正确的?对于不正确的请给出正确的做法。
P364 1H420110 机电工程施工现场职业健康安全与环境管理
措施1 是正确的。措施2 是不正确的,不得在施工现场燃烧废弃物。正确的做法是:将有毒有害的废弃物回收后交给有资质的单位处理。
2. 指出措施3 中存在的问题,并给出正确的做法。
P364 1H420110 机电工程施工现场职业健康安全与环境管理
存在问题是:夜间噪声限值65dB 超国家标准(不正确的)。正确的做法是噪声限值应低于55dB。

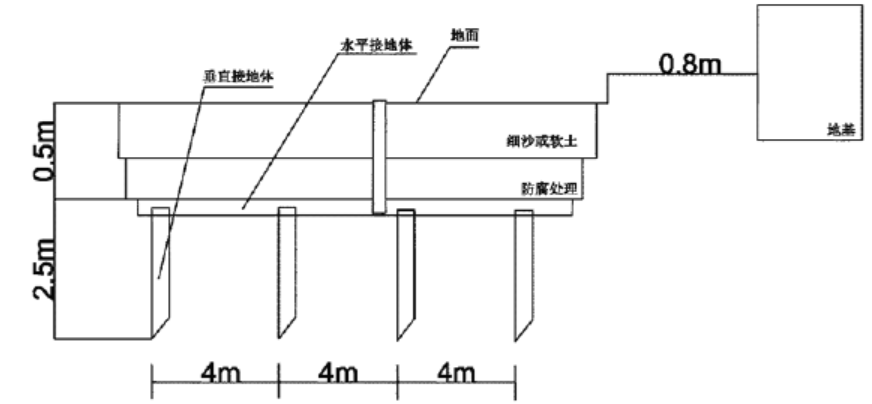

3. 接地系统施工图存在哪些错误?如何改正。
P176 1H414020 建筑电气工程施工技术
1)垂直接地体间的间距为4m 不正确,
垂直接地体间的间距不得小于5m
2)接地装置顶面埋设深度为0.5m 不正确,
接地装置顶面埋设深度不得小于0.6m
3)人工接地体与建筑物外墙之间的水平距离为0.8m 不正确,
人工接地体与建筑物外墙之间的水平距离不得小于1m。

(一)建筑接地工程施工技术要求
1. 接地装置的敷设要求
(1)接地装置顶面埋设深度不应小于0.6m,且应在冻土层以下。
(2)圆钢、角钢、铜管、铜棒、铜管等接地极应垂直埋入地下,间距不应小于5m;
(3)人工接地体与建筑物的外墙或基础之间的水平距离不宜小于1m。
4. 请说明圆钢与扁钢的搭接焊接要求,并作图表示。
P176 1H414020 建筑电气工程施工技术

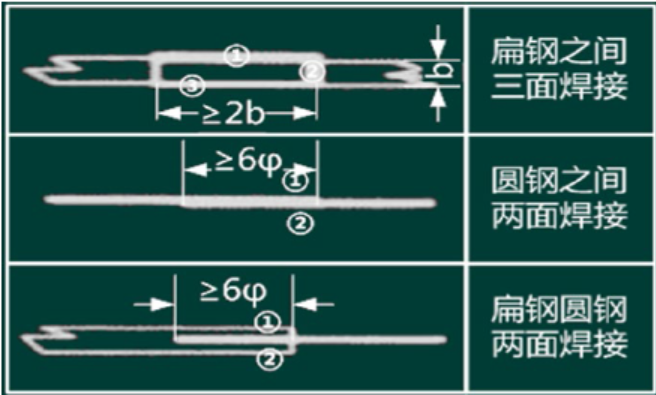

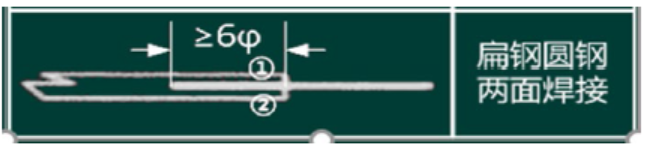

圆钢与扁钢搭接不应小于圆钢直径的6 倍,且应双面施焊。
如图:

2. 接地装置的搭接要求
(1)扁钢与扁钢搭接不应小于扁钢宽度的2 倍,且应至少三面施焊;
(2)圆钢与角钢搭接不应小于圆钢直径的6 倍,且应双面施焊;
(3)圆钢与扁钢搭接不应小于圆钢直径的6 倍,且应双面施焊;
(4)扁钢与钢管,扁钢与角钢焊接,应紧贴角钢外侧两面,或紧贴3/4 钢管表面,上下两侧施焊。
(5)当接地极为铜材和钢材组成,且铜与铜或铜与钢材连接采用热剂焊时,接头应无贯穿性的气孔且表面平滑。

5. 说明本工程在绿色施工评价程序和组织上问题有哪些? P367 1H420110 机电工程施工现场职业健康安全与环境管理
(1)项目部在施工过程中组织了施工批次评价和施工阶段评价,监理单位参加。 错误
① 单位工程施工阶段评价应由监理单位组织,建设单位和项目部参加。
② 单位工程施工批次评价应由施工单位组织,建设单位和监理单位参加。
(2)单位工程绿色施工评价准备等到验收完成后进行
错误
单位工程绿色施工评价应在工程竣工前申请。
你可能感兴趣的试题
某安装单位中标一综合机电总承包安装工程,合同造价3000 万元,项目施工内容包括:
净化空调系统(洁净度等级为N7)、储罐安装等。合同工期12 个月,2014 年8 月5 日开工。
安装单位在施工前,对并联水泵出口接管图纸进行了施工优化,其中水平主管和立管的接管方式如下:

在空调系统调试中,安装单位发现风管在系统启动时产品颤动且有噪声,经查是风管制作原因导致,安装单位采取相应措施处理后系统恢复正常。风管连接时,安装单位采用S 形插条连接,安装完毕后进行漏风量检测,漏风量严重超标。监理单位要求安装单位整改。
安装单位的技术人员对储罐的罐底焊缝采用真空箱法进行严密性试验,并对罐壁采用充水方式进行强度及严密性试验。
该工程在2015 年8 月5 日竣工验收,建设单位在2017 年8 月26 日发现空调不制冷后要求安装单位进行质量保修。
问题:
1.并联水泵出口水平主管与立管的接管方式是否正确?说明理由。画出正确的接管示意图(单线图)。
2.此工程的风管系统属于何种压力等级?分析造成风管颤动及噪声的制作原因。
3.分析风管漏风量严重超标的原因,应如何整改。
4.真空箱法的试验最低负压值是多少?简述罐壁的强度及严密性试验充水方法和合格标准。
5.安装单位是否应对空调系统进行质量保修?说明理由。写出该空调工程质保期的结束时间。
- 查看答案

某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,编制了施工进度计划如表1。
表1施工进度计划

在计划实施过程中,电气安装滞后10天,调试滞后3天。
A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商,进行了邀请招标。
在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。
整个工程施工完毕后,经过中间交接,建设单位组织了联动试运行,生产线各项指标均达到要求。
问题:
1.根据表1计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。
2.在选择供应商时,应考虑哪些因素?
3.制氧机在固定后,应如何与管道连接?
4.联动试运行生产线应达到什么要求?
- 查看答案

工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。
-

- A.建设单位
 - B.监理单位
 - C.设计单位
 - D.施工单位

 - 查看答案

A 公司承接某机电安装工程,工程内容有:冷水机组、配电柜、水泵等设备的安装和冷水管道、电缆排管及电缆施工。施工中发生了如下事件:
事件1:班组领料时,材料员按照材料计划进行发料,并在管端进行了涂色标记,但由于施工班组管理不善,在使用时还是发生了混料现象,不得不重新进行检验。
事件2:由于冷水管道有些采用国外进口材料,A 公司此前从没有遇到过,由于工期较紧,项目部抽调2 名技术较好的焊工进行相应练习后,就进行管道施焊。
事件3:由于本工程所使用的都是低压电缆,A 公司在使用前进行了封端密封试验,施工后进行了相关试验,确保电缆施工质量符合要求。
事件4:质检员在进行检查时,发现冷冻水泵进出管道布置如图1 所示,遂要求施工班组进行整改。

【问题】:
1.材料混料问题出现在哪个环节,为什么?
2.冷水管道焊接的做法是否正确,应如何进行?
3.电缆封端严密性试验的方法是什么?电缆还应做哪些试验?
4.说明正确的接管形式,请画出正确的接管示意图?
- 查看答案

某水泥厂新建一条日产5000t新型干法水泥生产线,其中机电安装工程以GC模式进行了公开招标,共有A、B、C、D、E五家公司参与投标。评标委员会由6人组成,其中有建设单位邀请的4名经济技术专家和2名建设单位代表,在评标过程中,由于A公司为私营企业,评标委员会要求A公司如果中标需多交10%的质量保证金,A公司提出抗议,但未被采纳。B公司认真研究了招标文件,在施工组织设计编制中,重点描述了企业信誉、施工装备、技术水平等自身优势,争取对评标人员有较大的吸引力,但优点不够突出,最终由准备更加充分的C公司中标。生产线变电设备使用油浸式变压器,由于变压器本身较重,运输时变压器内未充绝缘油,开箱检查时发现变压器内部潮湿,绝缘电阻值达不到要求,后经干燥处理达到了设计要求。C公司经二次搬运、吊装、就位、吊芯检查及干燥等工作后,对其绕组连同套管一起的直流电阻测量、极性和组别测量等进行了多项试验。并顺利完成安装任务。粉末设备使用的φ2.2m×7m球磨机重30t,项目部根据现场情况编制了详细的安全专项吊装方案。吊装方案拟采用两台50t汽车吊抬吊,根据现场情况和起重机的特性曲线,选择了合适的起重机。破碎机的动力设备使用30KW交流异步电动机,电机安装完成后,进行单机试运行,发现电机噪声较大,后经检查发现有2组垫铁在设备运转后被振松动,与设备接触不良造成。后经技术处理,运转正常。所有电气和设备安装调试完成后,由建设单位组织相关单位进行了试运行,顺利通过验收。
【问题】
1.指出本案例中评标委员会的构成存在哪些问题?A公司提出的抗议是否合理?说明理由。
2.案例中油浸式变压器运输时应采取的特定措施有哪些?变压器交接时还应进行哪些试验?
3.简述流动式起重机特性曲线的含义。
4.针对本案例中的垫铁松动可以采取哪些措施?影响电机安装精度的因素还有哪些?
- 查看答案
