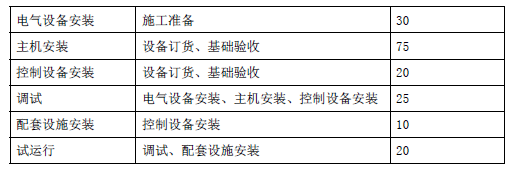

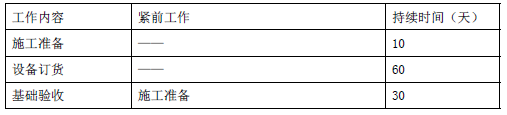

【背景资料】某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60 天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时间见表。在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础检查时,发现混凝土强度不符合设计要求,验收不合格,要求建筑公司整改,重新浇捣混凝土基础,经检验合格,使基础检验的工作时间用了40 天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10 天。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。制药厂生产设备安装工作内容、逻辑关系及持续时间表

一建机电工程实务,章节练习,基础复习,综合练习

一建机电工程实务,章节练习,基础复习,综合练习

【问题】1.绘出安装公司编制的制药厂生产设备工程施工进度计划(双代号网络图)。2.分析影响工期的关键工作是哪几个?总工期需多少天?3.设备基础强度应如何复测?基础检验工作增加到40 天会不会影响总工期?4.主机设备及控制设备晚到10 天是否影响总工期?说明理由。

正确答案及解析

正确答案
解析

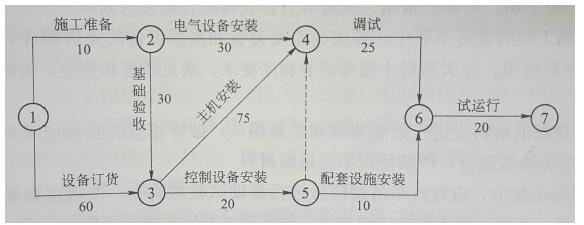

1.安装公司编制的制药厂生产设备施工进度计划(双代号网络)。

一建机电工程实务,章节练习,基础复习,综合练习

2.影响工期的关键工作是:设备订货,主机安装,调试,试运行。总工期为180 天。

3.设备基础强度检測,可请有检测资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测。基础验收工作增加到40 天,比计划时间多了10 天,不会影响总工期,因为基础验收在非关键线路上,10天的偏差小于总时差20 天。

4.主机设备晚到10 天,要影响总工期。因为该工作在关键线路上。控制设备晚到10 天,不会影响总工期,因为该工作在非关键线路上,有时差55 天。

你可能感兴趣的试题

单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
问答题

某安装单位中标一综合机电总承包安装工程,合同造价3000 万元,项目施工内容包括:

净化空调系统(洁净度等级为N7)、储罐安装等。合同工期12 个月,2014 年8 月5 日开工。

安装单位在施工前,对并联水泵出口接管图纸进行了施工优化,其中水平主管和立管的接管方式如下:

在空调系统调试中,安装单位发现风管在系统启动时产品颤动且有噪声,经查是风管制作原因导致,安装单位采取相应措施处理后系统恢复正常。风管连接时,安装单位采用S 形插条连接,安装完毕后进行漏风量检测,漏风量严重超标。监理单位要求安装单位整改。

安装单位的技术人员对储罐的罐底焊缝采用真空箱法进行严密性试验,并对罐壁采用充水方式进行强度及严密性试验。

该工程在2015 年8 月5 日竣工验收,建设单位在2017 年8 月26 日发现空调不制冷后要求安装单位进行质量保修。

问题:

1.并联水泵出口水平主管与立管的接管方式是否正确?说明理由。画出正确的接管示意图(单线图)。

2.此工程的风管系统属于何种压力等级?分析造成风管颤动及噪声的制作原因。

3.分析风管漏风量严重超标的原因,应如何整改。

4.真空箱法的试验最低负压值是多少?简述罐壁的强度及严密性试验充水方法和合格标准。

5.安装单位是否应对空调系统进行质量保修?说明理由。写出该空调工程质保期的结束时间。

查看答案
问答题

某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,编制了施工进度计划如表1。

表1施工进度计划

在计划实施过程中,电气安装滞后10天,调试滞后3天。

  A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商,进行了邀请招标。

  在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。

  整个工程施工完毕后,经过中间交接,建设单位组织了联动试运行,生产线各项指标均达到要求。

问题:

1.根据表1计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。

2.在选择供应商时,应考虑哪些因素?

3.制氧机在固定后,应如何与管道连接?

4.联动试运行生产线应达到什么要求?

查看答案
单选题

工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。

  • A.建设单位
  • B.监理单位
  • C.设计单位
  • D.施工单位
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案

相关题库更多 +
