题目详情

某公司以 EPC 方式总承包一大型机电工程,总包单位直接承担全厂机电设备采购及全厂关键设备的安装调试, 将其他工程分包给具备相应资质的分包单位承担。施工过程中发生下列事件:

事件 1:钢结构制作全部露天作业,任务还未完成时雨季来临,工期紧迫,不能停止施工;

事件 2:储油罐露天组对焊接后,经 X 射线检测,发现多出焊缝存在气孔、夹渣等超标缺陷,需返工; 事件 3:单位工程完工后,由建设单位组织总包单位、设计单位共同进行了质量验收评定并签字。

【问题】 1.事件一中,雨季施工为什么易发生焊接质量问题?焊接前应采取哪些措施?

2.参考样图绘制油罐焊缝出现气孔和夹渣的因果分析图(如下图所示)。(注:绘制在答题卡上)

3.指出事件三中,单位工程验收评定的成员构成存在哪些缺陷。

4.工程验评后,分包单位应做哪些工作?

一建机电工程实务,章节练习,基础复习,综合练习

正确答案及解析

正确答案
解析

1.(1)事件1 中,雨期施工由于空气湿度大焊条易受潮、焊缝积水或锈蚀;易发生焊接质量问题。

(2)焊接前应采取的措施:焊条烘干,焊条保温(如保温桶),焊件局部干燥、有效防雨措施(如防雨棚等),焊缝除锈或清理。

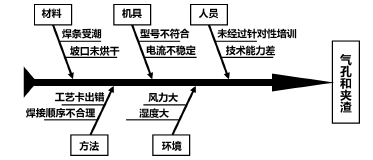

2.绘制油罐焊缝出现气孔和夹渣的因果分析图(如下图所示)。(P405)

一建机电工程实务,章节练习,基础复习,综合练习

3.事件4 中,单位工程验收评定的成员构成存在的缺陷:缺监理单位、分包单位。(P475)

4.工程验评后,分包单位应整理工程交工技术资料并移交给总包单位。(P474)

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

关于施工成本控制的说法,正确的是( )。

  • A.施工成本管理体系由社会有关组织进行评审和认证
  • B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
  • C.管理行为控制程序是进行成本过程控制的重点
  • D.管理行为控制程序和指标控制程序是相互独立的
查看答案
单选题

工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。

  • A.建设单位
  • B.监理单位
  • C.设计单位
  • D.施工单位
