A 施工单位中标某地区一冶炼厂扩建工程,该地区常年刮西北风,工程材料及设备都由建设单位采购。项目部采取如 下方案:
1.施工单位在组织土方开挖、余土外运时,开挖现场,厂外临时堆土及运输道路上经常是尘土飞扬,运送土方的汽 车也存在漏土现象。
2.临时设施按规划图布置(如下图),其中消防道路路面宽度为 3m;围墙用高 1.5m 的铁栏杆制作;喷砂和钢结构制 作均为露天作业。

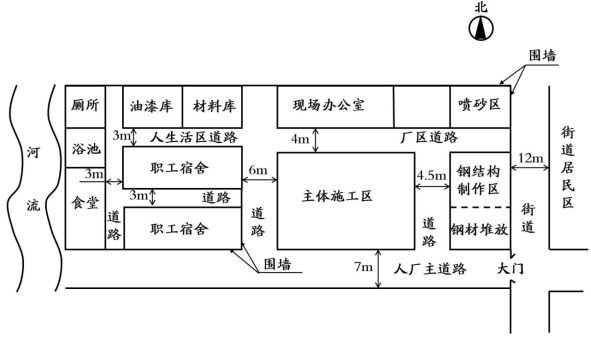

3.因钢结构制作安装占用部分工程用地,故要求钢结构制作安装实施每天三班倒作业。 临时设施规划图如下:

【问题】 1.在土方开挖施工过程中,需要采取哪些环境保护措施?
2.生活区的哪些设施布局存在安全隐患?说明原因。应怎样处理?
3.哪些设施布局将会对环境产生污染?请简述理由。
4.生活区的保卫消防存在哪些问题?
5.钢结构安装一般包括哪几个主要环节?
正确答案及解析
正确答案
解析
1.(1)土方开挖时,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不扩散到场区外。
(2)道路宜进行地面硬化。
(3)余土外运时,不应污损道路;车辆应采取措施封闭严密;施工现场出口应设置洗车设施,保持开出现场车辆的清洁。(P379)
2.油漆库与材料库。因为油漆属易燃物品,万一发生火灾爆炸,因距离材料库和职工宿舍过近,将会造成严重后果。
应远离材料库和生活区,设专门库房单独存放,设专人管理。(P300)
3.(1)厕所、浴池、食堂,离河流太近,污水排入河中造成水污染;
(2)喷砂场地,因为是露天喷砂,且常刮西北风,居民区又较近且在下风处,喷砂产生的大量粉尘将会对居民区产生空气污染;
(3)钢结构制作场地,因距居民区较近,铁栏杆围墙不隔音、不遮光,又有夜间施工,会给居民造成噪声和光污染。
4.(1)消防道路过窄只有3m,应在3.5m 以上;(P384)
(2)消防道路是死胡同,应为环形通道。
(3)围墙1.5m 过矮,应在1.8m 以上,且围墙不应用铁栏杆。
5.钢结构安装一般有以下几个主要环节: (P117)
(1)基础验收与处理;(2)钢构件复查;(3)钢结构安装;(4)涂装(防腐涂装、防火涂装)。
你可能感兴趣的试题
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
关于施工成本控制的说法,正确的是( )。
-
- A.施工成本管理体系由社会有关组织进行评审和认证
- B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
- C.管理行为控制程序是进行成本过程控制的重点
- D.管理行为控制程序和指标控制程序是相互独立的
- 查看答案
工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。
-
- A.建设单位
- B.监理单位
- C.设计单位
- D.施工单位
- 查看答案
某安装单位中标一综合机电总承包安装工程,合同造价3000 万元,项目施工内容包括:
净化空调系统(洁净度等级为N7)、储罐安装等。合同工期12 个月,2014 年8 月5 日开工。
安装单位在施工前,对并联水泵出口接管图纸进行了施工优化,其中水平主管和立管的接管方式如下:

在空调系统调试中,安装单位发现风管在系统启动时产品颤动且有噪声,经查是风管制作原因导致,安装单位采取相应措施处理后系统恢复正常。风管连接时,安装单位采用S 形插条连接,安装完毕后进行漏风量检测,漏风量严重超标。监理单位要求安装单位整改。
安装单位的技术人员对储罐的罐底焊缝采用真空箱法进行严密性试验,并对罐壁采用充水方式进行强度及严密性试验。
该工程在2015 年8 月5 日竣工验收,建设单位在2017 年8 月26 日发现空调不制冷后要求安装单位进行质量保修。
问题:
1.并联水泵出口水平主管与立管的接管方式是否正确?说明理由。画出正确的接管示意图(单线图)。
2.此工程的风管系统属于何种压力等级?分析造成风管颤动及噪声的制作原因。
3.分析风管漏风量严重超标的原因,应如何整改。
4.真空箱法的试验最低负压值是多少?简述罐壁的强度及严密性试验充水方法和合格标准。
5.安装单位是否应对空调系统进行质量保修?说明理由。写出该空调工程质保期的结束时间。
- 查看答案
某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,编制了施工进度计划如表1。
表1施工进度计划

在计划实施过程中,电气安装滞后10天,调试滞后3天。
A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商,进行了邀请招标。
在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。
整个工程施工完毕后,经过中间交接,建设单位组织了联动试运行,生产线各项指标均达到要求。
问题:
1.根据表1计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。
2.在选择供应商时,应考虑哪些因素?
3.制氧机在固定后,应如何与管道连接?
4.联动试运行生产线应达到什么要求?
- 查看答案
