背景资料:
某机电安装工程公司承包了一机电安装工程A、B两管道分项工程,其综合单价分别为80元/m和460元/m。该工程施工合同规定:合同工期1年,预付款为合同价的10%,开工前1个月支付,工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款于下月5日前提交结算报告,经工程师审核后于第3个月末支付;若累计实际工程量比计划工程量增加超过15%,单价调整系数为0.882;若累计实际工程量比计划工程量减少15%,单价调整系数为1.176。工程量按《建设工程工程量清单计价规范》计算。

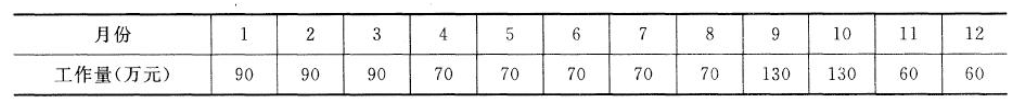

施工单位各月的计划工作量如下表所示。

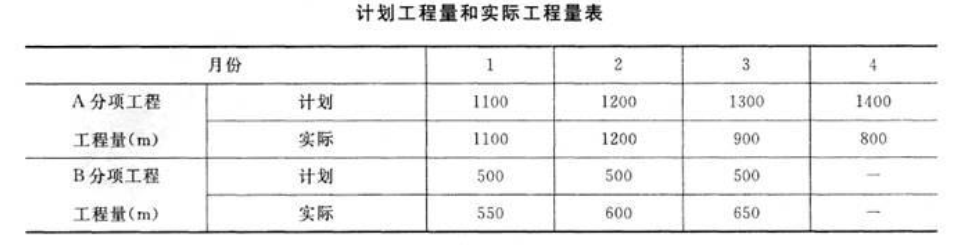

A、B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如下表所示。

问题:
1.工程量清单的组成是什么?
2.该工程量的预付款是多少?
3.A分项工程每月结算工程款各为多少?4.B分项工程每月结算工程款各为多少?
正确答案及解析
正确答案
解析
1.工程量清单的组成:工程量清单是工程量清单计价的基础,应作为编制招标控制价、投标报价、计算工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的依据之一。采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。工程量清单由分部分项工程量清单,措施项目清单,其他项目清单,规费、税金项目清单组成。
2.该工程的预付款为:(90×3+70×5+130×2+60×2)×10%=100(万元)
3.A分项工程每月结算工程款如下:
第一个月:1100×80=88000(元)
第二个月:1200×80=96000(元)
第三个月:900×80=72000(元)
第四个月:由于[(1100+1200+1300+1400)-(1100+1200+900+800)]/1100+1200+1300+1400)=20%>15%,所以,应调整单价,则(1100+1200+900+800)×80×1.176-(88000+96000+72000)=120320(元)或800×80+4000×(1.176-1)×80=120320(元)
4.A分项工程每月结算工程款如下:
第一个月:550×460=253000(元)
第二个月:600×460=276000(元)
第三个月:由于[(550+600+650)—500×3]/500×3)=20%>15%
所以,按原单价结算的工程量为:
1500×1.15-(550+600)=575(m)
按调整单价结算的工程量为:
650-575=75(m)
或按调整单价结算的工程量为:
(550+600+650)-1500×l.15=75(m)
按原价结算的工程量为:
650-75=575(m)
则第三个月的结算款为:
575×460+75×460×0.882=294929(元)
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
建筑安装工程费用项目组成中,暂列金额主要用于( )。
-
- A.施工合同签订时尚未确定的材料设备采购费用
- B.施工图纸以外的零星项目所需的费用
- C.隐藏工程二次检验的费用
- D.施工中可能发生的工程变更价款调整的费用
- E.项目施工现场签证确认的费用
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
-
- A.建设管理费
- B.建设单位管理费
- C.建筑安装工程费
- D.基本预备费
- 查看答案
