背景资料:
某安装公司分包一商务楼(1~5层为商场、6~30层为办公楼)的变配电工程,工程的主要设备(三项干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运达施工现场,其他设备、材料由安装公司采购,合同工期为60天,并约定提前1天奖励5万元人民币,延迟1天罚款5万元人民币。

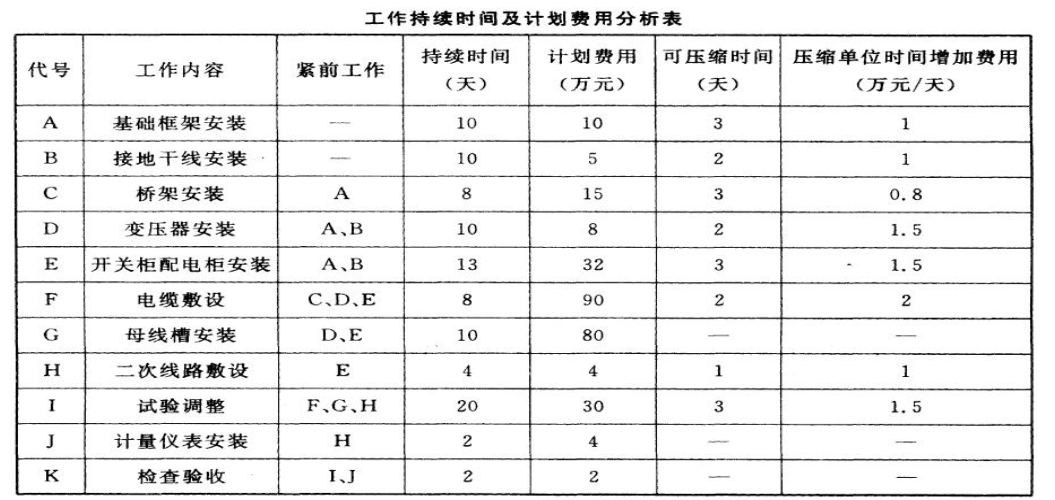

安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5天。当正式施工时,因商场需提前送电,业主要求变配电工程提前5天竣工。项目部按工作持续时间和计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出了5天。
进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去了3天,并增加费用3万元,项目部又赶工3天,变配电工程最终按业主要求提前5天竣工,验收合格后,资料整理齐全,准备归档。

问题:
1.项目部在哪几项工作赶工了?并分别列出其赶工天数和增加的费用。
2.原计划施工费用多少?赶工后实际施工费用多少?
3.变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后才能做耐压试验?4.变配电工程先按哪种工程划分类别竣工验收?验收资料应在何时归档?
正确答案及解析
正确答案
解析

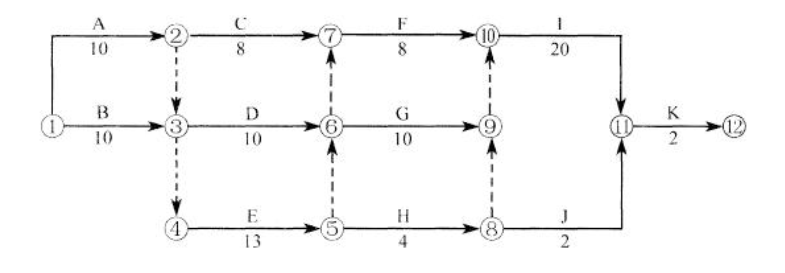

1.根据背景,原计划网络图如下:

从A—I工作,其中的关键工作有:A、B、E、G、I
A工作如果压缩3天,但因B工作只能压缩2天,那么E工作的紧前工作为AB,那么A工作压缩3天,对E而言无意义,压缩2天就够了。
AB分别压缩2天,费用为:(2×1)+(2×1)=4(万元)
G没有压缩空间,那么只有在E工作上压缩3天,才能完成赶工5天,费用为:3×1.5=4.5(万元)
即项目部在A(基础框架安装)、B(接线干线安装)、E(开关柜配电柜安装)、I(试验调整)工作上进行了赶工;
A(基础框架安装)赶工2天、增加费用2万元
B(接地干线安装)赶工2天、增加费用2万元
E(开关柜配电柜安装)赶工3天、增加费用4.5万元
I(试验调整)赶工3天、增加费用4.5万元
2.原计划施工总费用为:10+5+15+8+32+90+80+4+30+4+2=280(万元)
在试验调整工作前进行的赶工,增加费用为:2+2+4.5=8.5(万元)
因变压器受潮,干燥处理增加费用3万元
赶工3天,费用为:3×1.5=4.5(万元)
那么增加的总费用为:8.5+3+4.5=16(万元)
赶工后提前5天竣工奖励为:5×5=25(万元)
赶工后实际费用为:280+16-25=271(万元)
3.变压器线圈安装现场可采用电加热,如油箱铁损法、铜损法和热油法进行干燥,干燥后必须对试验元件用摇表检查绝缘状况,合格后才能做耐压试验。
4.变配电工程应按子分部工程进行竣工验收,验收后资料移交给总包,总包在整个商务楼竣工验收后移交给建设单位,由建设单位在整个商务楼工程结束时归档。
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
建筑安装工程费用项目组成中,暂列金额主要用于( )。
-
- A.施工合同签订时尚未确定的材料设备采购费用
- B.施工图纸以外的零星项目所需的费用
- C.隐藏工程二次检验的费用
- D.施工中可能发生的工程变更价款调整的费用
- E.项目施工现场签证确认的费用
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
-
- A.建设管理费
- B.建设单位管理费
- C.建筑安装工程费
- D.基本预备费
- 查看答案
