某变压器厂装配车间为全钢结构厂房,跨度为28m,长180m,轨道中心跨距为22m,
轨道顶标高22.5m。某安装公司承接了一台160/40t桥式起重机安装工程,起重机自重175.8t,安装工期15天。为了确定能保证安全可靠、保证工期、降低成本的吊装方案,已初选出用汽车起重机主梁分片吊装方案和用桅杆起重机吊装方案。根据调查资料和该公司实践经验及该公司租用大型汽车起重机的实际情况,定出各评价的权重及方案的评分值见下表。

问题:
1.对施工方案进行技术经济比较包括哪些内容?
2.用综合评价法选出安全可靠满足工期成本的吊装方案。
3.起重机安装调试后,建设单位是否可以立即使用?说明理由。
4.指出该工程哪些作业人员需要办理特殊工程上岗证书?
正确答案及解析
正确答案
解析
1.施工方案进行技术经济比较包括的内容:
(1)技术水平。吊装技术中的起吊吨位,每吊时间间隔,吊装直径范围,起吊高度等。
(2)技术的先进性。评价方案所选用的技术在同行业中是否处于先进水平;所设计的方案技术创新是否可以评价等。
(3)方案的经济性。所选择的几种方案进行技术经济分析,以确定在满足要求的情况下,费用最低的方案。
(4)方案的重要性。所选定方案在本项目、本行业或本企业自身技术发展等方面所处的地位及推广应用价值。

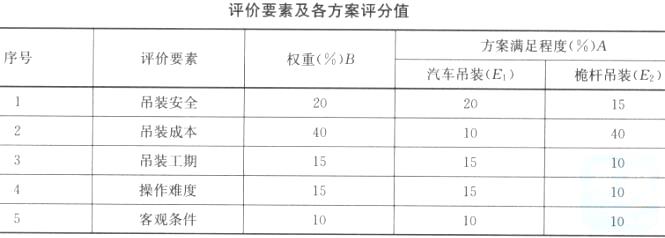

2.根据评价要素及各方案的评分值用综合评价法公式计算出最大的方案评价值Ejmax就是被选择的方案。
汽车吊装E1=(20×20+10×40+15×15+15×15+10×10)%=1350%=13.5
桅杆吊装E2=(15×20+40×40+10×15+10×15+10×10)%=2300%=23
根据以上计算,应选择桅杆吊装方案。
3.起重机安装调试后建设单位不能立即使用。因为起重机是特种设备,按《特种设备安全监察条例》规定,起重机由国家特种设备安全监督管理核准的检验机构对安装单位进行的安装过程进行验证性检验,这属于强制性的法定检验,未经检验合格的不得交付使用。
4.该工程属在危险施工环境作业,需要办理特殊工种岗位证书的作业人员有:起重工、电工、焊工、架子工、厂内运输工(叉车工)等。
你可能感兴趣的试题
某安装单位中标一综合机电总承包安装工程,合同造价3000 万元,项目施工内容包括:
净化空调系统(洁净度等级为N7)、储罐安装等。合同工期12 个月,2014 年8 月5 日开工。
安装单位在施工前,对并联水泵出口接管图纸进行了施工优化,其中水平主管和立管的接管方式如下:

在空调系统调试中,安装单位发现风管在系统启动时产品颤动且有噪声,经查是风管制作原因导致,安装单位采取相应措施处理后系统恢复正常。风管连接时,安装单位采用S 形插条连接,安装完毕后进行漏风量检测,漏风量严重超标。监理单位要求安装单位整改。
安装单位的技术人员对储罐的罐底焊缝采用真空箱法进行严密性试验,并对罐壁采用充水方式进行强度及严密性试验。
该工程在2015 年8 月5 日竣工验收,建设单位在2017 年8 月26 日发现空调不制冷后要求安装单位进行质量保修。
问题:
1.并联水泵出口水平主管与立管的接管方式是否正确?说明理由。画出正确的接管示意图(单线图)。
2.此工程的风管系统属于何种压力等级?分析造成风管颤动及噪声的制作原因。
3.分析风管漏风量严重超标的原因,应如何整改。
4.真空箱法的试验最低负压值是多少?简述罐壁的强度及严密性试验充水方法和合格标准。
5.安装单位是否应对空调系统进行质量保修?说明理由。写出该空调工程质保期的结束时间。
- 查看答案
某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,编制了施工进度计划如表1。
表1施工进度计划

在计划实施过程中,电气安装滞后10天,调试滞后3天。
A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商,进行了邀请招标。
在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。
整个工程施工完毕后,经过中间交接,建设单位组织了联动试运行,生产线各项指标均达到要求。
问题:
1.根据表1计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。
2.在选择供应商时,应考虑哪些因素?
3.制氧机在固定后,应如何与管道连接?
4.联动试运行生产线应达到什么要求?
- 查看答案
工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。
-
- A.建设单位
- B.监理单位
- C.设计单位
- D.施工单位
- 查看答案
关于建设工程管理内涵的说法,正确的是( )。
-
- A.建设工程项目管理和设施管理即为建设工程管理
- B.建设工程管理不涉及项目使用期的管理方对工程的管理
- C.建设工程管理是对建设工程的行政事务管理
- D.建设工程管理工作是一种增值服务
- 查看答案
A 公司承接某机电安装工程,工程内容有:冷水机组、配电柜、水泵等设备的安装和冷水管道、电缆排管及电缆施工。施工中发生了如下事件:
事件1:班组领料时,材料员按照材料计划进行发料,并在管端进行了涂色标记,但由于施工班组管理不善,在使用时还是发生了混料现象,不得不重新进行检验。
事件2:由于冷水管道有些采用国外进口材料,A 公司此前从没有遇到过,由于工期较紧,项目部抽调2 名技术较好的焊工进行相应练习后,就进行管道施焊。
事件3:由于本工程所使用的都是低压电缆,A 公司在使用前进行了封端密封试验,施工后进行了相关试验,确保电缆施工质量符合要求。
事件4:质检员在进行检查时,发现冷冻水泵进出管道布置如图1 所示,遂要求施工班组进行整改。

【问题】:
1.材料混料问题出现在哪个环节,为什么?
2.冷水管道焊接的做法是否正确,应如何进行?
3.电缆封端严密性试验的方法是什么?电缆还应做哪些试验?
4.说明正确的接管形式,请画出正确的接管示意图?
- 查看答案
