题目详情

A 安装公司承包某商业中心的空调工程,商业中心地处江边(距离江边100m),空调工程的设备材料有:冷水机组、蓄冰槽、燃气锅炉、冷却塔、板式热交换机、水泵、空调箱、风机盘管、各类阀门(DN20~DN700)、空调水管(DN20~DN700)、风管、风阀及配件等,以上设备材料由安装公司采购。

A 安装公司项目部进场后,针对工程中采用的新设备、新技术编制了施工方案,方案中突出了施工程序和施工方法,并明确了施工方法的内容,冷水机组采用江水冷却,需敷设DN700 冷却水管至江边。DN700 冷却水管道的敷设选择非开挖顶管技术,并分包给B 专业公司施工。空调水管的化学清洗并镀膜分包给C 专业公司施工。安装公司向专业公司提供了相关资料,负责现场的管理工作,确保专业公司按批准的施工方案进行施工。按施工进度计划,安装公司项目部及时与供货厂商联系,使设备材料运到现场的时间与

施工进度配合,以满足施工进度要求。设备材料到达施工现场后,按规定对设备材料进行检验,其中对阀门进行强度和严密性试验。空调工程按施工程序实施,空调设备安装后,进行管道、风管及配件安装调试,空调工程按合同要求完工。

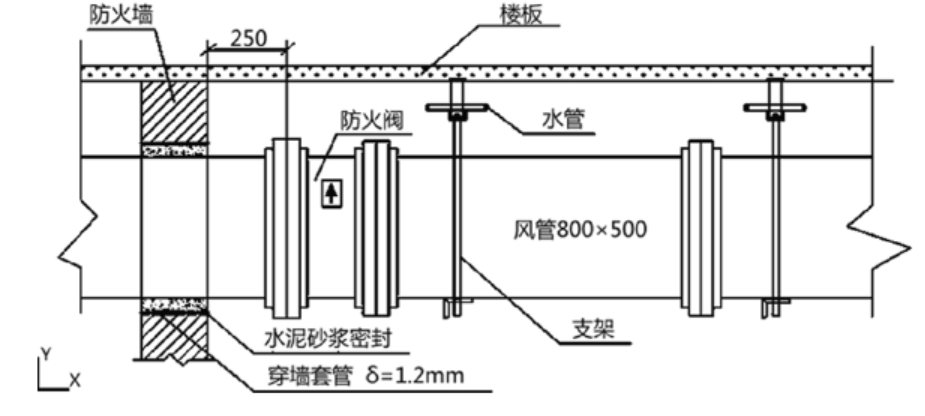

施工时某段风管安装情况如图,建设单位认为其中有诸多问题。后经施工单位整改后通过验收。

一建机电工程实务,章节练习,基础复习,综合练习

问题:

1. 空调水管化学清洗施工要点有哪些?

2. 项目部应如何对阀门进行强度和严密性试验?

3. 通风与空调系统调试如何组织,调试准备有哪些?

4. 指出图中的风管及其配件安装不符合规范要求之处,写出正确的规范要求。

正确答案及解析

正确答案
解析

1. 1H413030 管道工程施工技术

(1)当进行管道化学清洗时,应与无关设备及管道进行隔离。

(2)化学清洗液的配方应经试验鉴定后再采用。

(3)管道酸洗钝化应按脱脂去油、酸洗、水洗、钝化、水洗、无油压缩空气吹干的顺序进行。当采用循环方式进行酸洗时,管道系统应预先进行空气试漏或液压试漏检验合格。

(4)对不能及时投入运行的化学清洗合格的管道,应采取封闭或充氮保护措施。

2.

1H414010 建筑管道工程施工技术

阀门应按规范要求进行强度和严密性试验试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。

阀门的强度和严密性试验,应符合以下规定:阀门的强度试验压力为公称压力的1.5 倍;严密性试验压力为公称压力的1.1 倍,试验压力在实验持续时间内应保持不变,且壳体填料及阀瓣密封面无泄漏。

3.

1H414030 通风与空调工程施工技术

(1)通风与空调工程竣工验收的系统调试,应由施工单位负责,监理单位监督,设计单位与建设单位参与和配合。

(2)系统调试前应编制调试方案,并应报送专业监理工程师审核批准。系统调试应由专业施工和技术人员实施,调试结束后,应提供完整的调试资料和报告。

(3)系统调试所使用的测试仪器应在使用合格检定或校准合格有效期内,精度等级及最小分度值应能满足工程性能测定的要求。

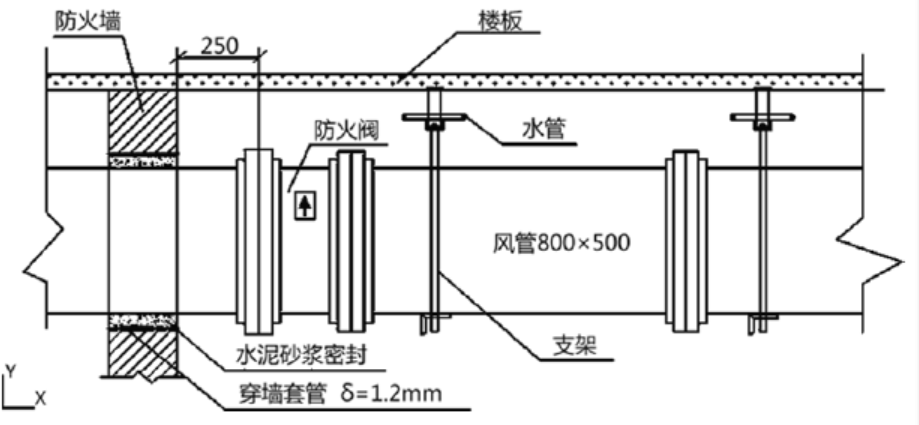

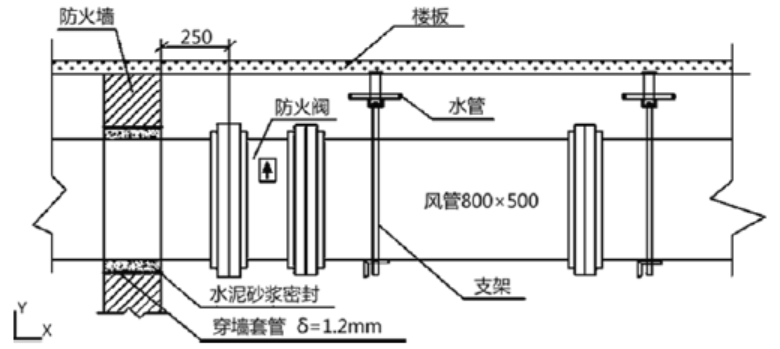

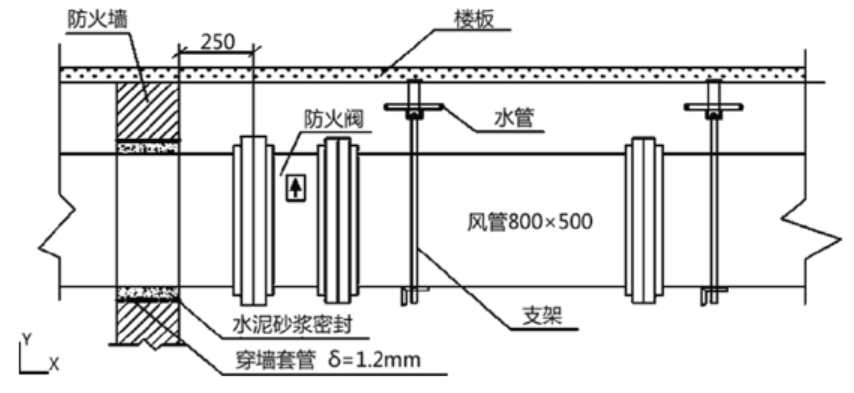

4. 指出图中的风管及其配件安装不符合规范要求之处,写出正确的规范要求。

1H414030 通风与空调工程施工技术

1H414060 消防工程施工技术

一建机电工程实务,章节练习,一级建造师《机电实务》综合练习(案例)

4. 指出图中的风管及其配件安装不符合规范要求之处,写出正确的规范要求。

(1)穿墙套管厚度错误,当风管穿过需要封闭的防火防爆楼板或墙体时,应设钢板厚度不小于1.6mm 的预埋管或防护套管。

(2)水泥砂浆密封错误,风管与防护套管之间应采用不燃且对人体无害的柔性材料封堵。

一建机电工程实务,章节练习,一级建造师《机电实务》综合练习(案例)

(3)防火阀支架设置错误,边长或直径大于等于630mm 的防火阀应设置独立支吊架。

(4)防火阀位置错误,防火分区隔墙两侧的防火,距离墙表面应不大于200mm。

一建机电工程实务,章节练习,一级建造师《机电实务》综合练习(案例)

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。

  • A.建设管理费
  • B.建设单位管理费
  • C.建筑安装工程费
  • D.基本预备费
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案

相关题库更多 +
