题目详情

背景资料

某施工单位承担了一330kV架空线路工程,项目部根据具体情况进行了工作分解,估算了各工作的持续时间,确定了各工作之间的逻辑关系,编制了工作逻辑关系及持续时间表。

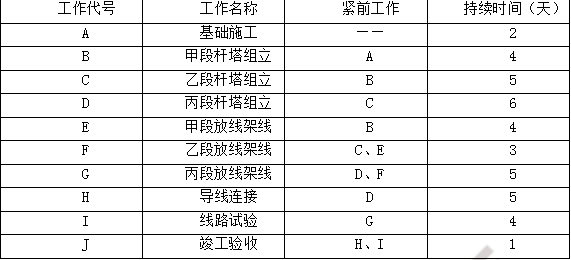

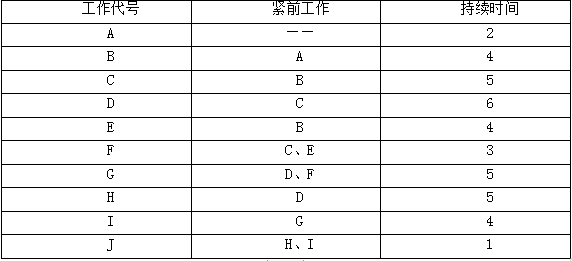

工作逻辑关系及持续时间:

一建机电工程实务,章节练习,基础复习,综合练习

一建机电工程实务,章节练习,基础复习,综合练习

施工过程中,因设计不合理引起设计变更,造成C工作推迟2天完工。F工作进行中,因施工机械故障停工4天。由于工作量估计不准,D工作的持续时间比计划缩短了1天,E工作、H工作的持续时间分别增加了1天。

问题:

1.绘制双代号网络图。

2.列出关键工作的代号,并计算计划工期。

3.计算本工程的实际工期。

4.本工程架空线路的接闪线应如何设置?

正确答案及解析

正确答案
解析

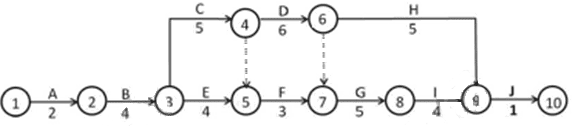

1.

一建机电工程实务,章节练习,一级建造师《机电实务》综合练习(案例)

2.关键工作代号为:A、B、C、D、G、I、J

计划工期:2天(A)+4天(B)+5天(C)+6天(D)+5天(G)+4天(I)+1天(J)=27天

3.实际工期:2天(A)+4天(B)+7天(C)+7天(F)+5天(G)+4天(I)+1天(J)=30天

4.330kV的架空线路,应全线装设双接闪线,并且接闪线对导线的保护角宜为20-30°。

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。

  • A.建设管理费
  • B.建设单位管理费
  • C.建筑安装工程费
  • D.基本预备费
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案

相关题库更多 +
