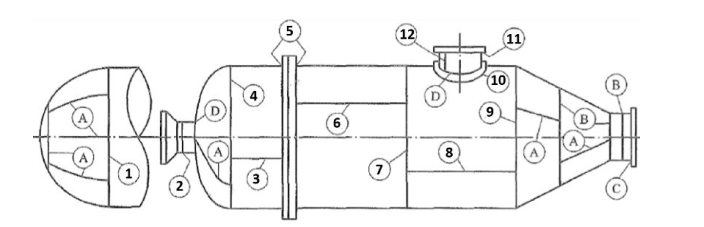

某机电安装公司承担了某钢厂新厂区压力容器(低合金高强度钢)组焊(如下图),燃气、氧气管道

安装施工,设计要求焊缝进行无损探伤检查,强度试验采用液压试验方法。
施工过程中,发生以下事件:
事件1:压力容器制作全部露天作业,任务还未完成时雨季来临,工期紧迫,不能停止施工;
事件2:管道焊后经探伤发现,焊接合格率偏低,存在很多焊接缺陷。项目部组织人员按质量预控的施工因素进行了分析,经查验,工艺文件已按程序审批,并进行了技术交底。但经进一步检查发现焊条质量不合格。根据分析结果,找出了失控原因,经整改后焊接合格率得到了提高。
【问题】
1.指出上图中序号1~12分别是哪类焊接接头。
2.事件1中,编写雨期露天施焊压力容器的质量预控方案。
3.指出施工生产要素中哪些因素失控。焊缝质量问题应如何处理?并说明理由。
4.管道焊接技术交底的重点内容有哪些?
正确答案及解析
正确答案
解析
1.上图中:(1分)
(1)序号1、3、6、8、12为A类焊接接头;(1分)
(2)序号2、4、7、9为B类焊接接头;(1分)
(3)序号5、11为C类焊接接头;(1分)
(4)序号10为D类焊接接头。(1分)
2.编写的质量预控方案为:
(1)工序名称:雨期露天施焊压力容器的质量预控方案;(1分)
(2)可能出现的质量问题:裂纹、气孔、夹渣等;(1分)
(3)提出的质量预控措施:(4分)
1)焊工经过针对性的培训,责任心强;
2)选择合适的焊机以及检定合格并在有效期内的测量器具;
3)选择合适的焊材,并做烘干、保温措施;
4)选择合格的工艺卡,合理的焊接顺序;
5)搭设防雨棚,及时排潮、烘干。
3.(1)管道焊缝出现裂纹主要是焊条质量不合格造成的,属于材料失控。(1分)
(2)对此焊缝质量问题,必须全部返工,并重新检验合格后方可交工。(1分)
因为焊材质量不合格造成的焊缝出现裂纹,是全局性的、致命的质量问题,问题焊缝的化学成分及物理性能都达不到设计要求,必须全部返工。(2分)
4.管道焊接技术交底的重点内容有:
1)材料的检验;(1分)
2)焊接工艺及技术标准、焊接参数、焊接顺序、焊接方法、焊缝形式、位置及质量标准;(3分)3)焊缝无损检测;(1分)
4)焊缝压力试验。(1分)
