某机电安装公司分包了工程的锅炉房设备安装。

该锅炉房建筑结构为局部3层,其中一层是机械除渣系统、水泵房和水处理间;三层是输煤廊,煤斗是钢制的;锅炉房有蒸发量为20t/h、蒸汽压力为1.8MPa的散装工业锅炉四台。其合同工期为150d。

【问题】

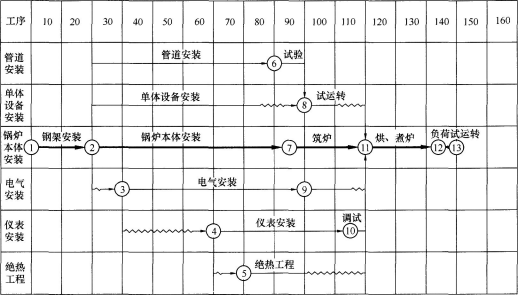

1.经项目部测算,其中关键线路锅炉本体安装的最短工期为80d,最长工期为120d,最可能完成的工期是90d,筑炉工期不少于25d。据此,项目部绘制了网络图(详见下图),该网络计划图存在哪些主要问题?为什么?

一建机电工程实务,章节练习,基础复习,综合练习

2.蒸汽锅炉可靠性的考核指标有哪些?

3.烘炉期间应注意哪些问题?

4.锅炉房的质量验收合格标准是什么?

5.锅炉房的质量控制资料检查记录表应有哪些人员的签字??

正确答案及解析

正确答案
解析

答1:项目部绘制的网络图存在的主要问题是: (1)从图中可知,关键线路上锅炉本体安装只安排了65d,不符合工艺要求最短工期80d的规定。

(2)管道安装尚未试验就进行绝热工程是不符合要求的。按规范规定:绝热工程应安排在管道安装试压合格后进行。

(3)仪表安装调试安排在试运转后是不符合试运转规定的,按规定仪表安装调试完后,才能进行单机设备试运转。

(4)结点⑨~⑥缺少工作名称,应为电气试运行及调试。

(5)电气工程应在单机试运行前完工。

(6)烘炉之前没有进行与相关机电设备的联动试运行。

(7)进度计划中没有安排施工准备时间也是不妥的。

答2:蒸汽锅炉可靠性的考核指标有:运行可用率、等效可用率、容量系数、强迫停运率、出力系数。

答3:烘炉期间要注意温度的升降速度、温差变化;要仔细观察护炉铁件和内衬的膨胀情况以及拱顶的变化情况。

答4:锅炉房对于该施工单位而言属于单位工程;锅炉房的质量验收合格标准是:该工程所含分部工程的质量验收应全部合格,锅炉房工程的质量控制资料应齐全。

答5:锅炉房的质量控制资料检查记录表应有施工单位项目负责人、建设单位项目负责人(总监理工程师)的签字。

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案

相关题库更多 +
