题目详情

A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。

一建机电工程实务,章节练习,基础复习,综合练习

A公司总工程师审核认为网络图不符合最短工期要约,退回重编,经修改重编网络图,A公司最后中标。

施工前对高压管道进行无损检测,发现甲供的高压管件(设计压力为12MPa)焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。

【问题】

1.以不压缩各工序的工作时间及作业方式为前提条件,画出重编的网络计划图。工期可缩短多少天?

2.发现高压管件不合格,A公司应如何处理?

3.A公司索赔成立的条件是什么?

4.该工程进行赶工方法有哪些?应遵循什么原则??

正确答案及解析

正确答案
解析

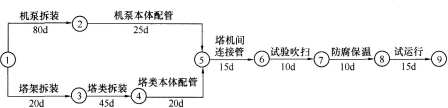

答1:重编的网络计划图如下:

一建机电工程实务,章节练习,基础复习,综合练习

缩短工期20天。

答2:发现高压管件不合格,A公司应将不合格的高压管件作不合格品处理,作出明显标识,单独存放,及时退货。

答3:A公司索赔成立的条件必须是同时满足了以下三个条件:

(1)高压管件为甲供不合格品,不属于A公司的责任;

(2)已造成了A公司的额外损失;

(3)A公司在约定的时效内发出了索赔意向书、递交了索赔报告。

答4:该工程进行赶工的方法有:

(1)改变作业方法,连续作业改为平行作业;

(2)缩短作业时间。

赶工应遵循:该工作有压缩空间,赶工费用低。

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案

相关题库更多 +
