某机电安装工程公司通过公开招标承接了一小区机电工程总承包项目,中标价8000 万元,工期270 天,承包范围包括设备和材料采购、安装、试运行。招标文件规定,为满足设计工艺要求,建设单位建议安装公司将该工程机械设备和电气设备分别由A、B 制造单位供货并签订合同,设备暂估价4200 万元,在工程竣工后,以实际供货价结算。合同约定:总工期为277 天,双方每延误工期1 天,罚款5000 元,提前1 天奖励5000 元:预付款按中标价25%支付,预付款延期付款利率按每天1‰计算。
施工过程中发生了以下事件:
事件1:预付款延期支付30 天,致使工程实际开工拖延5 天。
事件2:因大型施工机械进场推迟3 天,进场后又出现故障,延误工期4 天,费用损失3 万元。

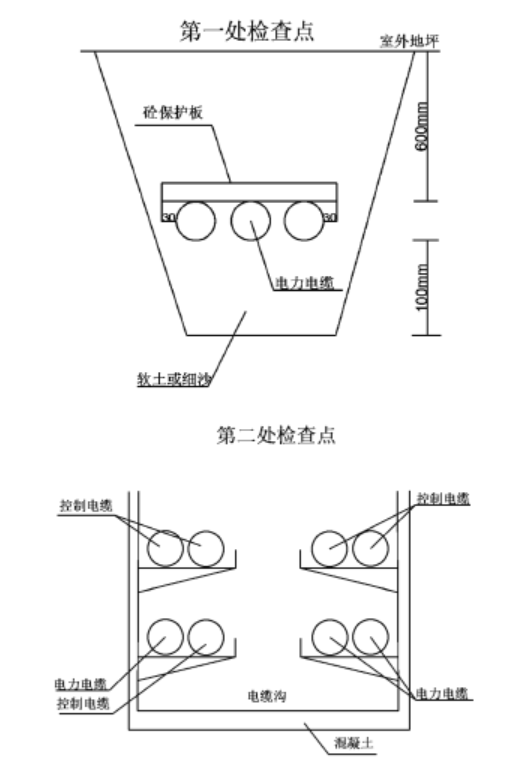

事件3:室外直埋电缆敷设隐蔽前,监理工程师进行例行检查。重点检查了直线段每隔50~100m 处等关键点,在检查时发现现场诸多问题(如图),要求施工单位限期整改。

问题:
1. 该工程项目目标工期应为多少天?说明理由。
2. 事件1~2 发生后,安装公司可否向建设单位提出索赔?分别说明理由。
3. 分别指出施工单位在两处检查点中不符合要求之处,并说明理由。
4. 计算建设单位实际应补偿安装公司的费用,按事件分别写出计算步骤。
正确答案及解析
正确答案
解析
1.
P248 1H420030 机电工程施工合同管理
工期目标应为277 天
理由:按照合同文件的解释顺序,合同条款与招标文件在内容上有矛盾时,应以合同条款为准。
2.
P254 1H420030 机电工程施工合同管理
3.
P76 1H413020 1H413020 电气工程安装技术

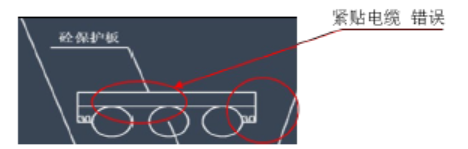

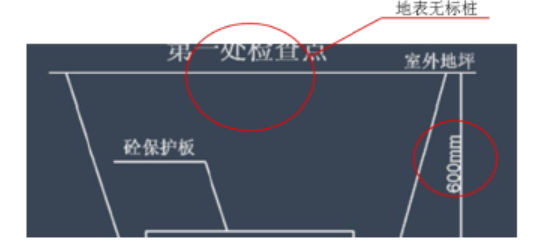

1. 第一处检查点
(1)“砼保护板与电缆紧贴”不符合要求。
理由:电缆敷设后,上面要铺100mm 厚的软土或细沙,再盖上混凝土保护板。
(2)“砼保护板覆盖电缆两侧宽度各30mm”不符合要求。
理由:混凝土保护板覆盖宽度应超过电缆两侧以外各50mm. 电气工程安装技术

(3)“未设置方位标志或标桩”不符合要求。
理由:直埋电缆在直线段每隔50~100m 处,电缆接头处、转弯处、进入建筑物等处应设置明显的方位标志或标桩。
(4)“直埋电缆的埋深为0.6m”不符合要求。
理由:直埋电缆的埋深应不小于0.7m。

二、电缆线路的敷设
(一)室外电缆线路敷设的要求
1. 直埋电缆敷设要求
(1)直埋电缆的埋深应不小于0.7m,穿越农田时应不小于1m。
(2)直埋电缆一般使用铠装电缆。在铠装电缆的金属外皮两端要可靠接地,接地电阻不得大于10Ω。
(3)电缆敷设后,上面要铺100mm 厚的软土或细沙,再盖上混凝土保护板,覆盖宽度应超过电缆两侧以外各50mm,或用砖代替混凝土保护板。
(4)直埋电缆在直线段每隔50~100m 处,电缆接头处、转弯处、进入建筑物等处,应设置明显的方位标志或标桩。

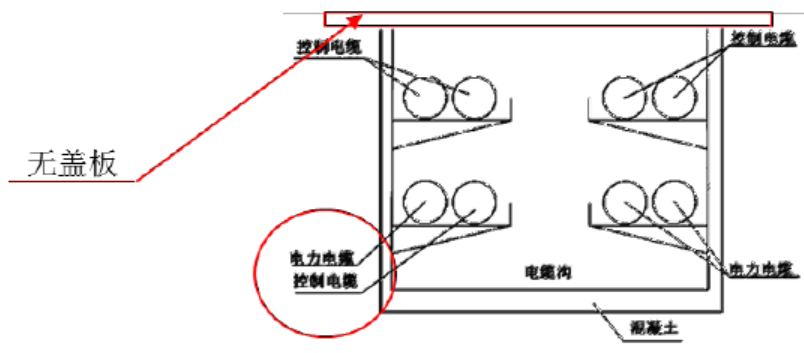

2. 第二处检查点
(1)“电力电缆和控制电缆配置在同一层支架上”不符合要求。
理由:电力电缆和控制电缆不应配置在同一层支架上。
(2)“电缆敷设完毕后未盖上盖板”不符合要求。
理由:电缆敷设完毕后,应及时清除杂物,盖好盖板。必要时还应将盖板缝隙密封。
(3)“电力电缆布置在控制电缆下”不符合要求。
理由:高低压电力电缆、强电与弱电控制电缆应按顺序分层配置,一般情况宜由上而下配置。

3. 电缆沟或隧道内电缆敷设的要求
(1)电力电缆和控制电缆不应配置在同一层支架上。
(2)控制电缆在普通支架上,不宜超过1 层;桥架上不宜超过3 层。
(3) 高低压电力电缆、强电与弱电控制电缆应按顺序分层配置,一般情况宜由上而下配置。
(4)交流三芯电力电缆,在普通支吊架上不宜超过一层,桥架上不宜超过2 层。
(5)交流单芯电力电缆,应布置在同侧支架上,当按紧贴的正三角形排列时,应每隔1m 用绑带扎牢。
(6)电缆敷设完毕后,应及时清除杂物,盖好盖板。必要时还应将盖板缝隙密封。
4. 计算建设单位实际应补偿安装公司的费用,按事件分别写出计算步骤。
建设单位应补偿安装公司总费用为60.5 万元。
按事件分别计算:
事件1:预付款延期支付30 天,致使工程实际开工拖延5 天。预付款按中标价25%支付,预付款延期付款利率按每天1‰计算。
事件1 延期付款利息:8000×25%×1‰×30 天=60(万元)工期赔偿费用(拖延5 天):0.5(双方每延误工期1 天,罚款5000)×5=2.5(万元)
事件2:因大型施工机械进场推迟3 天,进场后又出现故障,延误工期4 天,费用损失
3 万元。因为双方每延误工期1 天,罚款5000 元。
事件2 罚款:0.5(双方每延误工期1 天,罚款5000)×4=2(万元)
故:安装公司应得到补偿费用:60+2.5-2=60.5(万元)
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
建筑安装工程费用项目组成中,暂列金额主要用于( )。
-
- A.施工合同签订时尚未确定的材料设备采购费用
- B.施工图纸以外的零星项目所需的费用
- C.隐藏工程二次检验的费用
- D.施工中可能发生的工程变更价款调整的费用
- E.项目施工现场签证确认的费用
- 查看答案
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
-
- A.建设管理费
- B.建设单位管理费
- C.建筑安装工程费
- D.基本预备费
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
