题目详情

 某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:合同工期为100天。

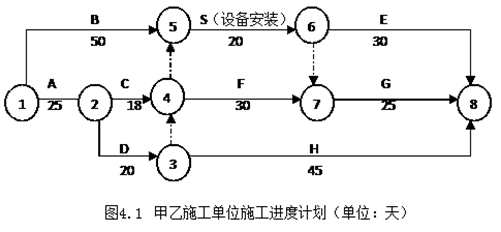

  甲乙施工单位编制了施工进度计划,获得监理工程师的批准,如图4.1所示。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改加大了基础埋深,该基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出费用索赔和工期索赔。

  事件3:设备安装S工作开始后,乙施工单位发现业主采购的设备配件缺失,业主要求乙施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天。乙施工单位向业主提出费用索赔和工期延长2天的索赔,向甲施工单位为提出受事件1和事件2影响工期延长5天的索赔。

  事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备损坏使S工作延长施工工期6天,窝工24个工日。增加安装、调试设备修理费1.6万元,并影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此,甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。

  问题:

  1.分别指出事件1—4中甲施工单位和乙施工单位的费用索赔和工期索赔是否成立?并分别说明理由。

  2.事件2中,业主代表的做法是否妥当?说明理由。

  3.事件1—4发生后,图4.1中E和G工作实际开始工作时间分别为第几天?说明理由。

  (计算结果保留两位小数)

正确答案及解析

正确答案
解析

 1.事件一费用和工期索赔成立,基坑实际土质与业主提供的工程地质资料不符责任由业主承担,且A工作为关键工作,所以工程地质资料不符导致的费用和工期可以索赔。

  事件二费用和工期索赔不成立,剥露后重新检验发现预埋件尺寸、位置不符合设计要求,施工单位对施工质量直接负责,所以属于施工单位应当承担的责任,费用和工期不能索赔。

  事件三乙施工单位向业主索赔的工期和费用成立,S是关键工作且发生延误是因为业主采购的设备配件缺失造成,属于发包方原因,费用可以索赔,向业主索赔2天工期成立。

  乙施工单位向甲施工单位索赔的工期不成立,事件1和事件2对乙施工单位的工期没有影响,且甲、乙没有直接的合同关系,所以不能向甲施工单位索赔工期。

  事件四乙施工单位向业主索赔工期和费用不成立,由于乙施工单位安装设备故障和调试设备损坏,属于乙施工单位应承担的责任,所以不能向业主提出工期和费用索赔。

  甲施工单位向业主索赔工期和费用成立,由于乙施工单位安装设备故障和调试设备损坏,属于乙施工单位应承担的责任,但是由于甲乙没有直接的合同关系,所以甲施工单位可以向业主提出工期和甲施工单位的窝工和机械闲置费用索赔。

  甲施工单位向乙施工单位提出工期和费用索赔不成立,因为甲、乙没有直接的合同关系,但是甲施工单位可以向业主索赔,业主再向乙施工单位索赔。

  2.业主代表的做法妥当,经监理人检查质量合格或监理人未按约定的时间进行检查的,承包人覆盖工程隐蔽部位后,对质量有疑问的,可要求承包人对已覆盖的部位进行钻孔探测或揭开重新检验,承包人应遵照执行,并在检验后重新覆盖恢复原状。

  3.事件1—4发生后,实际工期为50+20+2+6+30=108天,其中E为关键工作,所以E的开始时间为第79天(78天末)。由于A工作延长3天,D工作延长2天,所以G工作的最早第81天开始(80天末)。

你可能感兴趣的试题

多选题

气象对工程建设的影响主要体现在(??)。

  • A.对路基施工的影响
  • B.对路面施工的影响
  • C.对桥梁施工的影响
  • D.对高空作业的影响
查看答案
单选题

下列选项中,不属于预应力混凝土梁桥的主要病害的是(??)。

  • A.混凝土表面剥落、渗水
  • B.梁(板)体混凝土病害
  • C.预应力钢束应力损失造成的病害
  • D.预应力混凝土梁出现裂缝
查看答案
多选题

当地下水位高、潜水层埋藏不深时,可采用的路基排水为( ) 。

  • A.暗沟
  • B.暗管
  • C.明沟
  • D.排水槽
查看答案
单选题

下列选项中,属于膨胀土特征的是( )

  • A.颜色为淡黄、褐色或灰黄色
  • B.具有湿陷性
  • C.粒度成分以黏粒为主
  • D.黏粒的黏土矿物以高岭石为主
查看答案
多选题

根据涵洞中线与路线中线的关系,涵洞可分为( ) 。

  • A.正交涵洞
  • B.圆管涵
  • C.斜交涵洞
  • D.拱涵
查看答案

相关题库更多 +
