某隧道(含进出口各接长8m明洞)长6800m,洞身设计开挖断面积为160m2,其中通过斜井开挖正洞长1400m,坡度为10,围岩等级为Ⅳ级。
【问题】
请计算该隧道正洞开挖及出渣的工程量,并在表中填写预算定额工程细目名称、单位、定额代号、数量及调整系数。
正确答案及解析
正确答案
解析
答案:(1)工程量计算:
正洞开挖长度:6800-8×2=6784(m)。
Ⅳ级围岩开挖工程量:6784×160=1085440(m3)。进出口出渣开挖长度:6784-1400=5384(m)。
进出口出渣换算隧道长度:6784-1400=5384(m)。进出口出渣工程量:5384×160=861440(m3)。
斜井出渣工程量:1400×160=224000(m3)。

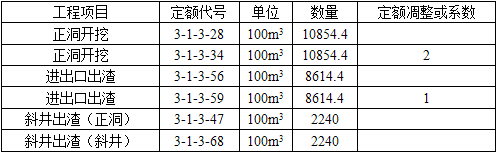

(2)隧道正洞开挖及出渣涉及的定额细目名称、单位、定额代号、数量及调整系数如表4-44所示:
表4-44隧道正洞开挖及出渣涉及的定额细目名称、单位、定额代号、数量及调整系数
