Ⅱ.工业管道安装工程
某一化工生产装置中部分热交换工艺管道系统,如图6.Ⅱ所示。
计算该管道系统工程相关费用的条件为:
分部分项工程量清单项目费用合计1770万元,其中人工费l5万元。管理费、利润分别按人工费的50%、60%计。
脚手架搭拆的工料机费用按分部分项工程人工费的7%计,其中人工费占25%;大型机械进出场耗用人工费l万元,材料费3万元,机械费4.9万元;安全、文明施工等措施项目费用总额为40万元。
其他项目清单费用l00万元;规费80万元。
税金按3.41%计。
问题
1.根据图示内容和《建设工程工程量清单计价规范》的规定,编制分部分项工程量清单(不含法兰有关分项),并将计算过程及结果填入答题纸表6.Ⅱ.1“分部分项工程量清单表”。要求编制的分部分项工程量清单统一项目编码见表6.Ⅱ:
表6.Ⅱ 分部分项工程量清单统一项目编码

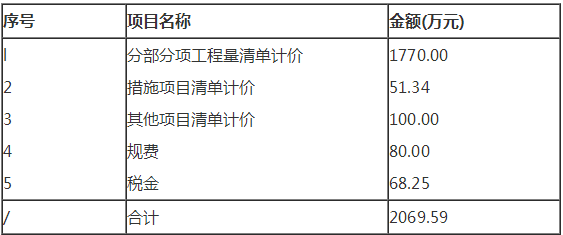

2.依据上述条件计算单位工程费用,填入答题纸表6.Ⅱ.2“单位工程费用汇总表”。并在表下面列出措施项目清单费用和税金的计算过程(计算式)。(保留两位小数)
说明
1.某一化工厂生产装置中的部分热交换工艺管道系统如图所示,图中标注尺寸标高以m计,其他均以mm计。该管道系统工作压力为2.0MPa. 2.管道:采用20#碳钢无缝钢管,管件:弯头采用成品冲压弯头,三通、四通现场挖眼连接,异径管现场摔制。
3.阀门、法兰:所有法兰为碳钢对焊法兰;阀门型号除图中说明外,均为J41H-25,采用对焊法兰连接;系统连接全部为电弧焊。
4.管道支架为普通支架,其中:Φ219×6管支架共l2处,每处25kg,Φl59×6管支架共l0处,每处20ks.支架手工除锈后刷防锈漆、调和漆两遍。
S.管道安装完毕做水压试验,对管道焊口按50%的比例做超声波探伤,其焊口总数为:Φ219×6管道焊口l2个Φl59×6管道焊口24个。
6.管道安装就位后。所有管道外壁手工除锈后均刷防锈漆两遍,采用岩棉管壳(厚度为60mm)做绝热层。外包铝箔保护层。
正确答案及解析
正确答案
解析
问题1

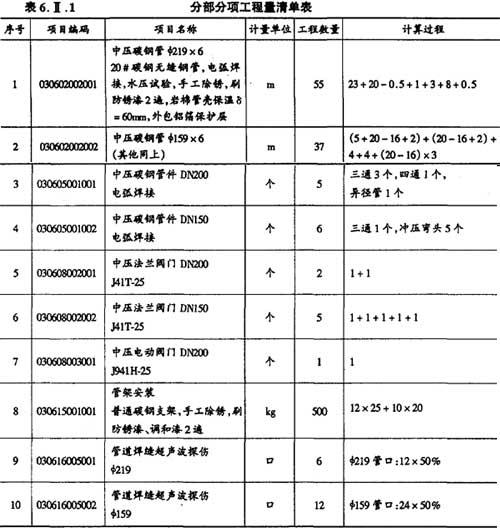

表6.Ⅱ.1 分部分项工程量清单表
措施项目清单费用计算过程(计算式):
(1)脚手架搭拆费:15×7%+15 × 7%×25%×(50%+60%)=1.05+0.29=1.34(万元)
(2)大型机械进出场费:(1+3+4.9)+1×(50%+60%)=8.9+1.1=10(万元)
(3)安全、文明施工等措施项目费用:40万元
(4)措施项目清单费用合计:1.34+10+40=51.34(万元)
税金计算过程(计算式):税金=(1770+51.34+100+80)×3.41%=68.25(万元)
你可能感兴趣的试题
下列项目开工建设准备工作中,在办理工程质量监督手续之后才能进行的工作是()。
-
- A.办理施工许可证
- B.编制施工组织设计
- C.编制监理规划
- D.审查施工图设计文件
- 查看答案
建设工程项目采用Partnering模式的特点有( )。
-
- A.Partnering 协议是工程建设参与各方共同签署的协议
- B.Partnering 协议是工程合同文件的组成部分
- C.Partnering 模式需要工程建设参与各方高层管理者的参与
- D.Partnering 模式强调资源共享和风险分担
- E.Partnering 模式可以独立于其他承包模式而存在
- 查看答案
下列工程中,属于分部工程的是( )
-
- A.既有工厂的车间扩建工程
- B.工业车间的设备安装工程
- C.房屋建筑的装饰装修工程
- D.基础工程中的土方开挖工程
- 查看答案
建设工程施工许可证应当由()申请领取。
-
- A.施工单位
- B.设计单位
- C.监理单位
- D.建设单位
- 查看答案
根据《建设工程质量管理条例》,应当按照国家有关规定办理工程质量监督手续的单位是( )。
-
- A.建设单位
- B.设计单位
- C.监理单位
- D.施工单位
- 查看答案
