  1.土建工程

  某工程柱下独立基础见图6.1,共l8个。已知:土壤类别为三类土;混凝土现场搅拌,混凝土强度等级:基础垫层Cl0,独立基础及独立柱C20;弃土运距200m;基础回填土夯填;土方挖、填计算均按天然密实土。

  问题

  1.根据图示内容和《建设工程工程量清单计价规范》的规定,根据表6.1所列清单项目编制±0.00以下的分部分项工程量清单,并将计算过程及结果填入答题纸表6.1.1“分部分项工程量清单”。有关分部分项工程量清单统一项目编码见表6.1:

  表6.1  分部分项工程量清单的统一项目编码表

 2.某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,工作面每边增加0.3m;自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆土490m3;余土用翻斗车外运200m.该承包商使用的消耗量定额如下:挖1m3土方,用工0.48工日(已包括基底钎探用工);装运(外运200m)1m3土方,用工0.10工日,翻斗车0.069台班。已知:翻斗车台班单价为63.81元/台班,人工单价为22元/工日。 计算承包商挖独立基础土方的人工费、材料费、机械费合价。

  3.假定管理费率为l2%;利润率为7%,风险系数为l%。按《建设工程工程量清单计价规范》有关规定,计算承包商填报的挖独立基础土方工程量清单的综合单价。(风险费以工料机和管理费之和为基数计算)

  (注:问题2、3的计算结果要带计量单位。)

正确答案及解析

正确答案
解析

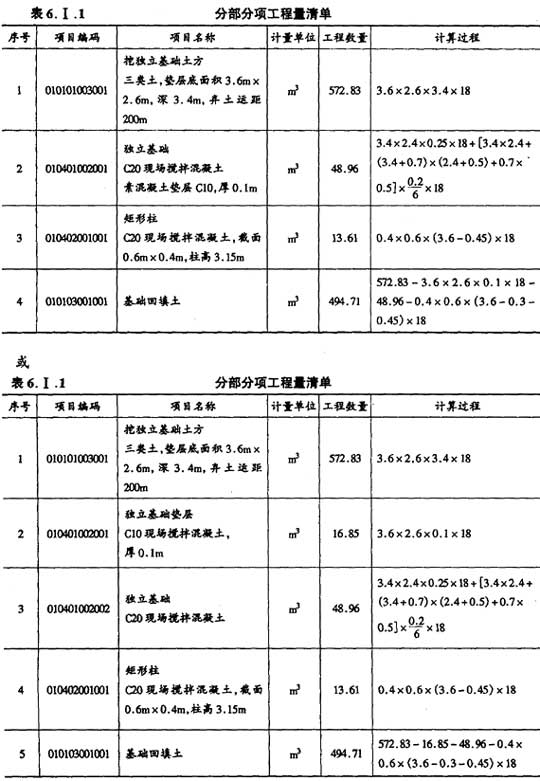

问题1

 问题2

  ①人工挖独立柱基:

  [(3.6+0.3×2)(2.6+0.3×2)×0.1+(3.6+0.3×2+3.3×0.33)(2.6+0.3×2+ 3.3×0.33)×3.3+(1/3)×0.332×3.33]×18=1395.13(m3)

  ②余土外运

  1395.13-490=905.13(m3)

  ③工料机合价:

  1395.13×0.48×22+905.13×(0.1×22+0.069×63.81)=20 709.11(元)

  问题3土方综合单价:20 709.11×(1+12%)(1+7%+1%)÷572.83=43.73(元/m3)

  或:

  土方报价:20 709.11×(1+12%)(1+7%+1%)=25 049.74(元)

  土方综合单价:25 049.74÷572.83=43.73(元/m3)

你可能感兴趣的试题

单选题

下列项目开工建设准备工作中,在办理工程质量监督手续之后才能进行的工作是()。

  • A.办理施工许可证
  • B.编制施工组织设计
  • C.编制监理规划
  • D.审查施工图设计文件
查看答案
多选题

建设工程项目采用Partnering模式的特点有( )。

  • A.Partnering 协议是工程建设参与各方共同签署的协议
  • B.Partnering 协议是工程合同文件的组成部分
  • C.Partnering 模式需要工程建设参与各方高层管理者的参与
  • D.Partnering 模式强调资源共享和风险分担
  • E.Partnering 模式可以独立于其他承包模式而存在
查看答案
单选题

下列工程中,属于分部工程的是( )

  • A.既有工厂的车间扩建工程
  • B.工业车间的设备安装工程
  • C.房屋建筑的装饰装修工程
  • D.基础工程中的土方开挖工程
查看答案
单选题

建设工程施工许可证应当由()申请领取。

  • A.施工单位
  • B.设计单位
  • C.监理单位
  • D.建设单位
查看答案
单选题

根据《建设工程质量管理条例》,应当按照国家有关规定办理工程质量监督手续的单位是( )。

  • A.建设单位
  • B.设计单位
  • C.监理单位
  • D.施工单位
查看答案
