题目详情

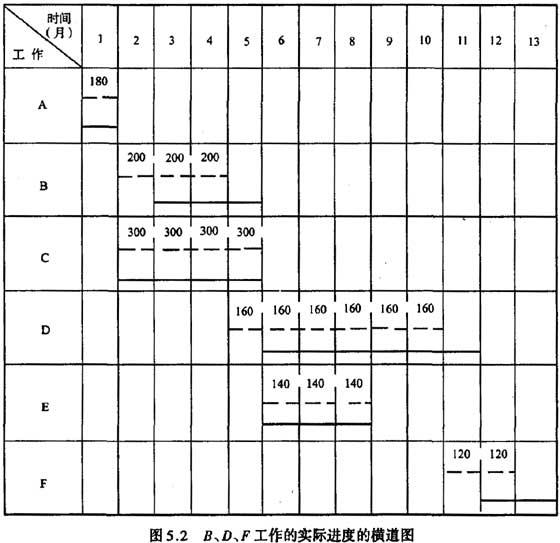

某工程按最早开始时间安排的横道图计划如图5.1,其中虚线上方数字为该工作每月的计划投资额(单位:万元)。该工程 施工合同规定工程于1月1日开工,按季度综合调价系数调价。在实施过程中,各工作的实际工程量和持续时间均与计划相同。

问题

  1.在施工过程中,工作A、C、E按计划实施(如图5.1中的实线横道所示),工作曰推迟1个月开始,导致工作D、F的开始时 间相应推迟1个月。在答题纸图5.2中完成B、I D、F工作的实际进度的横道图。

  2.若前三个季度的综合调价系数分别为1.00、1.05和1.10,计算第2至第7个月的已完工程实际投资,并将结果填入答题纸 表5.1. 3.第2至第7个月的已完工程计划投资各为多少 将结果填入答题纸表5.1. 4.列式计算第7个月末的投资偏差和以投资额、时间分别表示 的进度偏差(计算结果保留两位小数)。

正确答案及解析

正确答案
解析

问题1

  由于工作B、D、F的开始时间均推迟l个月,而持续时间不变,故实际进度B工作在3~5月、D工作在6~11日、F工柞在12~13 月。用实线横道标在图5.2中。

问题2

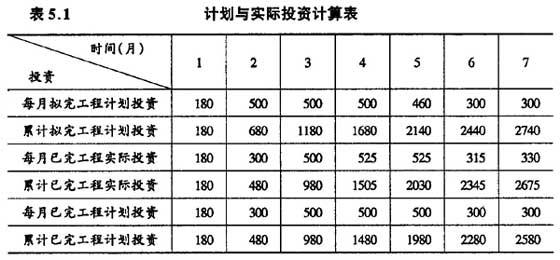

  第1季度的实际投资与计划投资相同,将第2季度3个月的计划投资乘以1.05,将7月份的计划投资乘以1.10,得到2至7月各 月的实际投资(可标在图5.2实线横道上方),然后逐月累计,将计算结果填入表5.1中。

问题3

  将各月已完工程实际投资改为计划投资(即不乘调价系数),然后逐月累计,将计算结果填入表5.1中。

  问题4

  投资偏差=已完工程实际投资一已完工程计划投资=2675-2580=95(万元),即投资增加95万元以投资额表示的进度偏差=拟完工程计划投资一已完工程计划投资=2740一2580= 160(万元),即进度拖后l60万元以时间表示的进度偏差=已完工程实际时间一已完工程计 划时间=7一[6+(2580- 2440)/(2740-2440)]=0.53(月),即进度拖后0.53月。

你可能感兴趣的试题

单选题

下列项目开工建设准备工作中,在办理工程质量监督手续之后才能进行的工作是()。

  • A.办理施工许可证
  • B.编制施工组织设计
  • C.编制监理规划
  • D.审查施工图设计文件
查看答案
多选题

建设工程项目采用Partnering模式的特点有( )。

  • A.Partnering 协议是工程建设参与各方共同签署的协议
  • B.Partnering 协议是工程合同文件的组成部分
  • C.Partnering 模式需要工程建设参与各方高层管理者的参与
  • D.Partnering 模式强调资源共享和风险分担
  • E.Partnering 模式可以独立于其他承包模式而存在
查看答案
单选题

下列工程中,属于分部工程的是( )

  • A.既有工厂的车间扩建工程
  • B.工业车间的设备安装工程
  • C.房屋建筑的装饰装修工程
  • D.基础工程中的土方开挖工程
查看答案
单选题

建设工程施工许可证应当由()申请领取。

  • A.施工单位
  • B.设计单位
  • C.监理单位
  • D.建设单位
查看答案
单选题

根据《建设工程质量管理条例》,应当按照国家有关规定办理工程质量监督手续的单位是( )。

  • A.建设单位
  • B.设计单位
  • C.监理单位
  • D.施工单位
查看答案

相关题库更多 +
