某承包商承建一基础设施项目,其施工网络进度计划如图4-1所示。

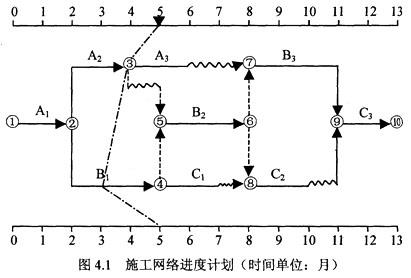

图4.1 施工网络进度计划(时间单位:月)

  工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。

  在施工过程中发生了如下事件:建/设工程/教育|网整理

  事件1:A1工作施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包商提出以下索赔:建/设工程/教育|网整理

  设计变更使A1工作施工时间增加1个月,故要求将原合同工期延长1个月。

  事件2:工程施工到第6个月,遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核后的内容如下:

  (1)部分已建工程遭受不同程度破坏,费用损失30万元;

  (2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元:(3)由于现场停工造成机械台班损失3万元,人工窝工费2万元;

  (4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏,修复费用1万元:

  (5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月;

  (6)灾后清理施工现场,恢复施工需费用3万元。

  事件3:A3工作施工过程中由于业主供应的材料没有及时到场,致使该工作延长1.5个月,发生人员窝工和机械闲置费用4万元(有签证)

  问题:

  1.不考虑施工过程中发生各事件的影响,在答题纸中的图4.1(施工网络进度计划)中标出第5个月末的实际进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月?

  2.分别指出事件1中承包商的索赔是否成立并说明理由。

  3.分别指出事件2中承包商的索赔是否成立并说明理由。

  4.除事件1引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是多少?合同工期可顺延多长时间?

正确答案及解析

正确答案
解析

 问题1:(2分)

如果后续工作按原进度计划执行,该工程项目将被推迟两个月完成,工期为15个月。

  问题2:(1分)

  工期索赔成立。(1分)因地质资料不准确属业主的风险,(1分)且A1工作是关键工作。(1分)

  问题3:(12分)

  (1)索赔成立。(0.5分)因不可抗力造成的部分已建工程费用损失,应由业主支付。(1.5分)

  (2)承包商用于施工的机械损坏索赔不成立,(0.5分)因不可抗力造成各方的损失由各方承担。(1分)

  用于工程上待安装设备损坏、索赔成立,(0.5分)虽然用于工程的设备是承包商供应,但将形成业主资产,所以业主应支付相应费用。(1分)

  (3)索赔不成立,(0.5分)因不可抗力给承包商造成的该类费用损失不予补偿。(1.5分)

  (4)承包商使用的临时设施损坏的损失索赔不成立,(0.5分)业主使用的临时用房修复索赔成立,(0.5分)因不可抗力造成各方损失由各方分别承担。(1分)

  (5)索赔成立,(0.5分)因不可抗力造成工期延误,经业主签证,可顺延合同工期。(1分)

  (6)索赔成立,(0.5分)清理和修复费用应由业主承担。(1分)

  问题4:(3分)

  (1)索赔费用:30+1+1+3+4=39(万元)(1.5分)

  (2)合同工期可顺延1.5个月。(1.5分)

  评分说明:

  问题1中前锋线只要有一处画错不得分。

你可能感兴趣的试题

单选题

下列项目开工建设准备工作中,在办理工程质量监督手续之后才能进行的工作是()。

  • A.办理施工许可证
  • B.编制施工组织设计
  • C.编制监理规划
  • D.审查施工图设计文件
查看答案
多选题

建设工程项目采用Partnering模式的特点有( )。

  • A.Partnering 协议是工程建设参与各方共同签署的协议
  • B.Partnering 协议是工程合同文件的组成部分
  • C.Partnering 模式需要工程建设参与各方高层管理者的参与
  • D.Partnering 模式强调资源共享和风险分担
  • E.Partnering 模式可以独立于其他承包模式而存在
查看答案
单选题

下列工程中,属于分部工程的是( )

  • A.既有工厂的车间扩建工程
  • B.工业车间的设备安装工程
  • C.房屋建筑的装饰装修工程
  • D.基础工程中的土方开挖工程
查看答案
单选题

建设工程施工许可证应当由()申请领取。

  • A.施工单位
  • B.设计单位
  • C.监理单位
  • D.建设单位
查看答案
单选题

根据《建设工程质量管理条例》,应当按照国家有关规定办理工程质量监督手续的单位是( )。

  • A.建设单位
  • B.设计单位
  • C.监理单位
  • D.施工单位
查看答案

相关题库更多 +
