某承包人参与一项工程的投标,在其投标文件中。基础工程的工期为4个月,报价为1200万元,主体结构工程的工期为12个月。报价为3960万元,该承包人中标并与发包人签订了施工合同。合同中规定,无工程预付款,每月工程款均于下月末支付,提前竣工奖为30万元/月。在最后1个月结算时支付。
签订施工合同后。该承包人拟定了以下两种加快施工进度的措施:
(1)开工前夕,采取一次性技术措施。可使基础工程的工期缩短1个月,需技术措施费用60万元;
(2)主体结构工程施工的前6个月,每月采取经常性技术措施,可使主体结构工程的工期缩短1个月,每月末需技术措施费用8万元。
假定贷款月利率为1%,各分部工程每月完成的工作量相同且能按合同规定收到工程款。
问题:
1.若按原合同工期施工,该承包人基础工程款和主体结构工程款的现值分别为多少
2.该承包人应采取哪种加快施工进度的技术措施方案使其获得最大收益
3.画出在基础工程和主体结构工程均采取加快施工进度技术措施情况下的该承包人的现金流量图。
(计算结果均保留两位小数。)
正确答案及解析
正确答案
解析
问题1: (5分)
解:基础工程每月工程款A1=1200/4=300(万元) (0.5分)
则,基础工程每月工程款的现值为:。
P V1= A1 (P/A,1%,4)(P/F,1%,1)=300×3.902×0.990=1158.89(万元) (2分)
主体结构工程每月工程款A2=3960/12=330(万元) (0.5分)
则.主体结构工程款的现值为:
P V2= A2(P/A,1%,12)(P/F,1%,5)=330×11.255×0.951=3532.16(万元) (2分)
问题2(11分)
解:该承包商可采用以下三种加快施工进度的技术措施方案:
(1)仅加快基础工程的施工进度。则: (2分)
P V基=400(P/A,1%,3)(P/F,1%,1)+330(P/A,1%,12)(P/F,1%,4)+30(P/F,1%,16)-60
=400×2.941×0.990+330×11.255×0.961+30×0.853-60
=4699.53(万元) (0.5分)
(2)仅加快主体结构工程的施工进度。则:
P V结=300(P/A,1%,4)(P/F,1%,1)+360(P/A,1%,11)(P/F,1%,5)+30(P/F,1%,16)-8(P/A,1%,6)(P/F,1%,4) (1分)
=300×3.902×0.990+360×10.368×0.951+30×0.853-8×5.795×0.961
=4689.52(万元) (1分)
(3)既加快基础工程的施工进度,又加快主体结构工程的施工进度.则: (2分)
P V=400(P/A,1%,3)(P/F,1%,1)+360(P/A,1%,11)(P/F,1%,4)+60(P/F,1%,15)-60-8(P/A,1%,6)(P/F,1%,3) (1分)
=400×2.941×0.990+360×10.368×0.961+60×0.861-60-8×5.795×0.971
=4698.19(万元) (1分)
由计算结果看出,仅加快基础工程施工进度的技术措施方案能获得较大收益。 (2分)
评分说明:
(1)三个方案均考虑到得3分;考虑两个基本方案得1分;仅提出一个方案的.本问题不得分。
(2)各方案如果列式和逻辑不正确.经计算无意选择了正确结果相关部分不得分。
(3)列式正确。但在计算过程中,由于小数点取合问题导致的正常范围内的数据偏差,不扣分。
问题3: (4分)

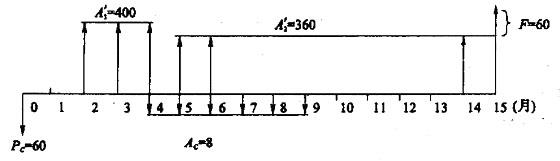

基础工程和主体结构工程均采取加快施工进度技术措施情况下的现金流量图为:
