题目详情

某大型工业项目的主厂房工程,发包人通过公开招标选定了承包人,并依据招标文件和投标文件,与承包人签订了施工舍同。合同中部分内容如下,

  (1)合同工期160天,承包人编制的初始网络进度计划,如图2.1所示。

由于施工工艺要求,该计划中C、E、I三项工作施工需使用同一台运输机械;B、D、H三项工作施工需使用同一台吊装机械。上述工作由于施工机械的限制只能按顺序施工.不能同时平行进行。

  (2)承包人在投标报价中填报的部分相关内容如下;

  ①完成A、B、C、D、E、F、G、H、I九项工作的人工工日消耗最分别为:100、400、400、300、200、60、60、90、1000个工日;

  ②工人的日工资单价为50元/工日,运输机械台班单价为2400元/台班;吊装机械台班单价为1200元/台班;

  ③分项工程项目和措施项目均采用以直接费为计算基础的工料单价法.其中的间接费费率为18%;利润率为7%;税金按相关规定计算.施工企业所在地为县城。

  (3)合同中规定:人员窝工费补偿25元/工日;运输机械折旧费1000元/台班;吊装机械折旧费500元/台班。

  在施工过程中,由于设计变更使工作E增加了工程量.作业时间延长了20天,增加用工100个工日,增加材料费2.5万元,增加机械台班20个.相应的措施费增加1.2万元.同时,E、H、I的工人分别属于不同工种,H、I工作分别推迟20天。

  问题:

  1.对承包人的初始网络进度计划进行调整,以满足施工工艺和施工机械对施工作业顺序的制约要求。

  2.调整后的网络进度计划总工期为多少天 关键工作有哪些

  3.按《建筑安装工程费用项目组成》(建标[2003]206号)文件的规定计算该工程的税率。分项列式计算承包商在工作E上可以索赔的直接费、间接费、利润和税金。

  4.在因设计变更使工作E增加工程量的事件中,承包商除在工作E上可以索赔的费用外,是否还可以索赔其他费用 如果有可以索赔的其他费用,请分项列式计算可以索赔的费用,如果没有,请说明原因。(计算结果均保留两位小数。)

正确答案及解析

正确答案
解析

问题1:(4分)

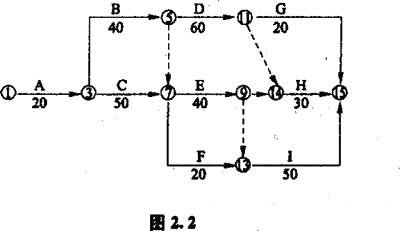

  对初始网络进度计划进行调整,结果如图2.2所示。

问题2 (3分)

  (1)总工期仍为160(天) (1分)

  (2)关健工作有A、C、E、I (2分)

  (或①-③-⑦-⑨-⒀-⒂)

  问题3

  谈工程的税金率为:3%(1+5%+3%)/1-3%(1+5%+3%)=3.35% (2分)

  [或:1/[1-3%(1+5%+3%)]-1=3.35%]

  评分说明:上面税率计算无计算过程式,而计算结果正确得1分

  承包在商工作E上可以索赔的费用。

  直接费100×50+25000+2400×20+12000=90000(元) (1分)

  间接费90000×18%=16200(元) (1分)

  利润(90000+16200)×7%=7434(元) (1分)

  税金(90000+16200+7434)×3.35%=3806.741元) (1分)

  问题4:(7分)

  还可以索赔其他费用 (1分)

  这些费用包括,

  (1)H工作费用索赔

  ①因为H工作有10天总时差,所以,入员窝工和吊装机械闲置时间为:

  20-10=10(天) (1分)

  ②每天窝工人数为:90/30=3(工日/天) (1分)

  ③索赔费用为:3×10×25+10×500=5750(元) (1分)

  (2)I工作费用索赔:

  ①入员窝工时间为20天 (1分)

  ②每天窝工人数为:1000/50=20(工日/天) (1分)

  ③索赔费用为:20×20×25=10000(元) (1分)

你可能感兴趣的试题

单选题

下列项目开工建设准备工作中,在办理工程质量监督手续之后才能进行的工作是()。

  • A.办理施工许可证
  • B.编制施工组织设计
  • C.编制监理规划
  • D.审查施工图设计文件
查看答案
多选题

建设工程项目采用Partnering模式的特点有( )。

  • A.Partnering 协议是工程建设参与各方共同签署的协议
  • B.Partnering 协议是工程合同文件的组成部分
  • C.Partnering 模式需要工程建设参与各方高层管理者的参与
  • D.Partnering 模式强调资源共享和风险分担
  • E.Partnering 模式可以独立于其他承包模式而存在
查看答案
单选题

下列工程中,属于分部工程的是( )

  • A.既有工厂的车间扩建工程
  • B.工业车间的设备安装工程
  • C.房屋建筑的装饰装修工程
  • D.基础工程中的土方开挖工程
查看答案
单选题

建设工程施工许可证应当由()申请领取。

  • A.施工单位
  • B.设计单位
  • C.监理单位
  • D.建设单位
查看答案
单选题

根据《建设工程质量管理条例》,应当按照国家有关规定办理工程质量监督手续的单位是( )。

  • A.建设单位
  • B.设计单位
  • C.监理单位
  • D.施工单位
查看答案

相关题库更多 +
