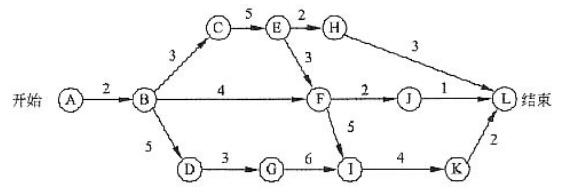

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示活动,边上的数字表示该活动所需的天数,则完成该项目的最少时间为(此空作答)天。活动BD最多可以晚( )天开始而不会影响整个项目的进度。

- A.9
- B.15
- C.22
- D.24
正确答案及解析
正确答案
D
解析
本题考查软件项目管理的基础知识。根据上图计算出关键路径为A-B-C-E-F-I-K-L,其长度为24,关键路径上的活动均为关键活动。活动BD不在关键路径上,包含该活动的最长路径为A-B-D-G-I-K-L,其长度为22,因此松弛时间为2。
