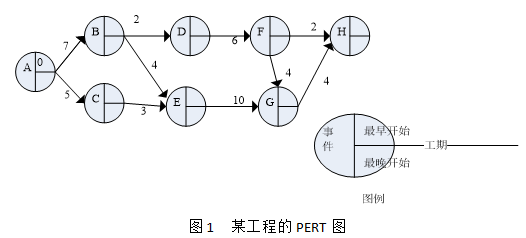

某网络工程使用如图1所示的PERT图进行进度安排,则该工程的关键路径是();

中级网络工程师,章节练习,网络设备案例实践

  • A.ACEGH
  • B.ABEGH
  • C.ABDFH
  • D.ABDFGH

正确答案及解析

正确答案
B
解析

根据关键路径的定义可知,最长的路径就是关键路径,因此图中任务流ACEGH的持续时间是5+3+10+4=22,其余的路径依此类推,可分别得到任务流ABEGH的持续时间是25,ABDFGH的持续时间是23,ABDFH的持续时间是17。所以项目关键路径长度为25,也就是整个项目的最短工期了,关键路径就是ABEGH。路径ABDFH的持续时间是17天,路径ABDFGH的持续时间是23天,而总工期是25天,因此可以推迟25-23=2天。也就是找经过的事件F到完成的整个项目的所有路径中最长的那个时间,然后用总工期减去此时间即为可以提前的时间;也可以使用反推法,H的最迟完成时间是25天,则F的最迟完成时间是25-8=17天,F的最早完成时间是15天,因此最多可以推迟17-15=2天。

你可能感兴趣的试题

单选题

中级软件设计师,章节练习,中级软件设计师系统开发运行知识

  • A.0
  • B.1
  • C.2
  • D.3
查看答案
单选题

中级软件设计师,章节练习,中级软件设计师系统开发运行知识

  • A.1、1
  • B.1、2
  • C.2、2
  • D.2、3
查看答案
单选题

中级软件设计师,章节练习,中级软件设计师系统开发运行知识

  • A.3
  • B.4
  • C.5
  • D.6
查看答案
单选题

中级软件设计师,章节练习,中级软件设计师系统开发运行知识

中级软件设计师,章节练习,中级软件设计师系统开发运行知识

  • A.V(S3)和V(S5)V(S6)
  • B.P(S3)和V(S5)V(S6)
  • C.V(S3)和P(S5)P(S6)
  • D.P(S3)和P(S5)P(S6)
查看答案
单选题

中级软件设计师,章节练习,中级软件设计师系统开发运行知识

  • A.243ms
  • B.246ms
  • C.254ms
  • D.280ms
查看答案

相关题库更多 +
