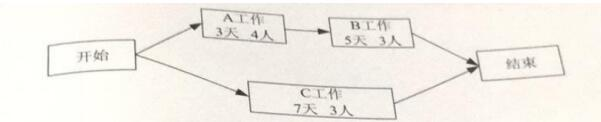

下图为某网络工程项目的施工计划图,要求该项目7天内完工,至少需要投入()人才完成该项目(假设每个技术人员均能胜任每项工作)
基本工期7天,因此保持C不变。AB只能串行工作,由于A需要4人,因此考虑B能否增加人数,降低工作时间,B的工作量是5*3=15人天。因此考虑4人的情形下,可以实现4*4=16人天。因此在B工作增加1人即可实现,两个任务流ab与C并行,因此总投入7人。
