某项目包括的活动情况如下表所示:

高级信息系统项目管理师,历年真题,2016年下半年《信息系统项目管理师》真题

活动D和活动F只能在活动C结束后开始。活动A和活动B可以在活动C开始后的任何时间内开始,但是必须在项目结束前完成。活动E只能在活动D完成后开始。活动B是在活动C开始1天后才开始的。在活动B的过程中,发生了一件意外事件,导致活动B延期2天。为了确保项目按时完成,(  )。

  • A.应为活动B添加更多资源
  • B.可不需要采取任何措施
  • C.需为关键路径上的任务重新分配资源
  • D.应为活动D添加更多的资源

正确答案及解析

正确答案
B
解析

本考题考查的知识点为项目进度管理综合知识。

高级信息系统项目管理师,章节练习,高级信息系统项目管理综合知识

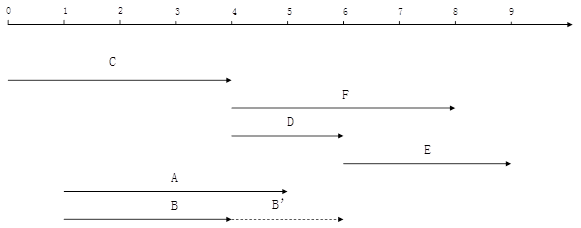

本题题画简易的时标网络图可快速解答。原关键路径为C-D-E。

B这个活动在C开始1天后开始,原计划完成时间是在第4天,后来延误两天到B',那就是第6天,还是在E结束前完成的,所以不影响整个项目完成时间。所以本题选B。

包含此试题的试卷

你可能感兴趣的试题

单选题

中级软件设计师,章节练习,中级软件设计师系统开发运行知识

  • A.0
  • B.1
  • C.2
  • D.3
查看答案
单选题

中级软件设计师,章节练习,中级软件设计师系统开发运行知识

  • A.1、1
  • B.1、2
  • C.2、2
  • D.2、3
查看答案
单选题

中级软件设计师,章节练习,中级软件设计师系统开发运行知识

  • A.3
  • B.4
  • C.5
  • D.6
查看答案
单选题

中级软件设计师,章节练习,中级软件设计师系统开发运行知识

中级软件设计师,章节练习,中级软件设计师系统开发运行知识

  • A.V(S3)和V(S5)V(S6)
  • B.P(S3)和V(S5)V(S6)
  • C.V(S3)和P(S5)P(S6)
  • D.P(S3)和P(S5)P(S6)
查看答案
单选题

中级软件设计师,章节练习,中级软件设计师系统开发运行知识

  • A.243ms
  • B.246ms
  • C.254ms
  • D.280ms
查看答案

相关题库更多 +
