某施工单位承接的二级公路中有四道单跨 2.0m×2.0m 钢筋混凝土盖板涵,在编制的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析见下表。
施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业法。
根据现场施工便道情况,施工单位决定分别针对 A、B、C、D 四道工序组织四个专业作业队伍,按 1 号→2 号→3 号→4 号涵洞的顺序采用流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按《隐蔽工程验收制度》规定,必须对基坑进行检查和验收,检查和验收时间(间歇时间)按 2 天计算。
盖板涵施工主要工序包括:测量放线→基坑开挖→下基础→浆砌墙身→现浇板座→吊装盖板
→出入口浆砌→A→涵洞回填及加固。
盖板涵施工完成后,对其质量进行了检查,检查项目包括涵底流水面高程、结构尺寸、长度、
跨径、相邻板块最大高差等。
【问题】
1.计算按顺序作业法组织四道涵洞施工的工期。
2.计算按流水作业法组织施工的流水步距及总工期。
3.绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。
4.写出盖板涵施工主要工序中 A 的名称。
5.补充盖板涵质量检查的项目。
正确答案及解析
正确答案
解析
1.按顺序作业法组织四道涵洞施工的工期=(6+2+4+5)+(7+2+3+4)+(4+4+4+3)+(5+4+5+4)+2×4=74d。
2.K A-B =max{(6-0),(13-2),(17-4),(22-8),(0-12)}d=14d。
K B-C =max{(2-0),(4-4),(8-7),(12-11),(0-16)}=2d。
K C-D =max{(4-0),(7-5),(11-9),(16-12),(0-16)}d=4d。
按流水作业法组织施工的总工期=(14+2+4)+2+(5+4+3+4)=38d。

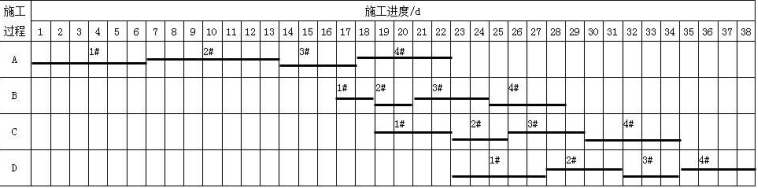

3.绘制按流水作业法组织施工的横道图如下图所示。
4.工序 A 为防水层施工。
5.还需检查:混凝土或砂浆强度、轴线偏位、顶面高程。
包含此试题的试卷
你可能感兴趣的试题
按照《建筑法》的规定,可以自愿投保的险种有()。
-
- A.机动车辆商业保险
- B.建筑工程一切险
- C.建筑职工工伤保险
- D.安装工程一切险
- E.建筑意外伤害险
- 查看答案
下列关于保险索赔的说法中,正确的是()。
-
- A.投保人进行保险索赔必须提供必要有效的证明
- B.投保人知道保险事故发生后,应当及时通知保险人
- C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
- D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
- E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
- 查看答案
某住宅工程,建筑工程一切险的被保险人具体包括()。
-
- A.监理工程师
- B.路人
- C.钢筋工
- D.待入住人
- E.登高架设工
- 查看答案
保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。
-
- A.保险单
- B.出险报告
- C.损失清单
- D.施救措施
- E.出险原因
- 查看答案
保险合同的当事人包括()。
-
- A.投保人
- B.保证人
- C.保险人
- D.被保险人
- E.受益人
- 查看答案
