题目详情

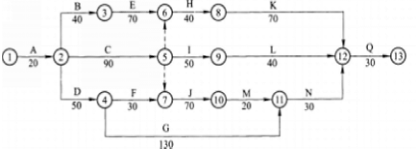

某公路工程,合同价4000万元,合同工期270天。合同条款约定:(1)工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;(3)工程进度款按月支付;(4)工程质量保证金按月进度款的5%扣留;(5)钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为100。施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准。

6月份钢材的现行价格指数为110,其余材料价格无变化。施工过程中,在第三个月末检查时发现:E工作延误20天,C工作延误10天,F工作按计划进行,G工作提前10天。在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用20万元、G工作延误20天,对此,施工单位在规定时间内提出了工期及费用索赔。

问题:

1.指出网络图中的关键线路;确定计划工期。

问题:

2.列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元?

问题:

3.列式计算4月份及5月份的工程进度支付款。

问题:

4.列式计算6月份的调价款。

问题:

5.针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理?并说明理由。

正确答案及解析

正确答案
解析

问题:

1.指出网络图中的关键线路;确定计划工期。

答案:

1、关键线路是:1→2→3→6→8→12→13;计划工期为270天

问题:

2.列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元?

答案:

2、本工程预付款=4000×10%=400万

起扣点金额=4000×60%=2400万

工程在达到400+100+200+350+600+800=2450万元的第5月开始扣回,即在5月和6月这两个月扣回。每月扣回200万。

问题:

3.列式计算4月份及5月份的工程进度支付款。

答案:

3、 4月份的工程进度款=600×(1-0.05)=570万元;

5月份的工程进度款=800×(1-0.05)-200=760-200=560万元

问题:

4.列式计算6月份的调价款。

答案:

4、6月份的应付款=800(0.6+0.2×1.1+0.1×1+0.1×1)=816万元

6月份的调价款=816-800=16万

问题:

5.针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理?并说明理由。

答案:

(1)处理硬质岩石导致G工作延误20天提出的工期索赔不合理。因为原计划G工作有10天总时差=210-70-130,在3月末时G工作提前了10天,因此相对于270天的工期有20天的总时差。处理硬质岩石的时间大约是70+65=135天在3月末以后发生,所以20天的延误有20天的总时差可以消化,不会造成工程工期(总工期)拖延,不能索赔工期。

(2)处理硬质岩石导致增加费用20万元,施工单位可以索赔。因为合同未标明硬质岩石属于业主方的责任,所造成的费用增加理应获得补偿。

包含此试题的试卷

你可能感兴趣的试题

多选题

按照《建筑法》的规定,可以自愿投保的险种有()。

  • A.机动车辆商业保险
  • B.建筑工程一切险
  • C.建筑职工工伤保险
  • D.安装工程一切险
  • E.建筑意外伤害险
查看答案
多选题

下列关于保险索赔的说法中,正确的是()。

  • A.投保人进行保险索赔必须提供必要有效的证明
  • B.投保人知道保险事故发生后,应当及时通知保险人
  • C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
  • D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
  • E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
查看答案
多选题

某住宅工程,建筑工程一切险的被保险人具体包括()。

  • A.监理工程师
  • B.路人
  • C.钢筋工
  • D.待入住人
  • E.登高架设工
查看答案
多选题

保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。

  • A.保险单
  • B.出险报告
  • C.损失清单
  • D.施救措施
  • E.出险原因
查看答案
多选题

保险合同的当事人包括()。

  • A.投保人
  • B.保证人
  • C.保险人
  • D.被保险人
  • E.受益人
查看答案

相关题库更多 +
