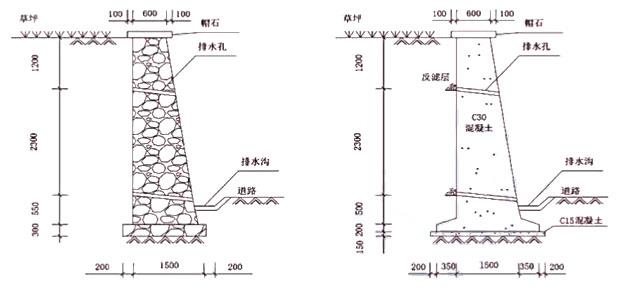

某二级公路局部为路堑路段,两侧采用浆砌块石重力式挡土墙护坡,挡土墙高出路面约3.5m,顶部宽度0.6m,底部宽度1.5m,基础埋深0.85m,如图2-1所示。
在夏季连续多日降雨后,该路段一侧约20m挡土墙突然坍塌。
调查发现,该段挡土坍塌前顶部荷载无明显变化,坍塌后基础未见不均匀沉降,墙体块石砌筑砂浆粘结牢固,后背填土为杂填土,查见泄水孔淤塞不畅。
为恢复正常交通秩序,保证交通安全,相关部门决定在原位置重建现浇钢筋混凝土重力式挡土墙,如图2-2所示。施工单位编制了钢筋混凝土重力式挡土墙混凝土浇筑施工方案,其中包括:提前与商品混凝土厂沟通混凝土强度、方量及到场时间;第一车混凝土到场后立即开始浇筑:按每层600mm水平分层浇筑混凝土,下层混凝土初凝前进行上层混凝土浇筑;新旧挡土墙连接处增加钢筋使两者紧密连接;如果发生交通拥堵导致混凝土运输时间过长,可适量加水调整混凝土和易性;提前了解天气预报并准备雨季施工措施等内容。
施工单位在挡土墙排水方面拟采取以下措施:在边坡潜在滑塌区外侧设置截水;挡土墙内每层泄水孔上下对齐布置;挡土墙后背回填黏土并压实等措施。
【问题】
1.从受力角度分析挡土墙坍塌原因。
2.写出混凝土重力式挡土墙的结构形式特点。
3.改正混凝土浇筑方案中存在的错误之处。
4.改正挡土墙排水设计中存在的错误之处。
正确答案及解析
正确答案
解析
1.坍塌原因:未设置反滤层导致土体堵塞泄水孔,排水不畅,夏季连续多日降雨使后背填土含水量上升、自重增加,对挡土墙的土压力增加
2.重力式挡土墙依靠圬工墙体的自重抵抗墙后土体的侧向推力(土压力),以维持土体的稳定,
3.改正错误之处:(1)混凝土到场后应检查坍落度并留置混凝土试块,现场应该有多辆混凝土搅拌运输车后才开始浇筑;(2)混凝土墙身应水平分层浇筑,分层振捣。分层厚度应不超过300mm。
(3)新旧挡土墙连接处应增设变形缝(沉降缝。(4)混凝土在运输过程中严禁加水,需改善时应对混凝土拌合物进行二次快速搅拌或加入减水剂。
4.错误1:挡土墙内每层泄水孔上下对齐布置
改正:泄水孔上下排应交错布置并避开伸缩缝与沉降缝。
错误2:挡土墙后背回填黏土并压实不妥
改正:宜采用砂性土、卵石土、砾石土或块石土等透水性好、抗剪强度高的材料。
你可能感兴趣的试题
按照《建筑法》的规定,可以自愿投保的险种有()。
-
- A.机动车辆商业保险
- B.建筑工程一切险
- C.建筑职工工伤保险
- D.安装工程一切险
- E.建筑意外伤害险
- 查看答案
下列关于保险索赔的说法中,正确的是()。
-
- A.投保人进行保险索赔必须提供必要有效的证明
- B.投保人知道保险事故发生后,应当及时通知保险人
- C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
- D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
- E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
- 查看答案
某住宅工程,建筑工程一切险的被保险人具体包括()。
-
- A.监理工程师
- B.路人
- C.钢筋工
- D.待入住人
- E.登高架设工
- 查看答案
保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。
-
- A.保险单
- B.出险报告
- C.损失清单
- D.施救措施
- E.出险原因
- 查看答案
保险合同的当事人包括()。
-
- A.投保人
- B.保证人
- C.保险人
- D.被保险人
- E.受益人
- 查看答案
