背景
某施工单位在2005年承接一项水泥厂安装工程项目,该施工项目于2005年2月开工,进行到第8个月时,施工单位对前7个月的工作进行了统计检查,统计数据如案例表2G320060 —3所示。

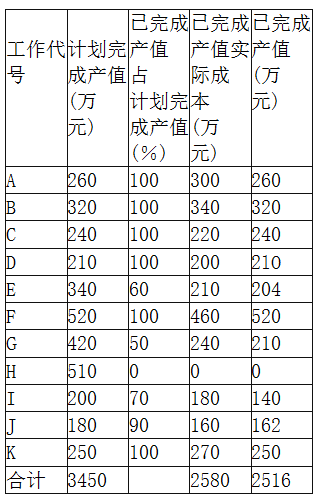

工作完成情况统计表 案例表2G320060-3
问题
(1)根据题中所给出的数据,求出费用偏差、进度偏差、费用绩效指数、进度绩效指数,分析该工程目前的成本和进度状况。
(2)项目部可采用哪些方法控制目前的项目成本最有效的方法是什么对材料成本如何控制
(3)试述降低施工项目成本的措施。
正确答案及解析
正确答案
解析
(1)本工程前7个月的已完工程计划成本及第7个月末的已完工程计划成本计算结果如案例表2G320060-3.1所示。
工程项目成本计算结果案例表2G320060-3.1
第7个月末时,已完工程实际成本为2580万元,已完成产值为2516万元,计划完成产值为3450万元。
费用偏差=已完产值-实际成本=2516~2580=-64万元,说明成本超支
进度偏差=已完产值-计划产值=2516—3450=-934万元,说明进度延误
费用绩效指数=已完产值/实际成本=2516/2580<1,表示超支,即实际费用高于预算费用
进度绩效指数=已完产值/计划产值=2516/3450<1,表示进度延误,即实际进度比计划进度拖后
(2)项目成本控制方法
1)项目成本的控制方法主要有:以目标成本控制成本支出;用工期一成本同步的方法控制成本。
2)在施工项目成本控制中,按施工图预算,实行“以收定支”,或者“量人为出”,是最有效的方法之一。
3)材料成本可从材料采购和材料消耗两个方面进行控制。材料采购成本的控制,从量和价两个方面控制。尤其项目含材料费的工程,如非标设备的制作安装。材料消耗数量的控制,采用限制领料和有效控制现场施工耗料。
(3)为了降低施工项目成本管理,应当从多方面采取措施实施管理,这些措施主要有:组织措施、技术措施、经济措施、合同措施。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
-
- A.建立项目安全生产管理体系
- B.建立安全生产管理制度
- C.监控分部分项工程
- D.及时报告质量问题
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
