背景资料
某施工单位在2012年承接一项水泥厂安装工程项目,该施工项目于2012年2月开工,进行到第8个月时,施工单位对前7个月的工作进行了统计检查,统计数据如下表所示:
(1)根据题中所给出的数据,求出费用偏差、进度偏差、费用绩效指数、进度绩效指数,并分析该工程目前的成本和进度状况。
(2)项目部可采用哪些方法控制目前的项目成本?最有效的方法是什么?对材料成本如何控制?
(3)试述降低施工项目成本的措施。
正确答案及解析
正确答案
解析

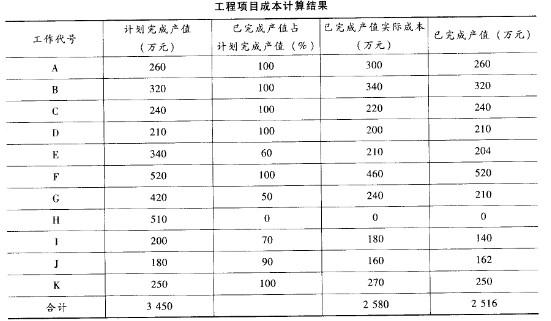

(1)本工程前7个月的已完工程计划成本及第1个月末的已完工程计划成本计算结果如下表所示。
第7个月末时,已完工程实际成本为2 580万元,已完成产值为2 516万元,计划完成产值为3 450万元。
费用偏差=已完产值-实际成本=2 516 - 2 580 =-64 (万元),说明成本超支。
进度偏差=已完产值-计划产值=2 516 -3 450 = -934 (万元),说明进度延误。
费用绩效指数=已完产值/实际成本=2 516/2 580 1,表示超支,即实际费用高于预算费用。
进度绩效指数=已完产值/计划产值=2 516/3 450 1,表示进度延误,即实际进度比计划进度拖后。
(2)项目成本控制方法
①项目成本的控制方法主要有:以目标成本控制成本支出;用工期一成本同步的方法控制。
②在施工项目成本控制中,按施工图预算,实行“以收定支”或者“量入为出”,是最有效的方法之一。
③材料成本可从材料采购和材料消耗两个方面进行控制。
材料采购成本的控制,从量和价两个方面控制。尤其是项目含材料费的工程,如非标设备的制作安装。材料消耗数量的控制,采用限制领料和有效控制现场施工耗料。
(3)为了降低施工项目成本管理,应当从多方面采取措施实施管理,这些措施主要有:组织措施;技术措施;经济措施;合同措施。
(具体论述略)
你可能感兴趣的试题
按照《建筑法》的规定,可以自愿投保的险种有()。
-
- A.机动车辆商业保险
- B.建筑工程一切险
- C.建筑职工工伤保险
- D.安装工程一切险
- E.建筑意外伤害险
- 查看答案
下列关于保险索赔的说法中,正确的是()。
-
- A.投保人进行保险索赔必须提供必要有效的证明
- B.投保人知道保险事故发生后,应当及时通知保险人
- C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
- D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
- E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
- 查看答案
某住宅工程,建筑工程一切险的被保险人具体包括()。
-
- A.监理工程师
- B.路人
- C.钢筋工
- D.待入住人
- E.登高架设工
- 查看答案
保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。
-
- A.保险单
- B.出险报告
- C.损失清单
- D.施救措施
- E.出险原因
- 查看答案
保险合同的当事人包括()。
-
- A.投保人
- B.保证人
- C.保险人
- D.被保险人
- E.受益人
- 查看答案
