题目详情

【背景资料】

某项目管道工程,内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某分包单位承接该任务后,编制了施工方案、施工进度计划(见表 1-1 中细实线)、劳动力计划(见表 1-2)和材料采购计划等; 施工进度计划在审批时被否定,原因是生活给水与排水系统的先后顺序违反了施工原则, 分包单位调整了该顺序(见表 1-1 中粗实线)施工中, 采购的第一批阀门(见表 1-3) 按计划到达施工现场,施工人员对阀门开箱检查,按规范要求进行了强度和严密性试验, 主干管上起切断作用的 DN400、 DN300 阀门和其

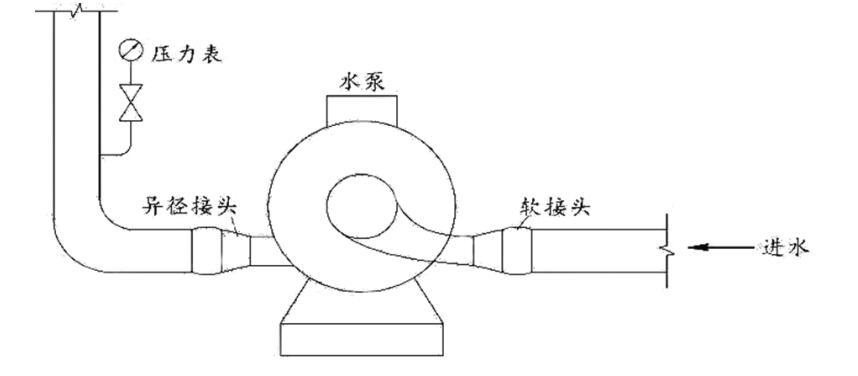

他规格的阀门抽查均无渗漏,验收合格。在水泵施工质量验收时,监理人员指出水泵进水管接头和压力表接管的安装存在质量问

题(见图 1),要求施工人员返工,返工后质量验收合格。

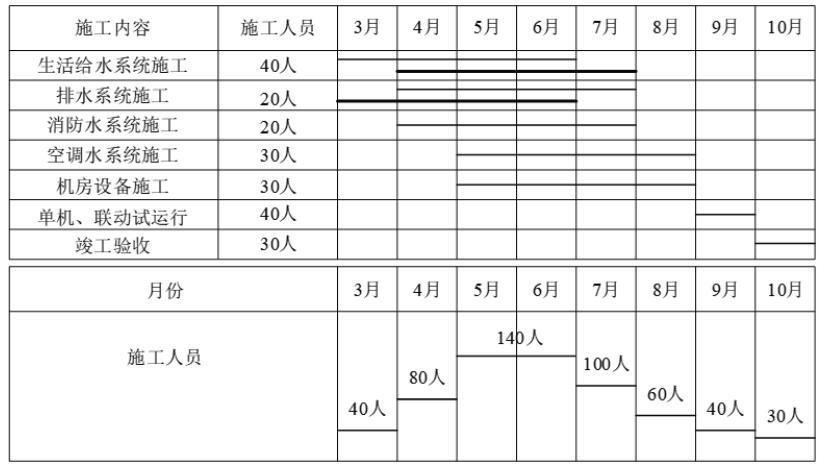

施工单位组织了水泵的单机试运行,连续运转 60min 内,水泵各运动部件运转正常、无异常响声和摩擦,报建设、监理单位审批准备参加联动试运行,监理认为试运行未满足相关要求,要求重新进行单机试运行。建筑生活给水排水系统、消防水系统和空调水系统安装后,分包单位在单机及联动试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。表 1-1 建筑生活给水、排水、消防和空调水系统施工进度计划表

表 1-2 建筑生活给水、排水、消防和空调水系统施工劳动力计划表

问题:

1. 劳动力计划调整后, 3 月份和 7 月份的施工人员分别是多少?

2. 阀门壳体压力试验和密封试验压力分别应为多少 MPa?最短持续时间是多少?

3. 水泵(图 1)运行时会产生那些不良后果?绘出合格的返工部分示意图。

4. 单机试运行被监理单位否定的原因是什么?应如何改正?

正确答案及解析

正确答案
解析

1. 劳动力计划调整后, 3月份和 7 月份的施工人员分别是 20 人和 120 人

2.壳体压力试验应为 1.5*1.6=2.4MPa 密封试验压力应为 1.1*1.6=1.76MPa ,持续时间不少于 5min。

阀门的壳体试验压力应为阀门在 20℃时最大允许工作压力的 1.5 倍,密封试验压力应为阀门在 20℃时最大允许工作压力的 1.1 倍,试验持续时间不得少于 5min。无特殊规定时,试验介质温度应为 5~40℃,当低于 5℃时,应采取升温措施

3.

进水管的同心异径接头会形成气囊;压力表接管没有弯圈,压力表会有压力冲击而损坏。合格的返工部分示意图:

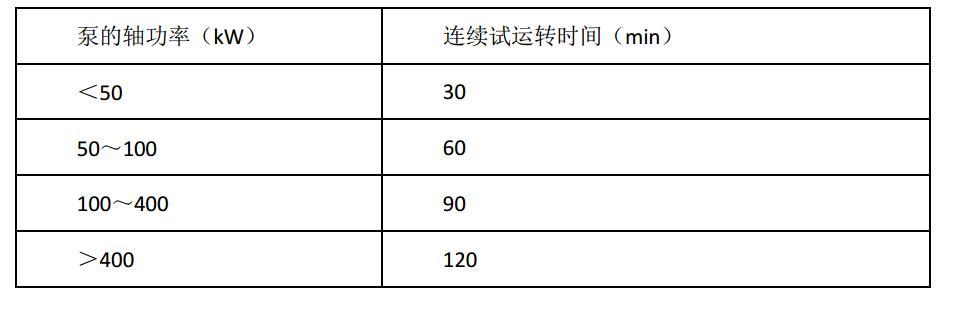

4.120kW 水泵连续运转时间不符合要求,应重新进行试运转,连续试运转时间不少于 90min。

?泵在额定工况下连续试运行时间

包含此试题的试卷

你可能感兴趣的试题

多选题

按照《建筑法》的规定,可以自愿投保的险种有()。

  • A.机动车辆商业保险
  • B.建筑工程一切险
  • C.建筑职工工伤保险
  • D.安装工程一切险
  • E.建筑意外伤害险
查看答案
多选题

下列关于保险索赔的说法中,正确的是()。

  • A.投保人进行保险索赔必须提供必要有效的证明
  • B.投保人知道保险事故发生后,应当及时通知保险人
  • C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
  • D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
  • E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
查看答案
多选题

某住宅工程,建筑工程一切险的被保险人具体包括()。

  • A.监理工程师
  • B.路人
  • C.钢筋工
  • D.待入住人
  • E.登高架设工
查看答案
多选题

保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。

  • A.保险单
  • B.出险报告
  • C.损失清单
  • D.施救措施
  • E.出险原因
查看答案
多选题

保险合同的当事人包括()。

  • A.投保人
  • B.保证人
  • C.保险人
  • D.被保险人
  • E.受益人
查看答案

相关题库更多 +
