某水利工程经监理人批准的施工网络进度计划如下图所示(单位:天)。
合同约定:如工程工期提前,奖励标准为10000元/天;如工程工期延误,支付违约金标准为10000元/天。
当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成工作E中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案:
方案一:修复设备。设备修复后工作E继续进行,修复时间是20天。
方案二:调剂设备。工作B所用的设备能满足工作E的需要,故使用工作B的设备完成工作E未完成工作量,其他工作均按计划进行。
方案三:租赁设备。租赁设备的运输安装调试时间为10天。设备正式使用期间支付租赁费用,其标准为350元/天。
问题:
?1.计算施工网络进度计划的工期以及工作E的总时差,并指出施工网络进度计划的关键线路。
?2.若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理?
?3.根据分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划,并指出关键线路(网络进度计划中应将工作E分解为E1和E2,其中E1表示已完成工作,E2表示未完成工作)。
正确答案及解析
正确答案
解析
1.
(1)计划工期为450天,工作E的总时差为15天。
(2)关键线路为:①→②→④→⑥→⑦→⑧(或A→C→D→H→I)。
2.
从工期和费用两方面进行分析:
(1)方案一:设备修复时间为20天,工作E的总时差为15天,影响工期5天,且增加的工期延期的违约费用=1×5=5(万元)。
(2)方案二:工作B第125天末结束,工作E将推迟15天完成,但不超过工作E的总时差,也就是计划工期仍为450天,不影响工期,不增加费用。
(3)方案三:租赁设备安装调试10天,不超过工作E的总时差,不影响工期,工作E还需工作125天,增加设备租赁费用=350×125=43750(元)。
三个方案综合比较,方案二合理。
3.

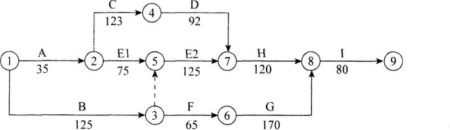

(1)根据优选的方案二,调整后的网络计划(单位:天)如下图所示。
(2)
关键线路1:①→③→⑤→⑦→⑧→⑨(或B→E2→H→I);
关键线路2:①→②→④→⑦→⑧→⑨(或A→C→D→H→I)。
包含此试题的试卷
你可能感兴趣的试题
按照《建筑法》的规定,可以自愿投保的险种有()。
-
- A.机动车辆商业保险
- B.建筑工程一切险
- C.建筑职工工伤保险
- D.安装工程一切险
- E.建筑意外伤害险
- 查看答案
下列关于保险索赔的说法中,正确的是()。
-
- A.投保人进行保险索赔必须提供必要有效的证明
- B.投保人知道保险事故发生后,应当及时通知保险人
- C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
- D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
- E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
- 查看答案
某住宅工程,建筑工程一切险的被保险人具体包括()。
-
- A.监理工程师
- B.路人
- C.钢筋工
- D.待入住人
- E.登高架设工
- 查看答案
保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。
-
- A.保险单
- B.出险报告
- C.损失清单
- D.施救措施
- E.出险原因
- 查看答案
保险合同的当事人包括()。
-
- A.投保人
- B.保证人
- C.保险人
- D.被保险人
- E.受益人
- 查看答案
