题目详情

背景资料:

某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝土重力坝施工合同。合同约定的节点工期要求:

(1)2012年12月1日进场准备(指“四通一平”);

(2)围堰填筑及基坑排水在2013年11月1日开始;

(3)围堰拆除及蓄水在2016年6月1日前结束。

施工项目部技术人员根据资源配置的基本条件编制了重力坝网络进度计划,其工作逻辑关系及持续时间见表1。

表1 网络进度计划工作逻辑关系及持续时间表

施工过程中发生如下事件:

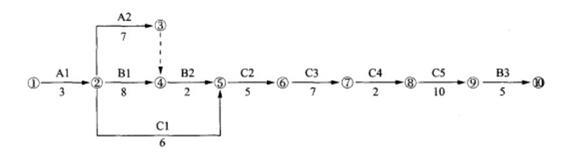

事件一:技术人员根据表1绘制的初始网络进度计划如图1。

项目部技术负责人审核时发现,表1中的工作逻辑关系及持续时间正确合理,初始网络进度计划(图

1)中部分逻辑关系有错,且不能满足节点工期要求。

技术人员根据审核意见重新编制了符合要求的进度计划,并上报得到批准。

事件二:由于未能及时提供场地,C1工作于2013年7月11日开始,承包人按监理人的要求采了赶工措施,经170天完成任务,赶工费用2万元,承包人据此提出了赶工费和工期的索赔要求。

事件三:坝体混凝土浇筑初期,因对已完成混凝土质量有疑问,监理人要求承包人对已完成混凝土进行钻孔重新检验,由此增加费用4万元,承包人提出了索赔要求。

【问题】

1.按照费用增加最小原则,绘制符合要求的网络进度计划图,并计算增加的费用。

2.指出四通一平的具体内容。

3.根据事件二,分析承包人提出的索赔要求的合理性。

4.根据事件三,分析说明承包人是否应该获得增加费用4万元的索赔。

正确答案及解析

正确答案
解析

1.(1)符合要求的网络进度计划图:

(2)增加的费用:10+25=35(万元)。

2.四通一平的具体内容:通车、通水、通电、通信、平整场地。

3.承包人提出赶工费和工期的索赔要求合理。

因为业主未及时提供场地导致工期延长,是业主的责任,承包人提出赶工费的索赔合理;业主的责任,且C1工作于2013年7月11日开始,超过了C1的总时差(4个月),故提出工期延长的索赔合理。

4.由有资质的检测单位进行检测,若检测混凝土质量合格,该费用由发包人承担,此时承包人应该获得增加费用 4 万元的索赔;若检测混凝土质量不合格,该费用由承包人承担,此时承包人不应该获得增加费用4万元的索赔。

包含此试题的试卷

你可能感兴趣的试题

多选题

按照《建筑法》的规定,可以自愿投保的险种有()。

  • A.机动车辆商业保险
  • B.建筑工程一切险
  • C.建筑职工工伤保险
  • D.安装工程一切险
  • E.建筑意外伤害险
查看答案
多选题

下列关于保险索赔的说法中,正确的是()。

  • A.投保人进行保险索赔必须提供必要有效的证明
  • B.投保人知道保险事故发生后,应当及时通知保险人
  • C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
  • D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
  • E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
查看答案
多选题

某住宅工程,建筑工程一切险的被保险人具体包括()。

  • A.监理工程师
  • B.路人
  • C.钢筋工
  • D.待入住人
  • E.登高架设工
查看答案
多选题

保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。

  • A.保险单
  • B.出险报告
  • C.损失清单
  • D.施救措施
  • E.出险原因
查看答案
多选题

保险合同的当事人包括()。

  • A.投保人
  • B.保证人
  • C.保险人
  • D.被保险人
  • E.受益人
查看答案

相关题库更多 +
