题目详情

某工业项目建设单位通过招标与施工单位签订了施工合同,合同内容包括设备基础、设备钢架(多层)、工艺

设备、工业管道和电气仪表安装等。

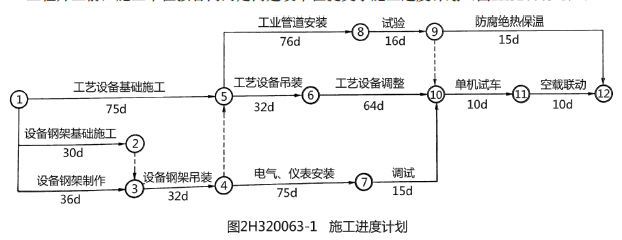

工程开工前,施工单位按合同约定向建设单位提交了施工进度计划(图2H320063-1)。

在施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机,其他工作不使用塔式起重

机。经建设单位审核确认,施工单位按该进度计划进场组织施工。

在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10天(其他工作持续时间不

变),建设单位及时向施工单位发出通知,要求施工单位塔式起重机按原计划进场,调整进度计划,保证该项目按

原计划工期完工。

塔式起重机按计划进场安装检查时,发现塔式起重机定期检验是2年检验了1次,被监理工程师要求重新监督检

验。施工单位申请了定期监督检验,检验项目、检验程序合格,塔式起重机通过验收,按进度计划进行吊装作业。

施工单位采取措施将工艺设备调整工作的持续时间压缩3天,得到建设单位同意。施工单位提出的费用补偿要求

如下,但建设单位没有全部认可。

(1)工艺设备调整工作压缩3天,增加赶工费10000元。

(2)塔式起重机闲置10天损失费:1600元/天(含运行费300元/天)x10天=16000元。

(3)设备钢架制作工作停工10天造成其他有关机械闲置、人员窝工等综合损失费15000元。

二、问题

1.施工单位按原计划安排塔式起重机在工程开工后最早投入使用的时间是第几天?按原计划设备钢架吊装与工艺设备

吊装工作能否连续作业?说明理由。

2.说明施工单位调整方案后能保证原计划工期不变的理由。

3.说明监理工程师要求重新监督检验的理由。施工单位应如何申请监督检验?

4.施工单位提出的3项费用补偿要求是否合理?计算建设单位应补偿施工单位的总费用。

正确答案及解析

正确答案
解析

1.按原计划塔式起重机在工程开工后第37天投入使用;吊装作业不能连续作业;因为设备钢架吊装完成后,工艺设

备基础施工尚未完成,还需闲置7天。

2.施工单位调整方案后能保证原计划工期不变的理由:虽然设备钢架制作耽误10天,但有7天总时差,采取压缩关键

工作(工艺设备调整)3天后,虽然改变了关键线路,可实现总工期不变。

3.监理工程师要求重新监督检验的理由是塔式起重机应每年1次进行定期检验。施工单位应当在施工前向施工所在地

的检验检测机构申请监督检验。检验检测机构应当到施工现场实施监督检验,监督检验按照相应安全技术规范等要

求执行。

4.施工单位提出的3项费用补偿要求:

(1)工艺设备调整工作压缩3天,增加赶工费10000元;要求合理。

(2)塔式起重机闲置10天损失费:1600元/天(含运行费300元/天)x10天=16000元;要求不合理。

(3)设备钢架制作工作停工10天造成其他有关机械闲置、人员窝工等综合损失费15000元;要求合理。

建设单位应补偿施工单位的总费用:10000+(1600-300)x3+15000=28900元。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

预算定额是编制概算定额的基础,是以()为对象编制的定额。

  • A.同一性质的施工过程
  • B.建筑物各个分部分项工程
  • C.扩大的分部分项工程
  • D.整个建筑物和构筑物
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案

相关题库更多 +
