题目详情

A公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意,B公司将工程中的自动喷水灭火系统分包给D公司负责

施工。经各建设方共同努力,工程进展顺利,按计划完成喷淋系统的各项安装工作。工程进入系统调试工作,D公

司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀调试,完成后计划交付A公司组织进行系统联动试

验。

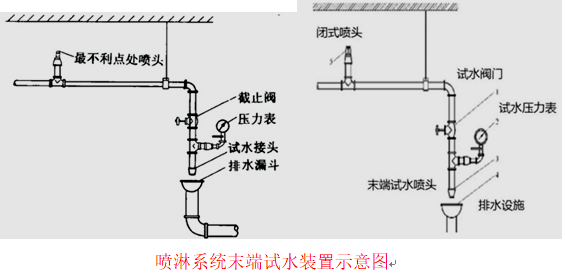

但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场

实际安装情况如图2H320112所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试

水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。最后,在A公司的精心组织下,完

成了系统的联动试验工作,各项性能指标均符合相关规定,工程验收合格。

二、问题

1.请问末端试水装置安装存在哪些质量问题?并说明理由。

2.A公司认为D公司还有哪些系统调试工作未完成?

3.消防水泵调试的目的是什么?

4.自动喷水灭火系统联动试验除了组织者A公司外,参加的单位还应有哪些?

正确答案及解析

正确答案
解析

1.末端试水装置安装存在的质量问题:(1)末端试水装置缺少试水接头;(2)末端试水装置的出水与排水管直接连接;(3)排水总管的管径偏小。

理由:按照《自动喷水灭火系统设计规范》GB50084—2017规定:末端试水装置由试水阀、压力表以及试水接头组成;末端试水装置的出水,应取孔口出流方式排入排水管道,排水立管宜设伸顶通气管,且管径不应小于75mm。

二建机电工程实务,章节练习,二建机电工程实务预测

2.A公司认为D公司还有未完成的系统调试工作有:水源测试、排水设施调试。

3.消防水泵调试的目的是考核消防水泵的机械性能,检验消防水泵的制造、安装质量和设备性能等是否符合规范和设计要求。

4.自动喷水灭火系统联动试验运行除了组织者A公司外,参加的单位还应有:施工单位(D公司)、调试单位、总承包单位(B公司)、设计单位、监理单位(C公司)、重要机械设备的生产厂家。
