【2019 案例一~12】
【背景资料】
某建设项目由A 公司施工总承包,A 公司征得业主同意,把变电所及照明工程分包给B 公司。分包合同约定,电力变压器,配电柜等设备由 A 公司采购;灯具、开关、插座、管材和电线电缆等由 B 公司采购。
B公司项目部进场后,按公司的施工资源现状,编制了变电所及照明工程施工作业进度计划(见表1-1),工期需 150天,在审批时被 A 公司否定,要求增加施工人员,优化变电所及照明工程作业进度计划,缩短工期。B 公司项目部按 A 公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间提前到 3月 1日,变电所和照明工程平行施工。

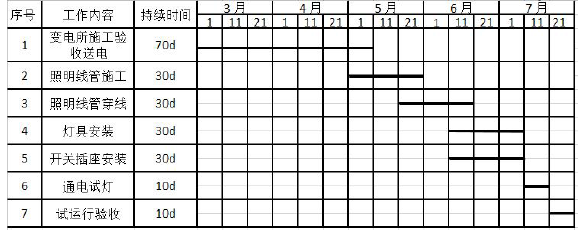

表 1-1变电所及照明工程施工作业进度计划
表1-2 照明灯具安装高度统计表
【问题】
1.B 公司项目部编制的施工作业进度计划表(表1-1)为什么被A 公司否定?优化后的进度计划工期缩短为多少天?
2.B 公司项目部在编制施工作业进度计划前,应充分了解哪些内容?
正确答案及解析
正确答案
解析
1.被制止的原因是:未充分考虑工作间的衔接关系和符合工艺规律的逻辑关系。优化后的工期缩短为90 天。
2.编制施工作业计划前应对施工现场条件、作业面现状、人力资源配置、物资供应状况等做充分了解,并对执行中可能遇到的问题及其解决的途径提供对策。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
下列关于联合体投标的说法,错误的是 ( )
-
- A.联合体各方均应当具备承担招标项目的相应能力
- B.由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级
- C.联合体内部各方应当订立共同投标协议,但该协议由于不属于投标文件,因此不必提交 招标人
- D.联合体中标的,联合体各方应当共同与招标人签订合同,就中标项目向招标人承担连带 责任
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
(2020年真题)施工作业人员张某在作业过程中,发现吊装预制构件未绑扎牢固而失衡摆动,即将脱落直接危及人身安全,随即停止作业并迅速躲避。该情形属于张某行使( )。
-
- A.知情权
- B.拒绝违章指挥权
- C.正当防卫权
- D.紧急避险权
- 查看答案
