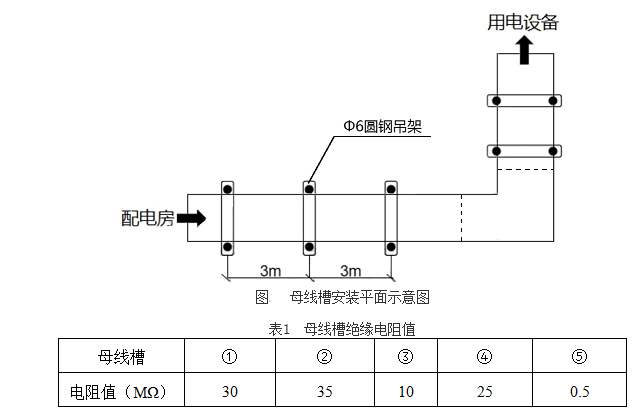

(2020年真题)某安装公司承包某热电厂项目的机电安装工程,主要设备材料(如母线槽等)、由施工单位采购,合同签订后,安装公司履行相关施工手续,编制了施工方案及各分项工程施工程序。施工方案内容包括:工程概况、编制依据、施工准备、质量安全保证措施,针对低压配电母线槽的安装,制定了施工程序:开箱检查→支架安装→丹姐母线槽绝缘测试→母线槽安装→通电前绝缘测试→送电验收。在施工过程中发生了以下事件:建设单位对配电母线槽的用途提出新的要求,通知设计单位单位但其未能及时修改出图,后经协调设计单位提供了设计修改图纸,供货单位拿到图纸后,由于建设单位工程款未及时支付给施工单位导致母线槽安装完成后,因没能很好的进行成品保护。遭遇雨季建筑渗水,母线槽受潮,送电前绝缘电阻测试不合格,并且部分吊架安装不符合规范要求(见图2)质检员对母线槽安装提出了返工要求。母线槽拆下后,有5节母线槽的绝缘电阻测试值如表2所示,母线槽经干燥处理后,增加圆钢吊架返工安装,通电验收合格。但造成工期延误。
1、安装公司编制的施工方案还应包括哪些内容
2、表2中,哪几节母线槽绝缘电阻测试值不符合规范要求写出合格标准。
3、图2中,母线槽安装有哪些不符合规范要求写出符合规范要求。
4、分别指出建设、设计和施工单位的哪些原因造成了工期延误
正确答案及解析
正确答案
解析
P195-200
1.编制的施工方案还应包括:施工安排、施工进度计划、施工准备与资源配置计划、施工方法及工艺要求。(4分)
2.绝缘电阻测试值不符合规范要求的时第③节,第⑤节母线槽。(2分)母线绝缘电阻测试不得低于20MQ。(2分)
3.图2中,母线槽安装不符合规范要求的有:(1)支吊架的间距为3m;规范要求:室内支吊架间距不大于2m。(2分)(2)圆钢吊架直径为中6;规范要求:母线槽水平安装时,圆钢吊架直径不得小于8mm。(2分)(3)母线槽转弯处没有增设支架;规范要求:每节母线槽的支架不应少于1个,转弯处应增设支架加强。(2分)
4.建设单位造成工期延误的原因是:工程款未及时支付给施工单位。(2分)设计单位造成工期延误的原因是:未能及时修改出图。(2分)施工单位造成工期延误的原因是:未能很好的进行成品保护导致母线槽受潮绝缘电阻测试不合格,吊架安装不符合规范要求需要返工。(2分)
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
下列关于联合体投标的说法,错误的是 ( )
-
- A.联合体各方均应当具备承担招标项目的相应能力
- B.由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级
- C.联合体内部各方应当订立共同投标协议,但该协议由于不属于投标文件,因此不必提交 招标人
- D.联合体中标的,联合体各方应当共同与招标人签订合同,就中标项目向招标人承担连带 责任
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
(2020年真题)施工作业人员张某在作业过程中,发现吊装预制构件未绑扎牢固而失衡摆动,即将脱落直接危及人身安全,随即停止作业并迅速躲避。该情形属于张某行使( )。
-
- A.知情权
- B.拒绝违章指挥权
- C.正当防卫权
- D.紧急避险权
- 查看答案
