【2018 案例一~2】

【背景资料】

A 安装公司承包某通风空调工程的施工,合同约定:冷水机组、冷却塔、水泵和风机盘管等设备由建设单位采购,其他材料及配件由 A 安装公司采购,工程质量达到通风空调工程施工质量验收规范要求。

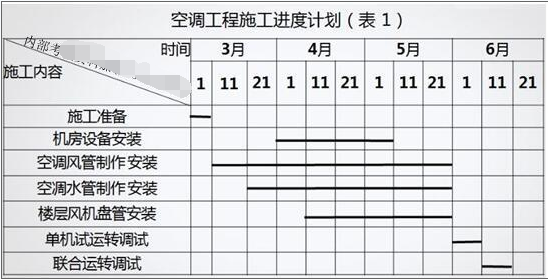

A 安装公司进场后,因建设单位采购的设备晚于风管制作安装的开工时间,A 安装公司及时联络空调设备供应商,了解设备的各类参数及到场时间并与 B建筑公司协调交叉配合施工的时间与节点,编制了施工进度计划(见表 1)并根据施工进度计划,制定了能体现合理施工顺序的作业进度计划。为保证安装质量,A 安装公司将冷水机组找正等施工工序设置为质量控制点。

在风管系统安装过程中,A安装公司在设备安装前重点检查了静压消声装置的质量。

在冷水机组和其他设备单机试运转全部合格后,进行了通风与空调系统无生产负荷下的联合试运行,对系统进行了风量、空调水系统、室内空气参数及防排烟系统的测定和调试。

问题:2.按照质量控制点分级要求,冷水机组找正应属于哪级控制点?应由哪几方质检人员共同检查确认并签证?

正确答案及解析

正确答案
解析

2.冷水机组找正属于B级控制点,影响下道工序质量的质量控制点,由施工、监理双方质检人员共同检查确认并签证。二建机电工程实务,真题章节,二建机电工程实务

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

预算定额是编制概算定额的基础,是以()为对象编制的定额。

  • A.同一性质的施工过程
  • B.建筑物各个分部分项工程
  • C.扩大的分部分项工程
  • D.整个建筑物和构筑物
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案

相关题库更多 +
