A 机电安装施工单位承接化工厂机电安装项目。主要包含设备安装,管道敷设,塔器吊装等工程。由于前期土建单位和其他施工单位在现场已经开始施工,现场布置比较混乱,施工场地狭窄。
其中两台大型化工设备,单台重量达 25 吨。A 施工单位采用汽车起重机进行吊装。考虑到设备安装高度高,现场环境复杂,施工单位针对设备吊装编制专项方案。经过审核合格后实施。

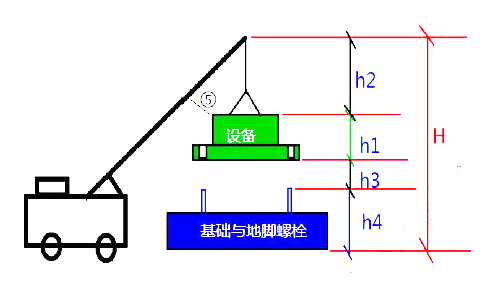

吊装现场有多台塔器设备,为避免现场发生意外碰撞,施工单位对现场吊装空间模拟分析,示意图如下,从而保证合理的吊装空间。其中 H1、h2、h4 分别为 1000mm、4200mm、2000mm。项目部选用起重机最大起升高度为 7.3 米。
H1——设备高度(m);
h2——索具高度(包括钢丝绳、平衡梁、卸扣等的高度)(m)
h4——基础和地脚螺栓高(m)
现场六组塔器平均高度35 米。塔器主体和附件采用流动式起重机吊装安装,在空中吊装安装塔器附件。
考虑到吊装高度比较高,现场危险性大,施工单位编制了施工方案。
问题:
1.项目部该方案能否实施?如果实施会造成什么影响?图中⑤处的距离至少为多少?
2.流动式起重机式起重机的基本参数有哪些?施工单位如何确定使用工况及吊装通道?
3.塔器吊装方案如何编制审核?
4.汽车起重机对地基的要求有哪些?
正确答案及解析
正确答案
解析
1.该方案不能实施。
因为起重机提升的最小高度应使设备底部与基础或地脚螺栓顶部至少保持200mm 的安全距离。方案中最大起升高度7300mm-1000mm-4200mm-2000mm=100mm。不满足安全距离要求。如果实施该方案,吊装过程
中设备发生意外运动,可是设备与地脚螺栓基础发生碰撞。从而损坏设备和基础。也会造成操作空间不足。图中⑤处的距离至少为500mm。
2.流动式起重机基本参数有:额定起重量、最大工作半径(幅度)、最大起升高度。施工单位根据吊车的站位、吊装位置和吊装现场环境,确定吊车的使用工况及吊装通道
3.塔器吊装属于采用起重机械进行安装的工程,属于危险性较大的分项工程,塔器吊装方案由A 施工单位前组织工程技术人员编制专项施工方案,A 施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审査签字、加盖执业印章后方可实施。
4.①流动式起重机必须在水平坚硬地面上进行吊装作业。
吊车的工作位置(包括吊装站位置和行走路线)的地基应根据给定的地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。②处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
